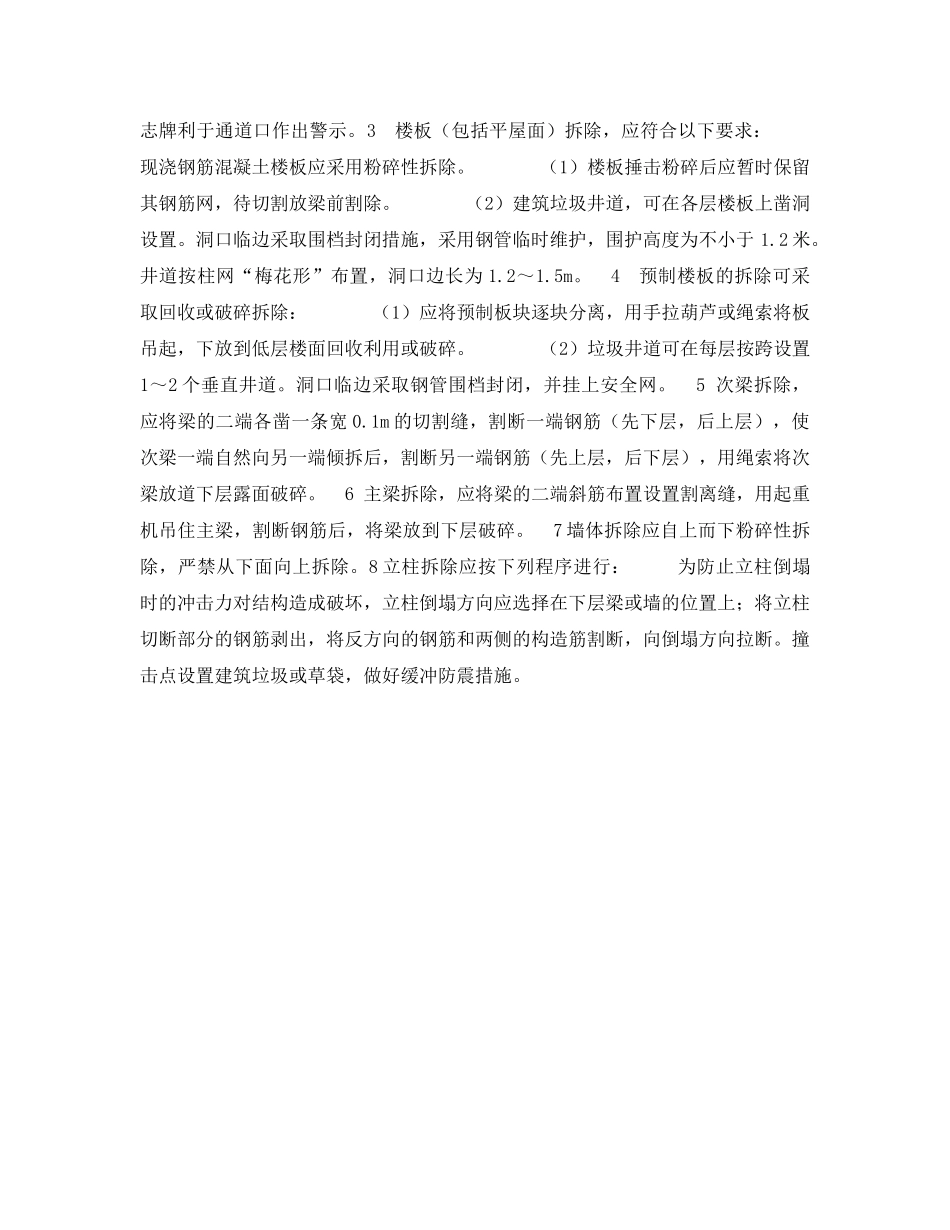

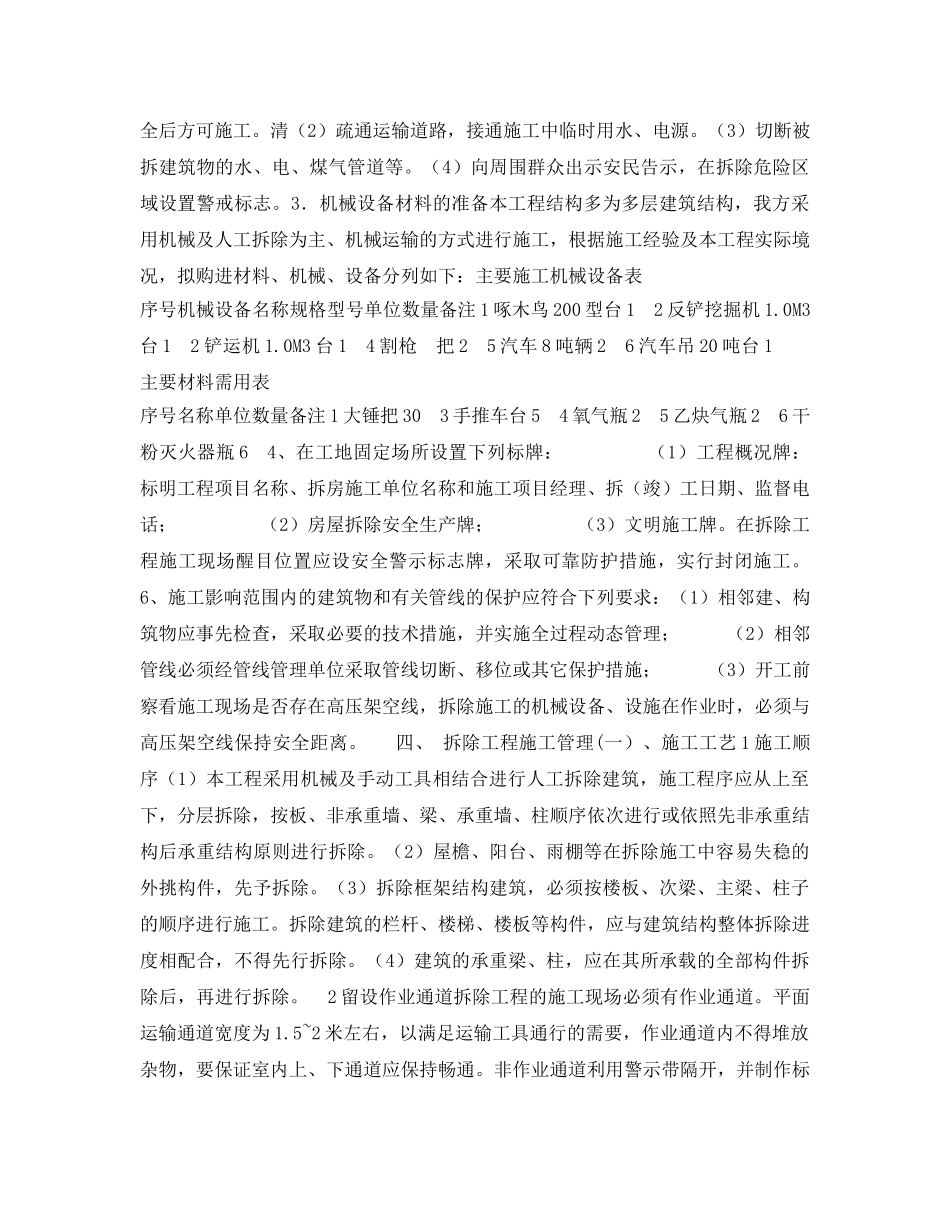

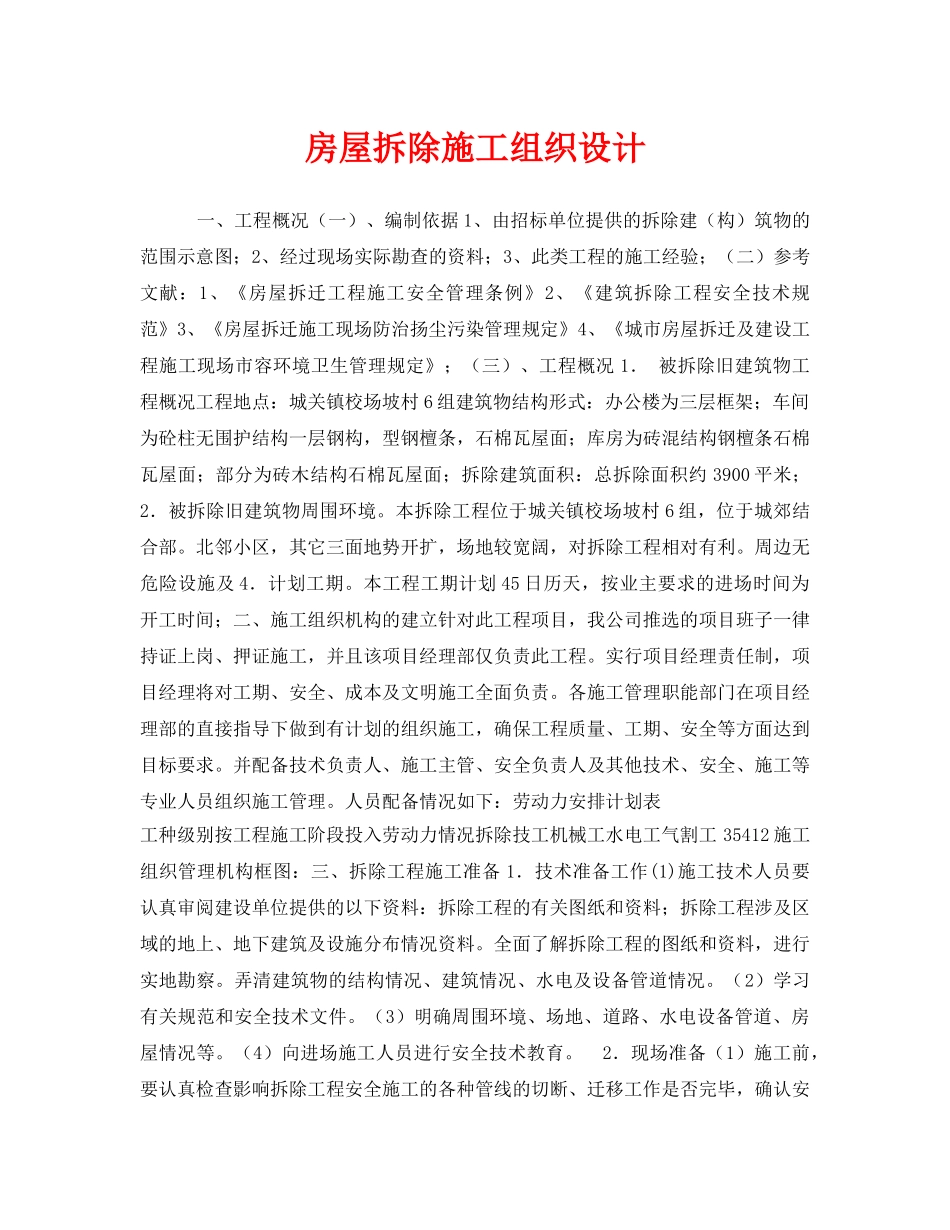

房屋拆除施工组织设计一、工程概况(一)、编制依据1、由招标单位提供的拆除建(构)筑物的范围示意图;2、经过现场实际勘查的资料;3、此类工程的施工经验;(二)参考文献:1、《房屋拆迁工程施工安全管理条例》2、《建筑拆除工程安全技术规范》3、《房屋拆迁施工现场防治扬尘污染管理规定》4、《城市房屋拆迁及建设工程施工现场市容环境卫生管理规定》;(三)、工程概况1.被拆除旧建筑物工程概况工程地点:城关镇校场坡村6组建筑物结构形式:办公楼为三层框架;车间为砼柱无围护结构一层钢构,型钢檀条,石棉瓦屋面;库房为砖混结构钢檀条石棉瓦屋面;部分为砖木结构石棉瓦屋面;拆除建筑面积:总拆除面积约3900平米;2.被拆除旧建筑物周围环境
本拆除工程位于城关镇校场坡村6组,位于城郊结合部
北邻小区,其它三面地势开扩,场地较宽阔,对拆除工程相对有利
周边无危险设施及4.计划工期
本工程工期计划45日历天,按业主要求的进场时间为开工时间;二、施工组织机构的建立针对此工程项目,我公司推选的项目班子一律持证上岗、押证施工,并且该项目经理部仅负责此工程
实行项目经理责任制,项目经理将对工期、安全、成本及文明施工全面负责
各施工管理职能部门在项目经理部的直接指导下做到有计划的组织施工,确保工程质量、工期、安全等方面达到目标要求
并配备技术负责人、施工主管、安全负责人及其他技术、安全、施工等专业人员组织施工管理
人员配备情况如下:劳动力安排计划表工种级别按工程施工阶段投入劳动力情况拆除技工机械工水电工气割工35412施工组织管理机构框图:三、拆除工程施工准备1.技术准备工作(1)施工技术人员要认真审阅建设单位提供的以下资料:拆除工程的有关图纸和资料;拆除工程涉及区域的地上、地下建筑及设施分布情况资料
全面了解拆除工程的图纸和资料,进行实地勘察
弄清建筑物的结构情况、建筑情况、水电及设备管道情况
(2)学习有关规范和
