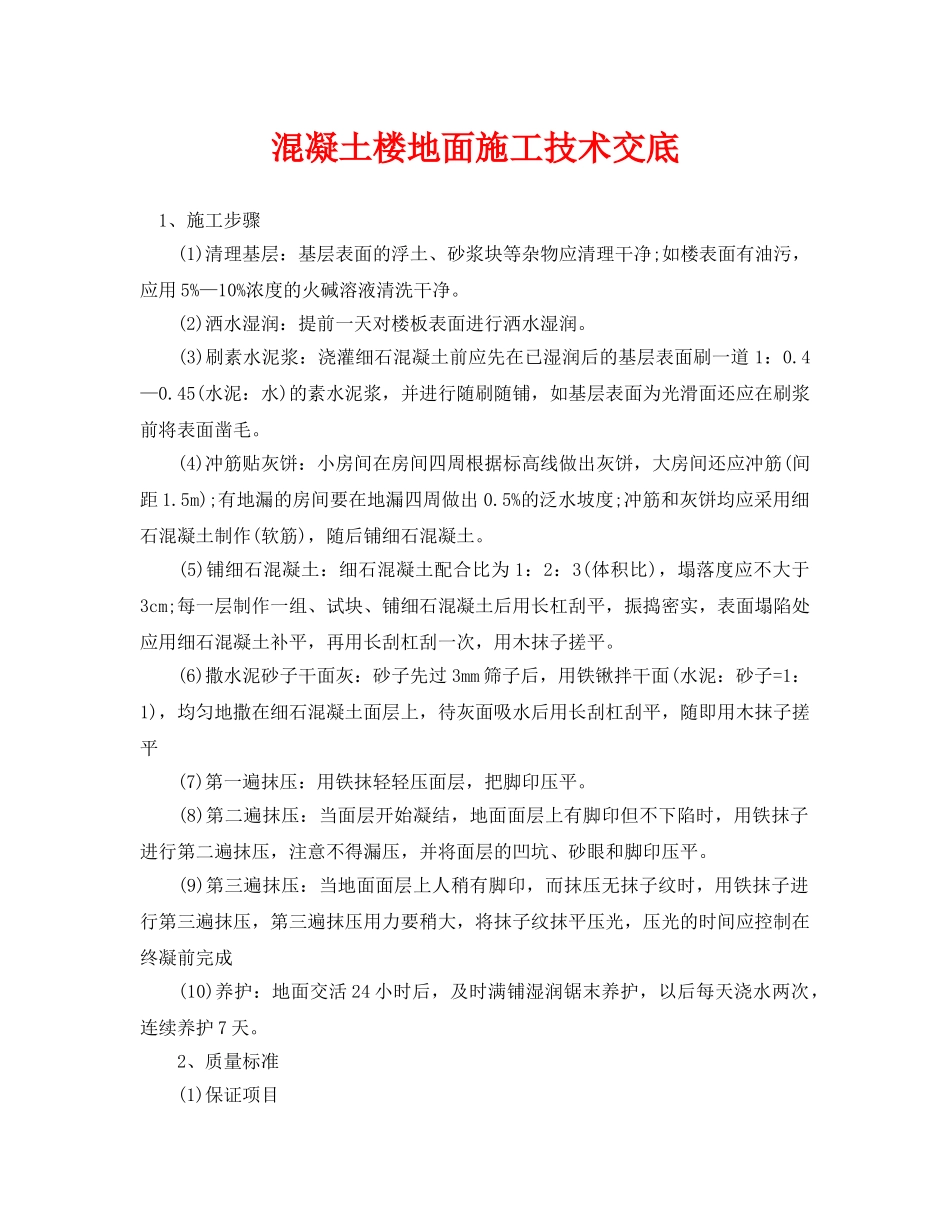

混凝土楼地面施工技术交底1、施工步骤(1)清理基层:基层表面的浮土、砂浆块等杂物应清理干净;如楼表面有油污,应用5%—10%浓度的火碱溶液清洗干净。(2)洒水湿润:提前一天对楼板表面进行洒水湿润。(3)刷素水泥浆:浇灌细石混凝土前应先在已湿润后的基层表面刷一道1:0.4—0.45(水泥:水)的素水泥浆,并进行随刷随铺,如基层表面为光滑面还应在刷浆前将表面凿毛。(4)冲筋贴灰饼:小房间在房间四周根据标高线做出灰饼,大房间还应冲筋(间距1.5m);有地漏的房间要在地漏四周做出0.5%的泛水坡度;冲筋和灰饼均应采用细石混凝土制作(软筋),随后铺细石混凝土。(5)铺细石混凝土:细石混凝土配合比为1:2:3(体积比),塌落度应不大于3cm;每一层制作一组、试块、铺细石混凝土后用长杠刮平,振捣密实,表面塌陷处应用细石混凝土补平,再用长刮杠刮一次,用木抹子搓平。(6)撒水泥砂子干面灰:砂子先过3mm筛子后,用铁锹拌干面(水泥:砂子=1:1),均匀地撒在细石混凝土面层上,待灰面吸水后用长刮杠刮平,随即用木抹子搓平(7)第一遍抹压:用铁抹轻轻压面层,把脚印压平。(8)第二遍抹压:当面层开始凝结,地面面层上有脚印但不下陷时,用铁抹子进行第二遍抹压,注意不得漏压,并将面层的凹坑、砂眼和脚印压平。(9)第三遍抹压:当地面面层上人稍有脚印,而抹压无抹子纹时,用铁抹子进行第三遍抹压,第三遍抹压用力要稍大,将抹子纹抹平压光,压光的时间应控制在终凝前完成(10)养护:地面交活24小时后,及时满铺湿润锯末养护,以后每天浇水两次,连续养护7天。2、质量标准(1)保证项目1)细石混凝土的材质、强度(配合比)和密实度必须符合设计要求和施工规范规定。2)面层与基层的结合必须牢固无空鼓。(2)基本项目1)细石混凝土表面密实光洁,无裂纹、脱皮、麻面和起砂等现象。2)一次抹面砂浆面层表面洁净;无裂纹、脱皮、麻面。3)有地漏和带有坡度的面层,坡度应符合设计要求;不倒泛水,无渗漏,无积水;地漏与管道口结合处应严密平顺。踢脚线的高度要一致,出墙厚度要均匀;与墙面结合牢固,局部空鼓的长度应不大于200mm,且一个检查范围不多于2处。(3)允许偏差项目1)表面平整度允许偏差5mm。2)踢脚线上口平直允许偏差4mm。3)地面分格缝平直允许偏差3mm。

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

《管理资料-技术交底》之混凝土楼地面施工技术交底

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
