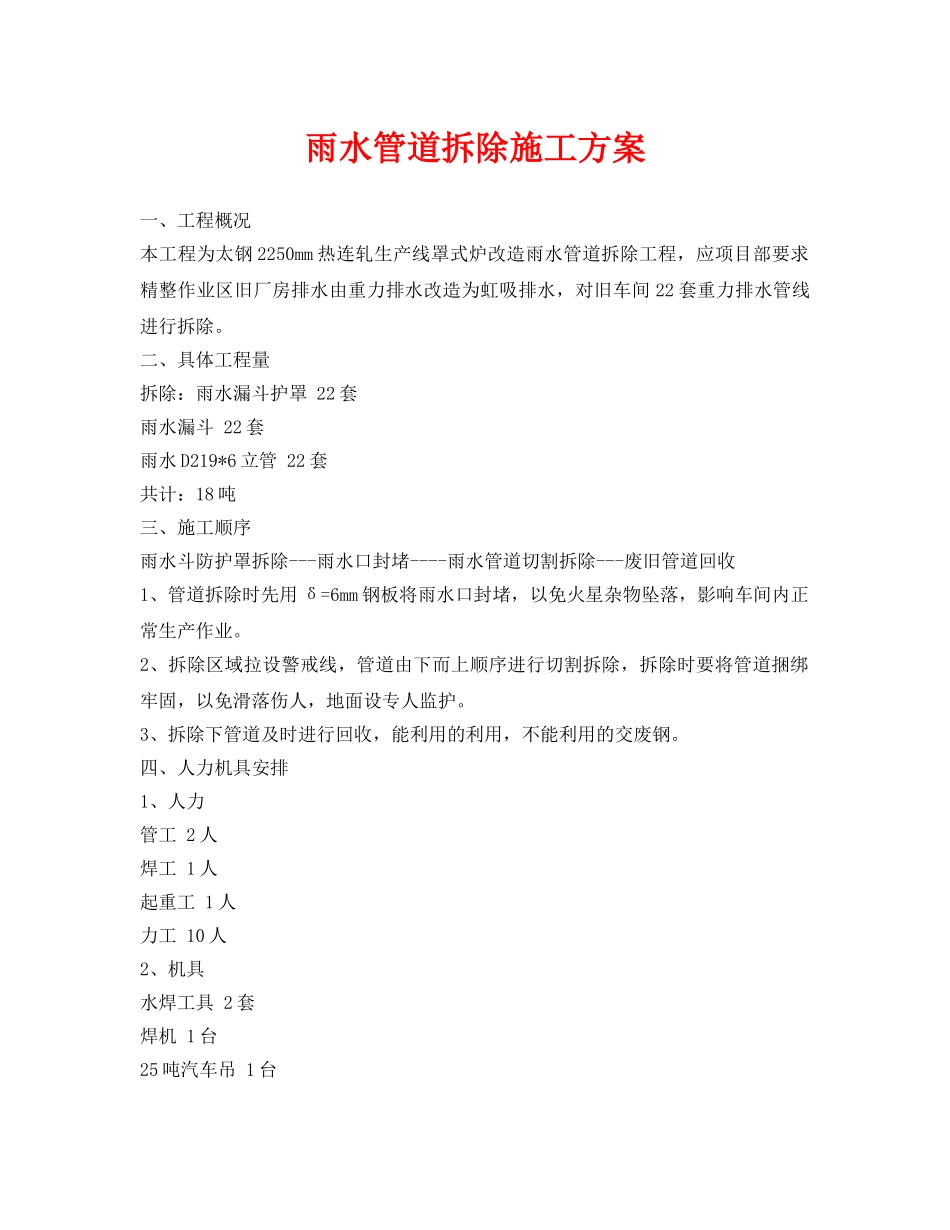

雨水管道拆除施工方案一、工程概况本工程为太钢2250mm热连轧生产线罩式炉改造雨水管道拆除工程,应项目部要求精整作业区旧厂房排水由重力排水改造为虹吸排水,对旧车间22套重力排水管线进行拆除
二、具体工程量拆除:雨水漏斗护罩22套雨水漏斗22套雨水D219*6立管22套共计:18吨三、施工顺序雨水斗防护罩拆除---雨水口封堵----雨水管道切割拆除---废旧管道回收1、管道拆除时先用δ=6mm钢板将雨水口封堵,以免火星杂物坠落,影响车间内正常生产作业
2、拆除区域拉设警戒线,管道由下而上顺序进行切割拆除,拆除时要将管道捆绑牢固,以免滑落伤人,地面设专人监护
3、拆除下管道及时进行回收,能利用的利用,不能利用的交废钢
四、人力机具安排1、人力管工2人焊工1人起重工1人力工10人2、机具水焊工具2套焊机1台25吨汽车吊1台20吨板车1台五、安全措施1

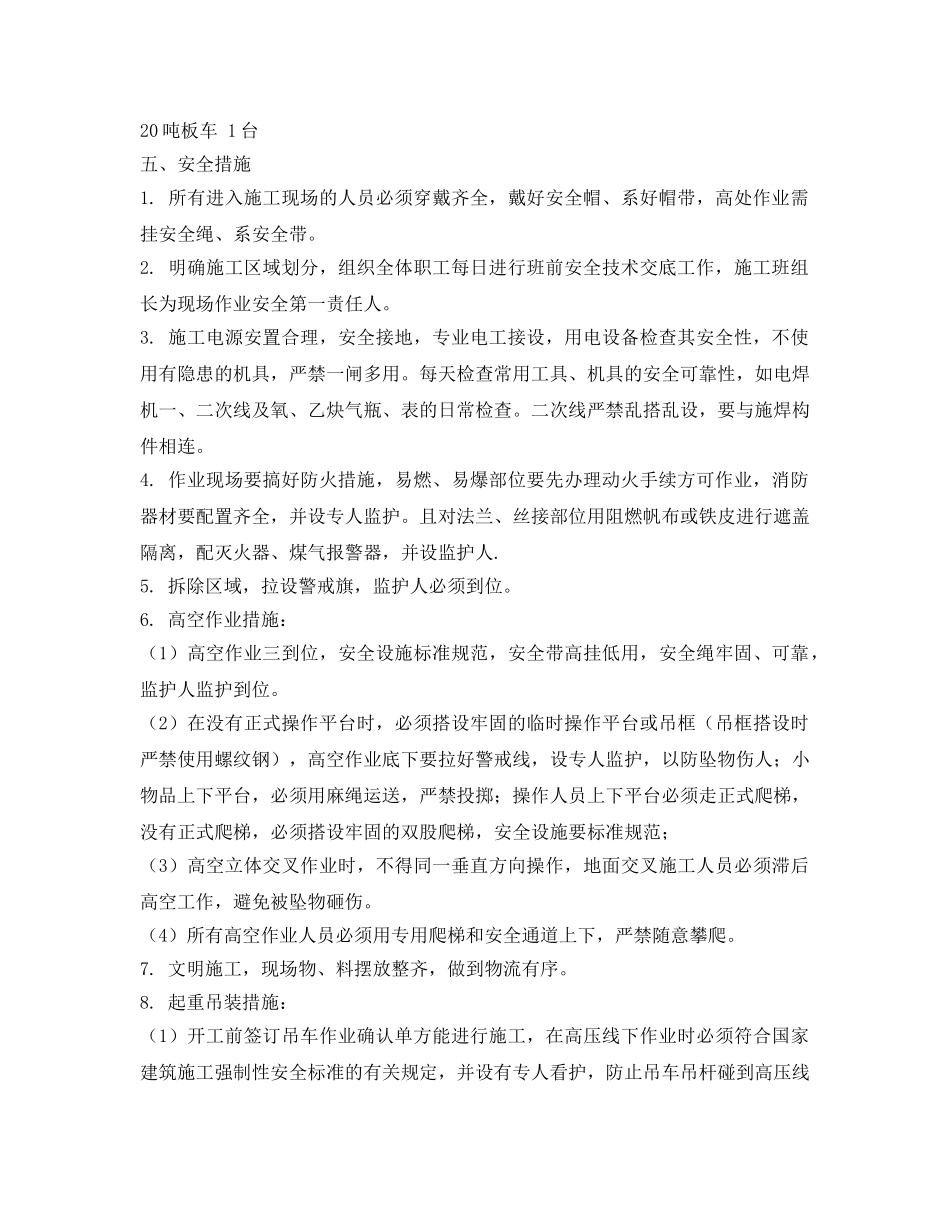

所有进入施工现场的人员必须穿戴齐全,戴好安全帽、系好帽带,高处作业需挂安全绳、系安全带
明确施工区域划分,组织全体职工每日进行班前安全技术交底工作,施工班组长为现场作业安全第一责任人
施工电源安置合理,安全接地,专业电工接设,用电设备检查其安全性,不使用有隐患的机具,严禁一闸多用
每天检查常用工具、机具的安全可靠性,如电焊机一、二次线及氧、乙炔气瓶、表的日常检查
二次线严禁乱搭乱设,要与施焊构件相连
作业现场要搞好防火措施,易燃、易爆部位要先办理动火手续方可作业,消防器材要配置齐全,并设专人监护
且对法兰、丝接部位用阻燃帆布或铁皮进行遮盖隔离,配灭火器、煤气报警器,并设监护人
拆除区域,拉设警戒旗,监护人必须到位
高空作业措施:(1)高空作业三到位,安全设施标准规范,安全带高挂低用,安全绳牢固、可靠,监护人监护到位

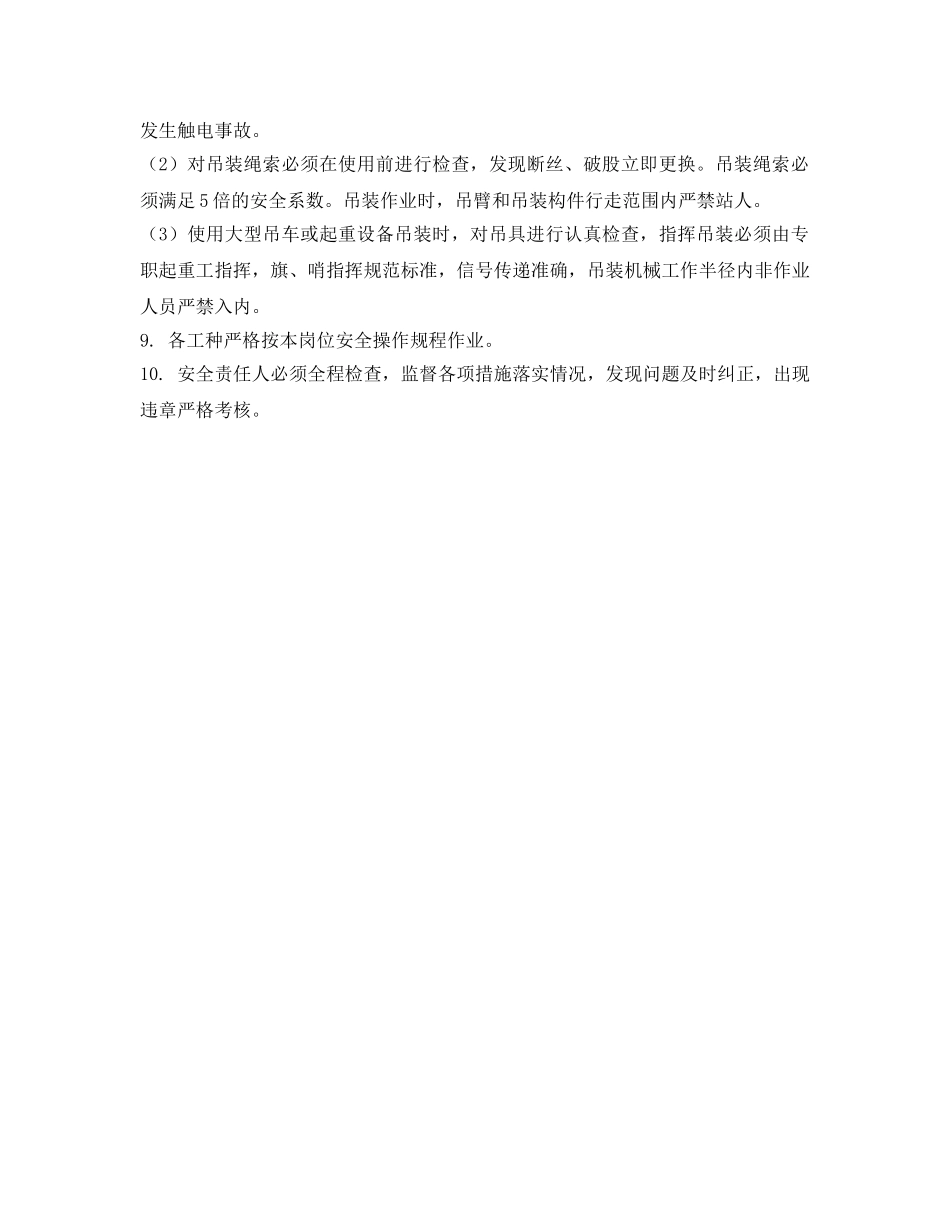

(2)在没有正式操作平台时,必须搭设牢固的临时操作平台或吊框(吊框搭设时严禁使用螺纹钢),高空作业
