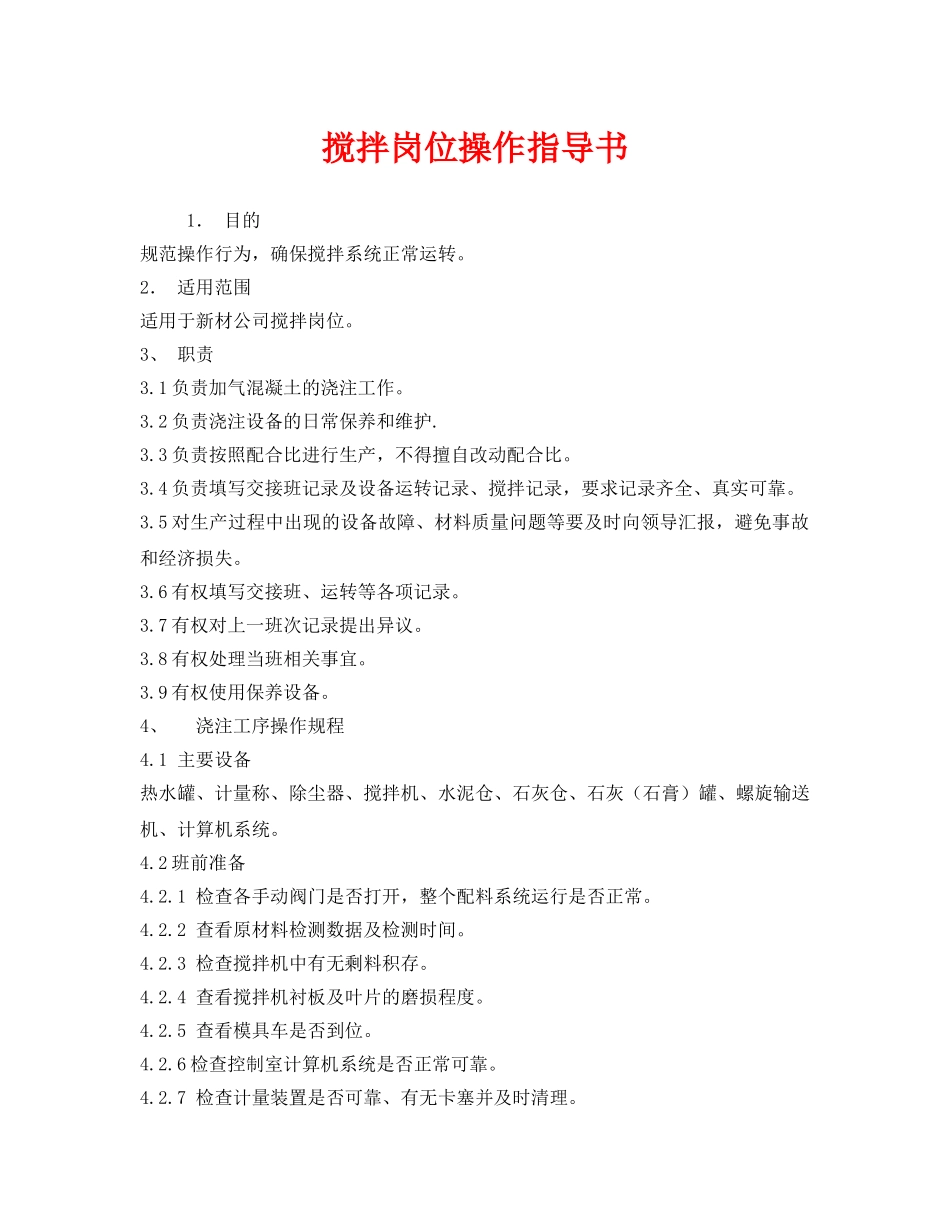

搅拌岗位操作指导书1.目的规范操作行为,确保搅拌系统正常运转
2.适用范围适用于新材公司搅拌岗位
1负责加气混凝土的浇注工作
2负责浇注设备的日常保养和维护
3负责按照配合比进行生产,不得擅自改动配合比
4负责填写交接班记录及设备运转记录、搅拌记录,要求记录齐全、真实可靠
5对生产过程中出现的设备故障、材料质量问题等要及时向领导汇报,避免事故和经济损失
6有权填写交接班、运转等各项记录
7有权对上一班次记录提出异议
8有权处理当班相关事宜
9有权使用保养设备
4、浇注工序操作规程4
1主要设备热水罐、计量称、除尘器、搅拌机、水泥仓、石灰仓、石灰(石膏)罐、螺旋输送机、计算机系统
2班前准备4
1检查各手动阀门是否打开,整个配料系统运行是否正常
2查看原材料检测数据及检测时间
3检查搅拌机中有无剩料积存
4查看搅拌机衬板及叶片的磨损程度
5查看模具车是否到位
6检查控制室计算机系统是否正常可靠
7检查计量装置是否可靠、有无卡塞并及时清理

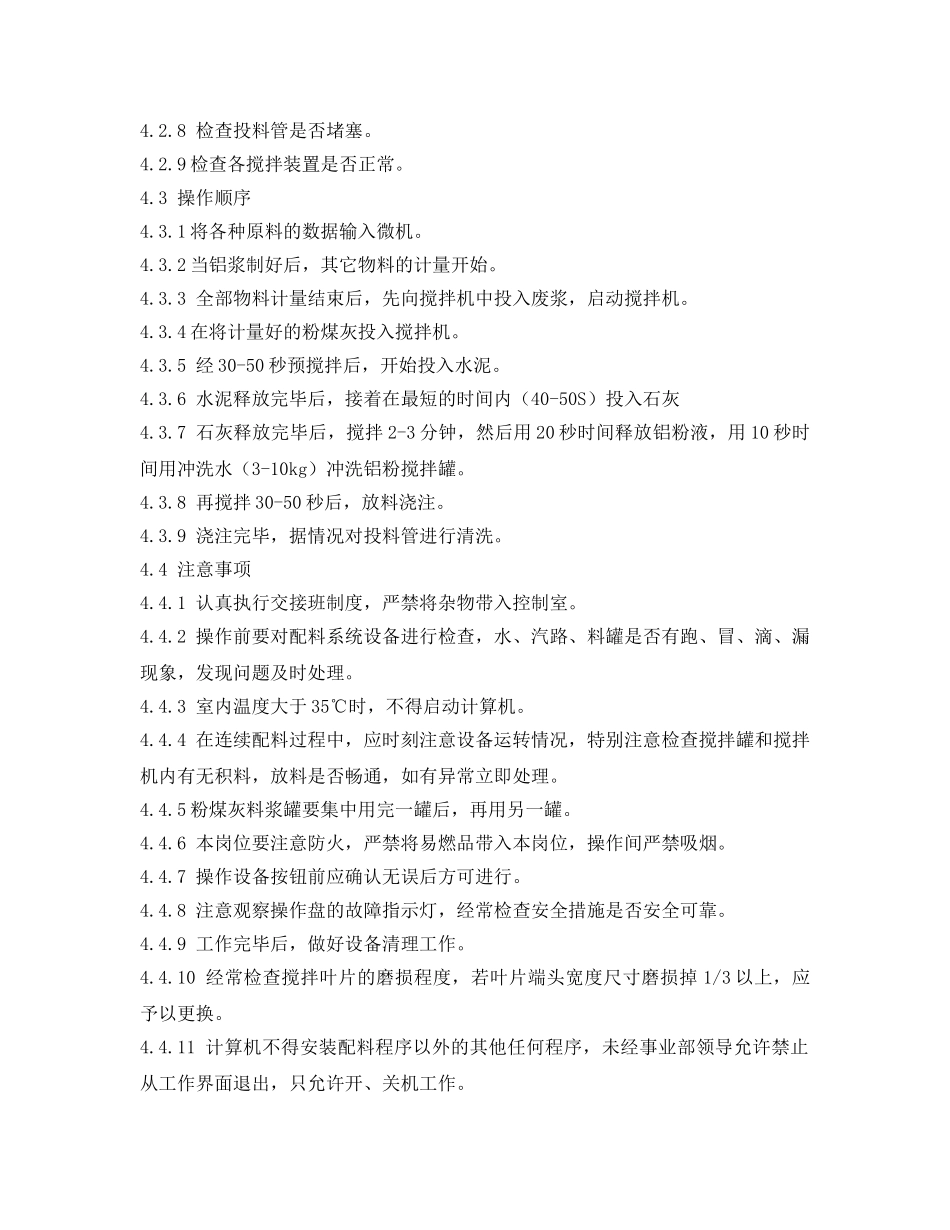

8检查投料管是否堵塞
9检查各搅拌装置是否正常
3操作顺序4
1将各种原料的数据输入微机
2当铝浆制好后,其它物料的计量开始
3全部物料计量结束后,先向搅拌机中投入废浆,启动搅拌机
4在将计量好的粉煤灰投入搅拌机
5经30-50秒预搅拌后,开始投入水泥
6水泥释放完毕后,接着在最短的时间内(40-50S)投入石灰4
7石灰释放完毕后,搅拌2-3分钟,然后用20秒时间释放铝粉液,用10秒时间用冲洗水(3-10kg)冲洗铝粉搅拌罐
8再搅拌30-50秒后,放料浇注
9浇注完毕,据情况对投料管进行清洗
4注意事项4
1认真执行交接班制度,严禁将杂物带入控制室
