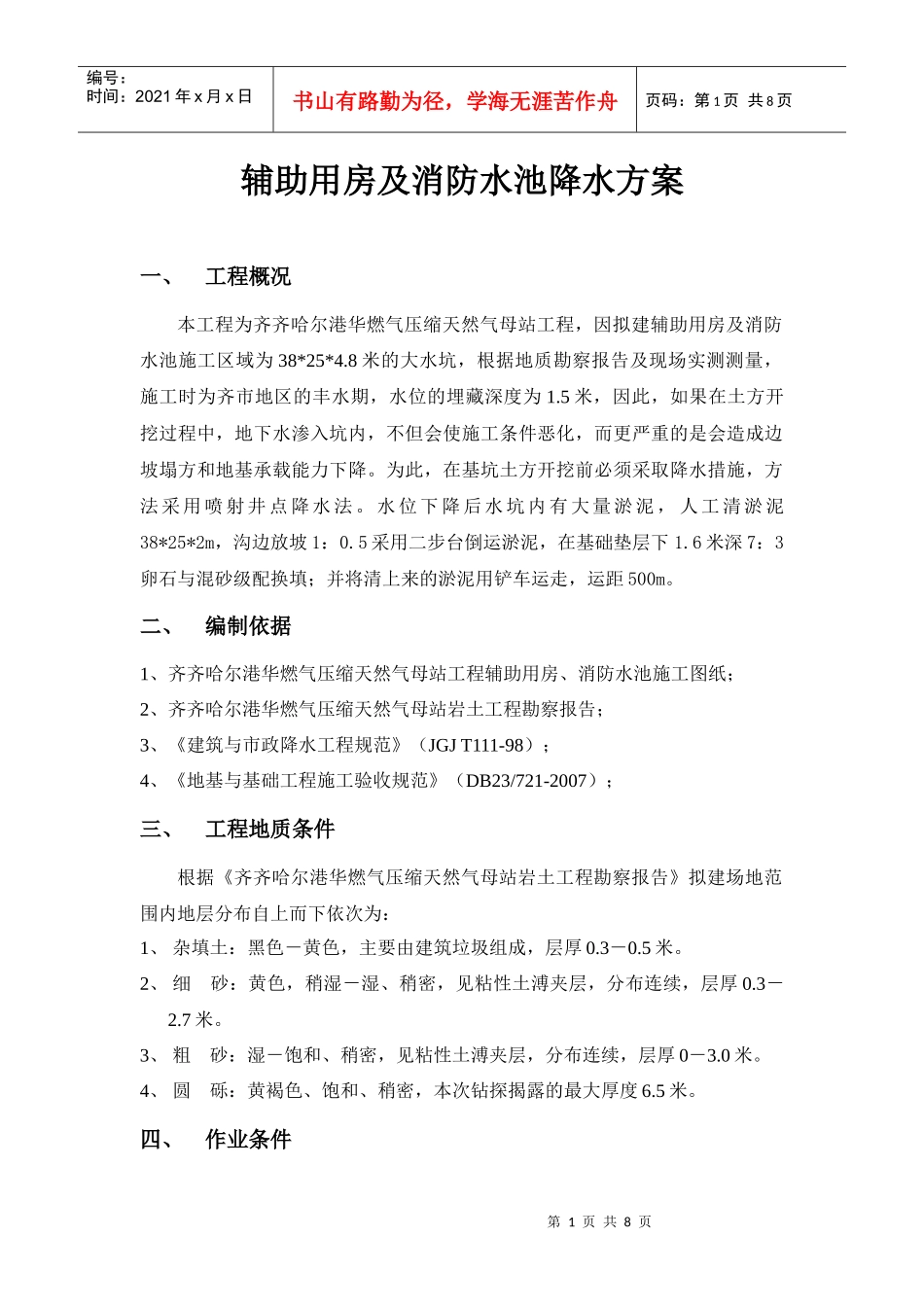

第1页共8页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共8页辅助用房及消防水池降水方案一、工程概况本工程为齐齐哈尔港华燃气压缩天然气母站工程,因拟建辅助用房及消防水池施工区域为38*25*4
8米的大水坑,根据地质勘察报告及现场实测测量,施工时为齐市地区的丰水期,水位的埋藏深度为1
5米,因此,如果在土方开挖过程中,地下水渗入坑内,不但会使施工条件恶化,而更严重的是会造成边坡塌方和地基承载能力下降
为此,在基坑土方开挖前必须采取降水措施,方法采用喷射井点降水法
水位下降后水坑内有大量淤泥,人工清淤泥38*25*2m,沟边放坡1:0
5采用二步台倒运淤泥,在基础垫层下1
6米深7:3卵石与混砂级配换填;并将清上来的淤泥用铲车运走,运距500m
二、编制依据1、齐齐哈尔港华燃气压缩天然气母站工程辅助用房、消防水池施工图纸;2、齐齐哈尔港华燃气压缩天然气母站岩土工程勘察报告;3、《建筑与市政降水工程规范》(JGJT111-98);4、《地基与基础工程施工验收规范》(DB23/721-2007);三、工程地质条件根据《齐齐哈尔港华燃气压缩天然气母站岩土工程勘察报告》拟建场地范围内地层分布自上而下依次为:1、杂填土:黑色-黄色,主要由建筑垃圾组成,层厚0
2、细砂:黄色,稍湿-湿、稍密,见粘性土溥夹层,分布连续,层厚0
3、粗砂:湿-饱和、稍密,见粘性土溥夹层,分布连续,层厚0-3
4、圆砾:黄褐色、饱和、稍密,本次钻探揭露的最大厚度6
四、作业条件第2页共8页第1页共8页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共8页1、具有施工所需资料,主要资料包括:施工场地平面图、水文地质勘察资料、基坑的设计资料等
2、已编制施工方案,确定基坑放坡系数为1:0

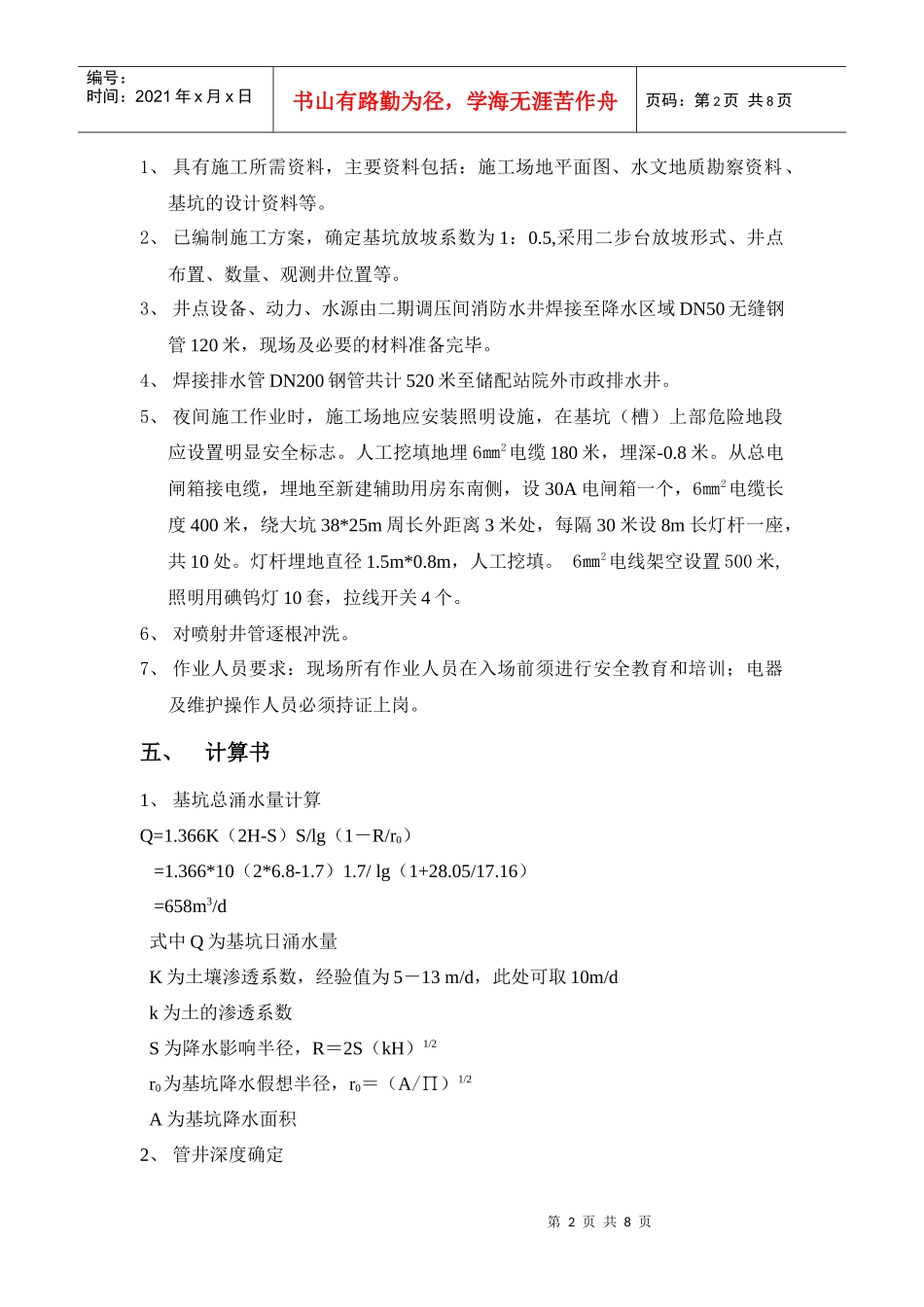

5,采用二步台放坡形式、井点布置、
