第1页共40页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共40页工程洽商记录表C2-4编号1Z04SD01C200400007工程名称大连市地铁一期工程101标段港湾广场车站专业名称主体围护结构止水帷幕φ800旋喷桩提出单位名称北京城建集团大连地铁101标段项目部日期2010年7月24日内容摘要主体围护结构止水帷幕为双排φ800旋喷桩,旋喷桩底面设计要求达到中风化岩面,现场施工根据引孔施工的中风化岩层芯样确定桩底位置,由此计算旋喷桩施工长度
序号图号洽商内容1SD-01-001A-1一、事由:港湾广场车站主体围护结构的止水帷幕为φ800旋喷桩,设计要求旋喷桩桩底达到中风化岩面
二、内容:港湾广场车站提供的地质报告为车站左、右线路处的纵向地质剖面图,此地质报告显示的中风化岩面仅能作为确定旋喷桩桩底标高的参考;现场施工根据地质钻机引孔施工达到的中风化岩层芯样确定桩底位置,并结合原始地面高程计算旋喷桩施工长度

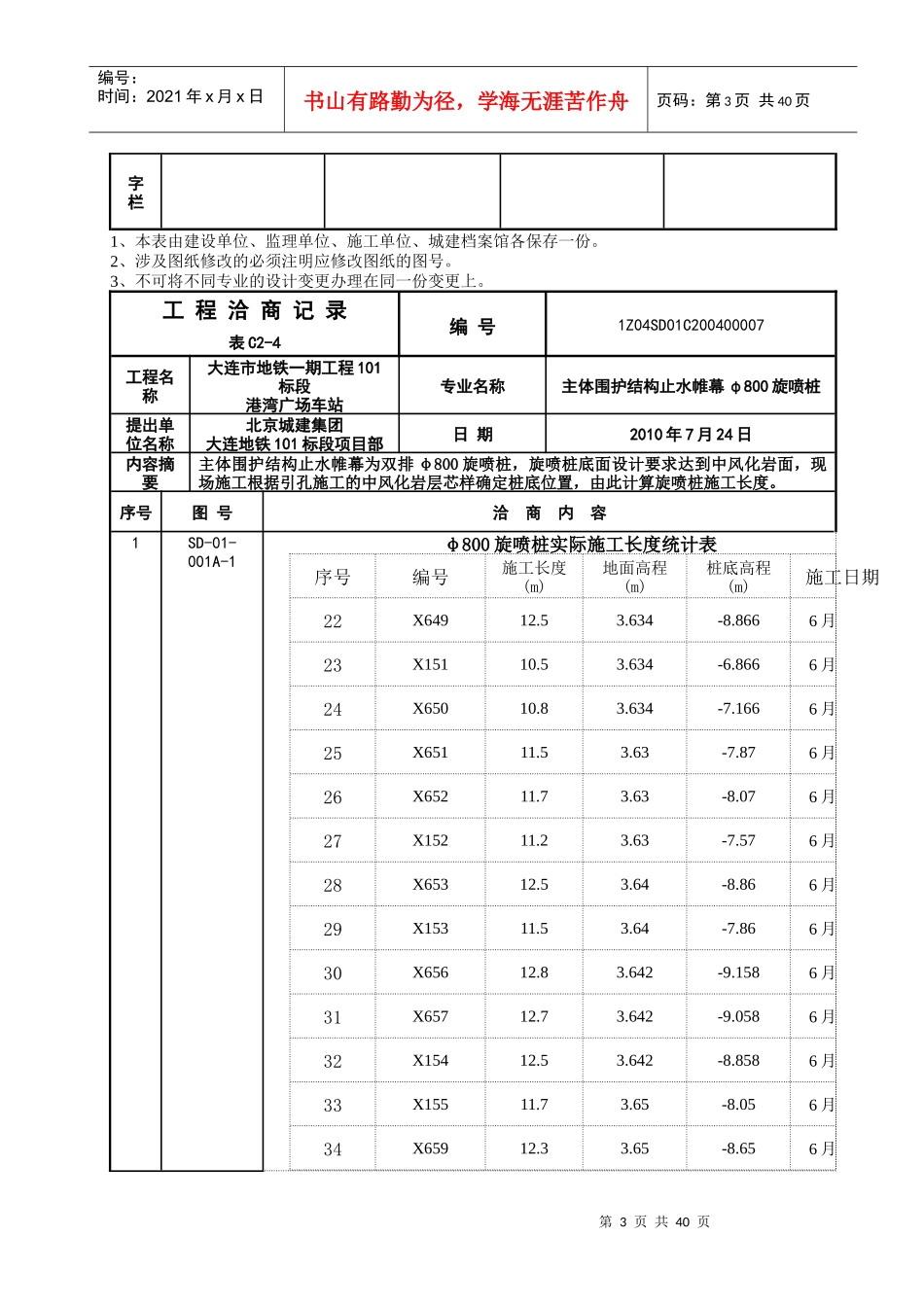

三、统计与计算:根据旋喷桩施工原始记录,已经施工的旋喷桩施工实际桩长统计见下表:φ800旋喷桩实际施工长度统计表序号编号施工长度(m)地面高程(m)桩底高程(m)施工日期1X14912
5785月2X644123
3785月3X64512
4785月4X65512
865月5X65412
566月6X63613
8826月7X63514
718-10
3826月签字栏建设单位设计单位监理单位施工单位1、本表由建设单位、监理单位、施工单位、城建档案馆各保存一份
2、涉及图纸修改的必须注明应修改图纸的图号
