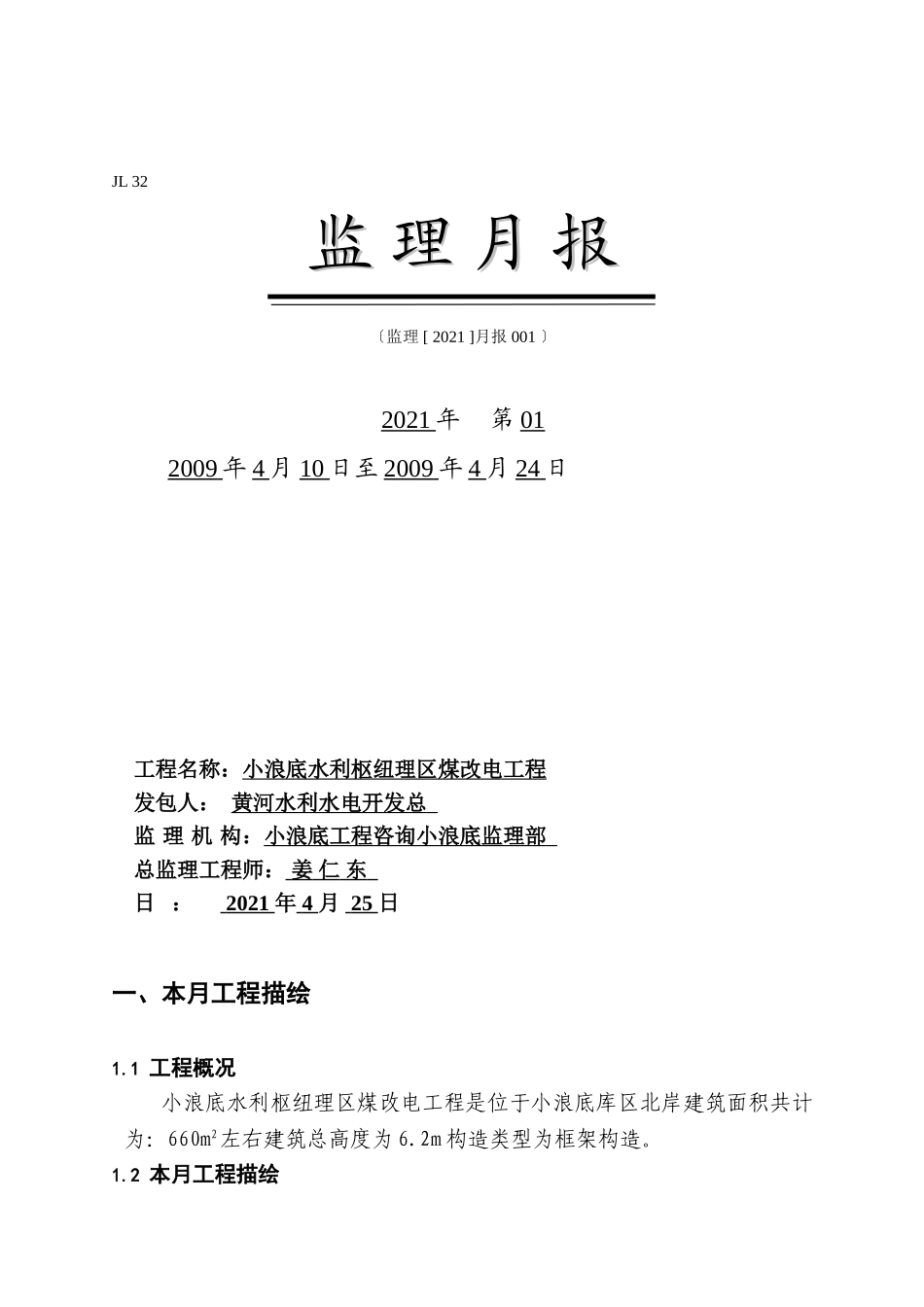

JL32监监理理月月报报〔监理[2021]月报001〕2021年第012009年4月10日至2009年4月24日工程名称:小浪底水利枢纽理区煤改电工程发包人:黄河水利水电开发总监理机构:小浪底工程咨询小浪底监理部总监理工程师:姜仁东日:2021年4月25日一、本月工程描绘1
1工程概况小浪底水利枢纽理区煤改电工程是位于小浪底库区北岸建筑面积共计为:660m2左右建筑总高度为6
2m构造类型为框架构造

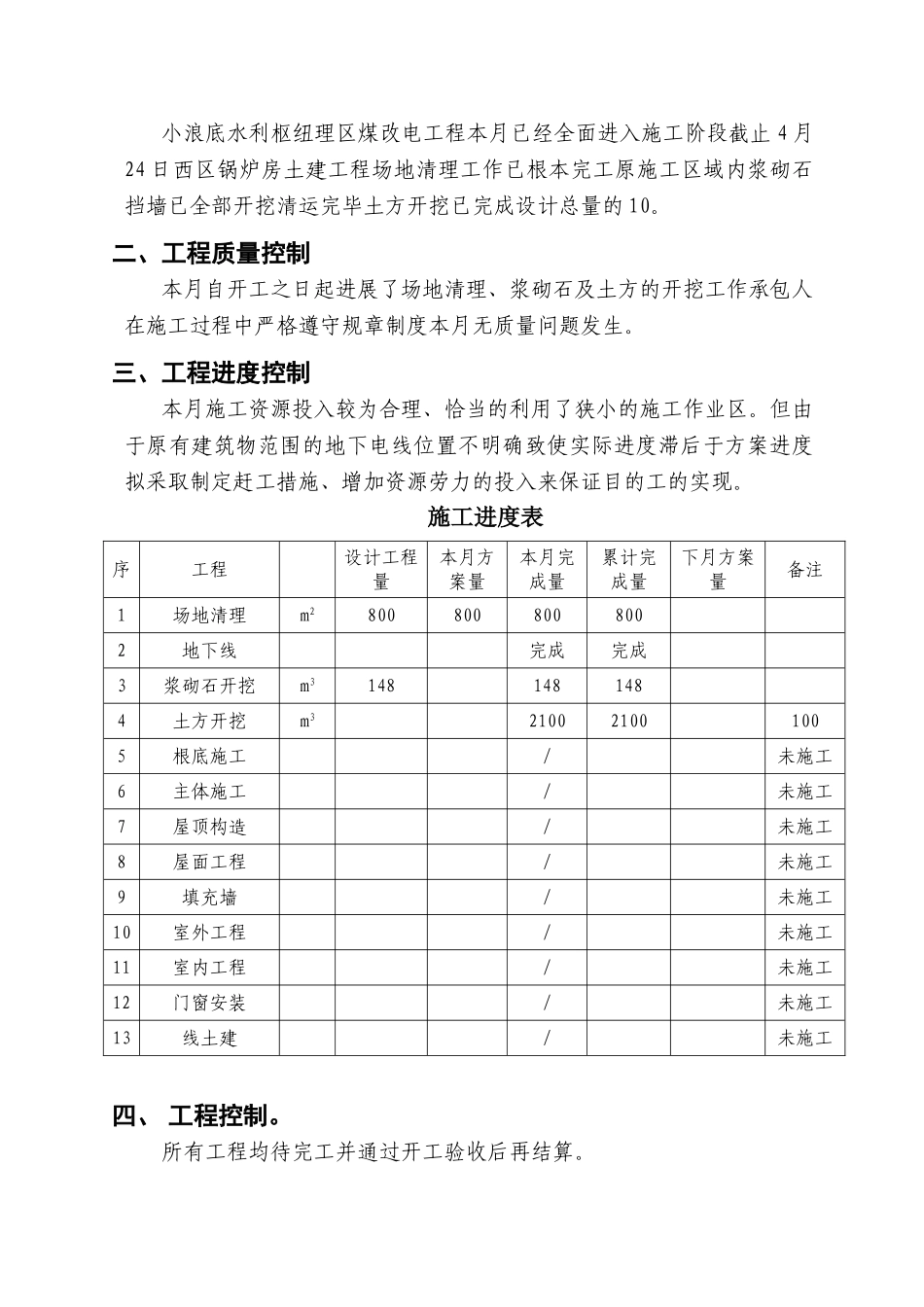

2本月工程描绘小浪底水利枢纽理区煤改电工程本月已经全面进入施工阶段截止4月24日西区锅炉房土建工程场地清理工作已根本完工原施工区域内浆砌石挡墙已全部开挖清运完毕土方开挖已完成设计总量的10
二、工程质量控制本月自开工之日起进展了场地清理、浆砌石及土方的开挖工作承包人在施工过程中严格遵守规章制度本月无质量问题发生
三、工程进度控制本月施工资源投入较为合理、恰当的利用了狭小的施工作业区
但由于原有建筑物范围的地下电线位置不明确致使实际进度滞后于方案进度拟采取制定赶工措施、增加资源劳力的投入来保证目的工的实现
施工进度表序工程设计工程量本月方案量本月完成量累计完成量下月方案量备注1场地清理m28008008008002地下线完成完成3浆砌石开挖m31481481484土方开挖m3210021001005根底施工/未施工6主体施工/未施工7屋顶构造/未施工8屋面工程/未施工9填充墙/未施工10室外工程/未施工11室内工程/未施工12门窗安装/未施工13线土建/未施工四、工程控制
所有工程均待完工并通过开工验收后再结算
五、合同理其他事项
本月没有出现合同问题
六、施工平安和环境保护要求承包人严格遵循规定进入施工区域必须佩戴平安帽保证施工平安
在施工过程中提醒承包人注意对理区内的环境卫生采取保护要求承包人采取措施减少土方清运过程中掉落到路面施工区内不允许乱丢垃圾施工使用的材料应有序的
