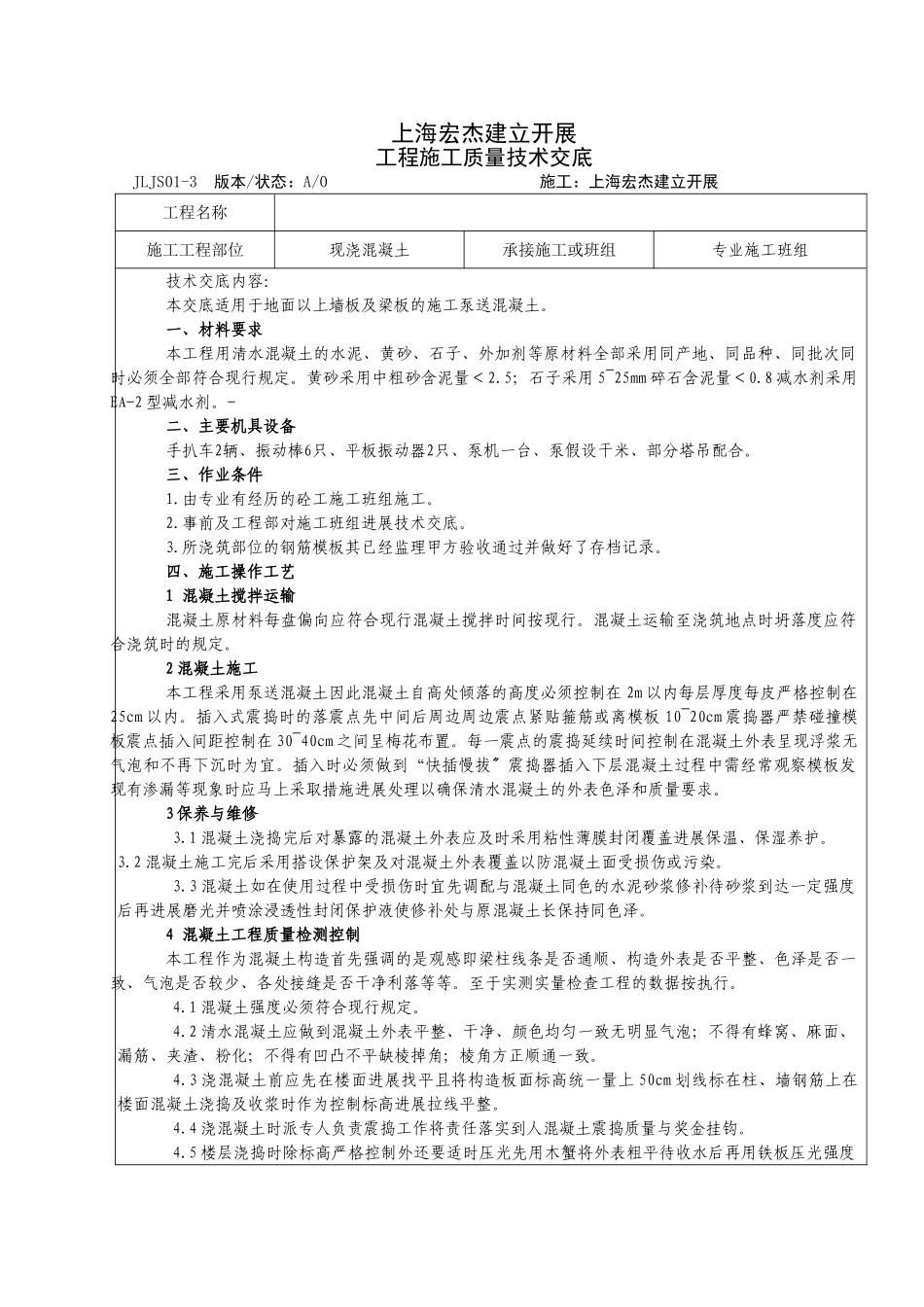

上海宏杰建立开展工程施工质量技术交底JLJS01-3版本/状态:A/0施工:上海宏杰建立开展工程名称施工工程部位现浇混凝土承接施工或班组专业施工班组技术交底内容:本交底适用于地面以上墙板及梁板的施工泵送混凝土
一、材料要求本工程用清水混凝土的水泥、黄砂、石子、外加剂等原材料全部采用同产地、同品种、同批次同时必须全部符合现行规定
黄砂采用中粗砂含泥量<2
5;石子采用5~25mm碎石含泥量<0
8减水剂采用EA-2型减水剂
-二、主要机具设备手扒车2辆、振动棒6只、平板振动器2只、泵机一台、泵假设干米、部分塔吊配合
三、作业条件1
由专业有经历的砼工施工班组施工
事前及工程部对施工班组进展技术交底
所浇筑部位的钢筋模板其已经监理甲方验收通过并做好了存档记录
四、施工操作工艺1混凝土搅拌运输混凝土原材料每盘偏向应符合现行混凝土搅拌时间按现行
混凝土运输至浇筑地点时坍落度应符合浇筑时的规定
2混凝土施工本工程采用泵送混凝土因此混凝土自高处倾落的高度必须控制在2m以内每层厚度每皮严格控制在25cm以内
插入式震捣时的落震点先中间后周边周边震点紧贴箍筋或离模板10~20cm震捣器严禁碰撞模板震点插入间距控制在30~40cm之间呈梅花布置
每一震点的震捣延续时间控制在混凝土外表呈现浮浆无气泡和不再下沉时为宜
插入时必须做到“快插慢拔震捣器插入下层混凝土过程中需经常观察模板发〞现有渗漏等现象时应马上采取措施进展处理以确保清水混凝土的外表色泽和质量要求
3保养与维修3
1混凝土浇捣完后对暴露的混凝土外表应及时采用粘性薄膜封闭覆盖进展保温、保湿养护
2混凝土施工完后采用搭设保护架及对混凝土外表覆盖以防混凝土面受损伤或污染

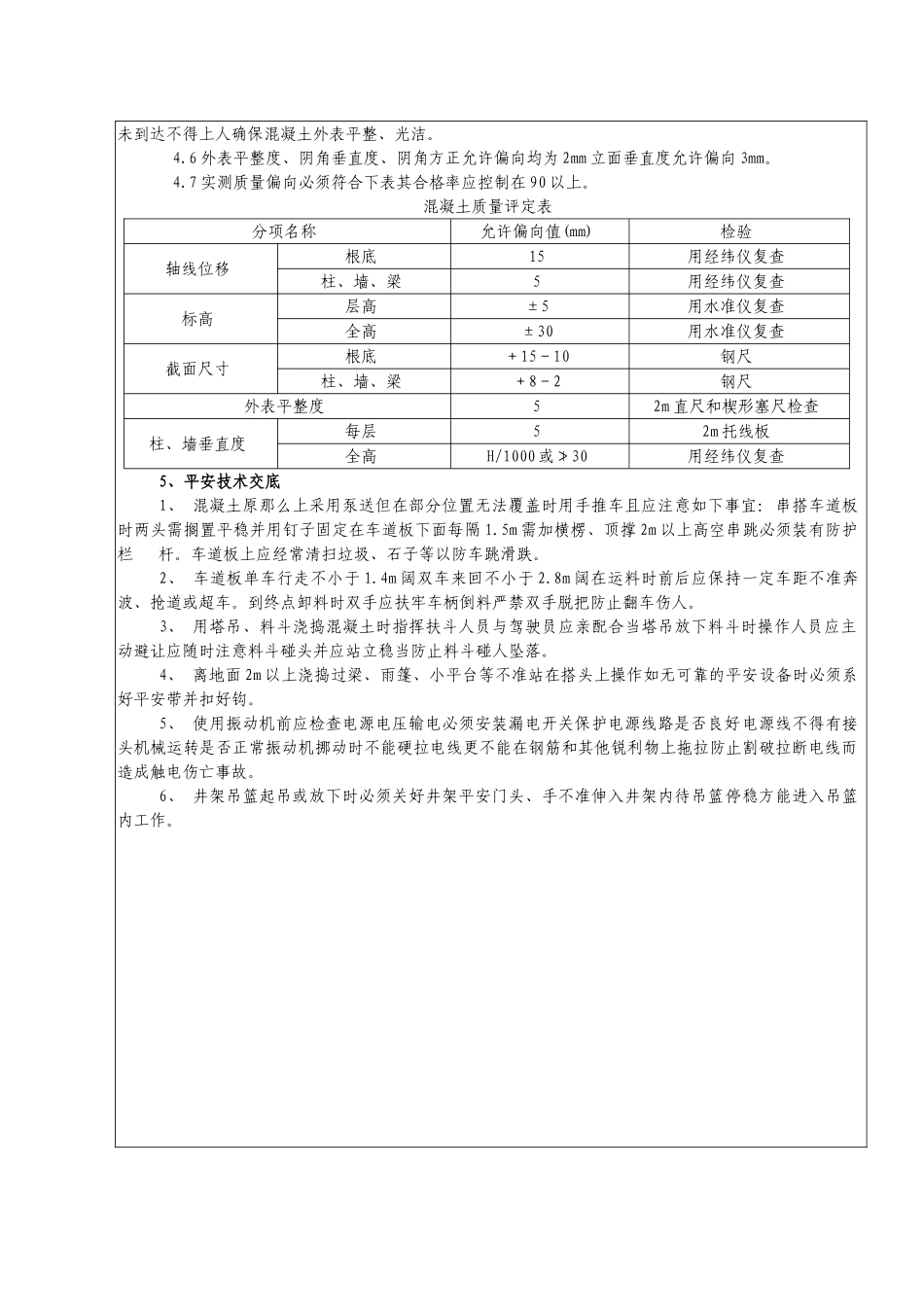

3混凝土如在使用过程中受损伤时宜先调配与混凝土同色的水泥砂浆修补待砂浆到达一定强度后再进展磨光并喷涂浸透性封闭保护液使修补处与原混凝土长保持同色泽
