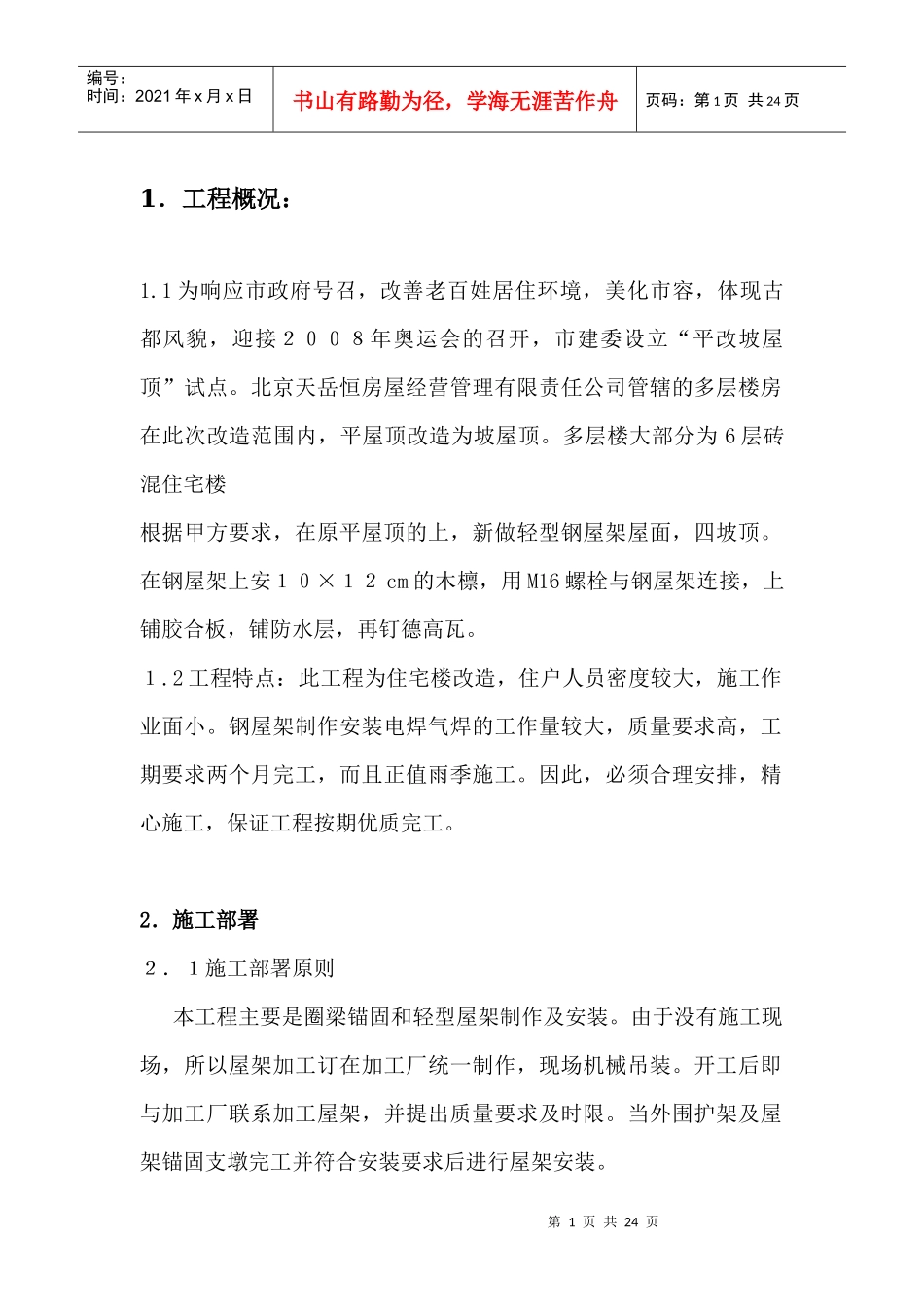

第1页共24页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共24页1.工程概况:1
1为响应市政府号召,改善老百姓居住环境,美化市容,体现古都风貌,迎接2008年奥运会的召开,市建委设立“平改坡屋顶”试点
北京天岳恒房屋经营管理有限责任公司管辖的多层楼房在此次改造范围内,平屋顶改造为坡屋顶
多层楼大部分为6层砖混住宅楼根据甲方要求,在原平屋顶的上,新做轻型钢屋架屋面,四坡顶
在钢屋架上安10×12cm的木檩,用M16螺栓与钢屋架连接,上铺胶合板,铺防水层,再钉德高瓦
2工程特点:此工程为住宅楼改造,住户人员密度较大,施工作业面小
钢屋架制作安装电焊气焊的工作量较大,质量要求高,工期要求两个月完工,而且正值雨季施工
因此,必须合理安排,精心施工,保证工程按期优质完工
2.施工部署2.1施工部署原则本工程主要是圈梁锚固和轻型屋架制作及安装
由于没有施工现场,所以屋架加工订在加工厂统一制作,现场机械吊装
开工后即与加工厂联系加工屋架,并提出质量要求及时限
当外围护架及屋架锚固支墩完工并符合安装要求后进行屋架安装

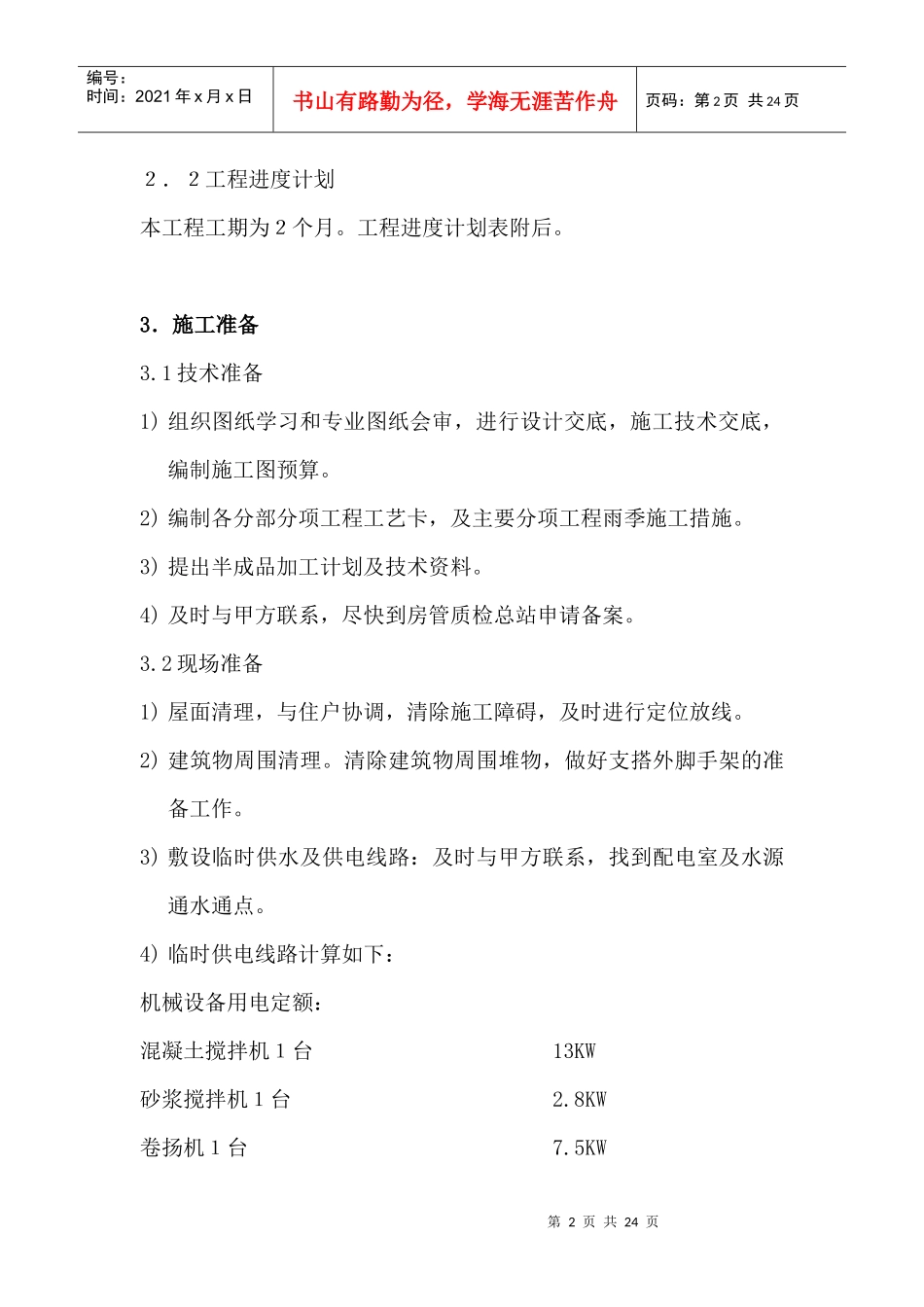

第2页共24页第1页共24页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共24页2.2工程进度计划本工程工期为2个月
工程进度计划表附后
3.施工准备3
1技术准备1)组织图纸学习和专业图纸会审,进行设计交底,施工技术交底,编制施工图预算
2)编制各分部分项工程工艺卡,及主要分项工程雨季施工措施
3)提出半成品加工计划及技术资料
4)及时与甲方联系,尽快到房管质检总站申请备案
2现场准备1)屋面清理,与住户协调,清除施工障碍,及时进行定位放线
2)建筑物周围清理
清除建筑物周围堆物,做好支搭外脚手架的准备工作
3)敷设临时供水及供电线路:及时与甲方联系,找到配电室及水源通水通点

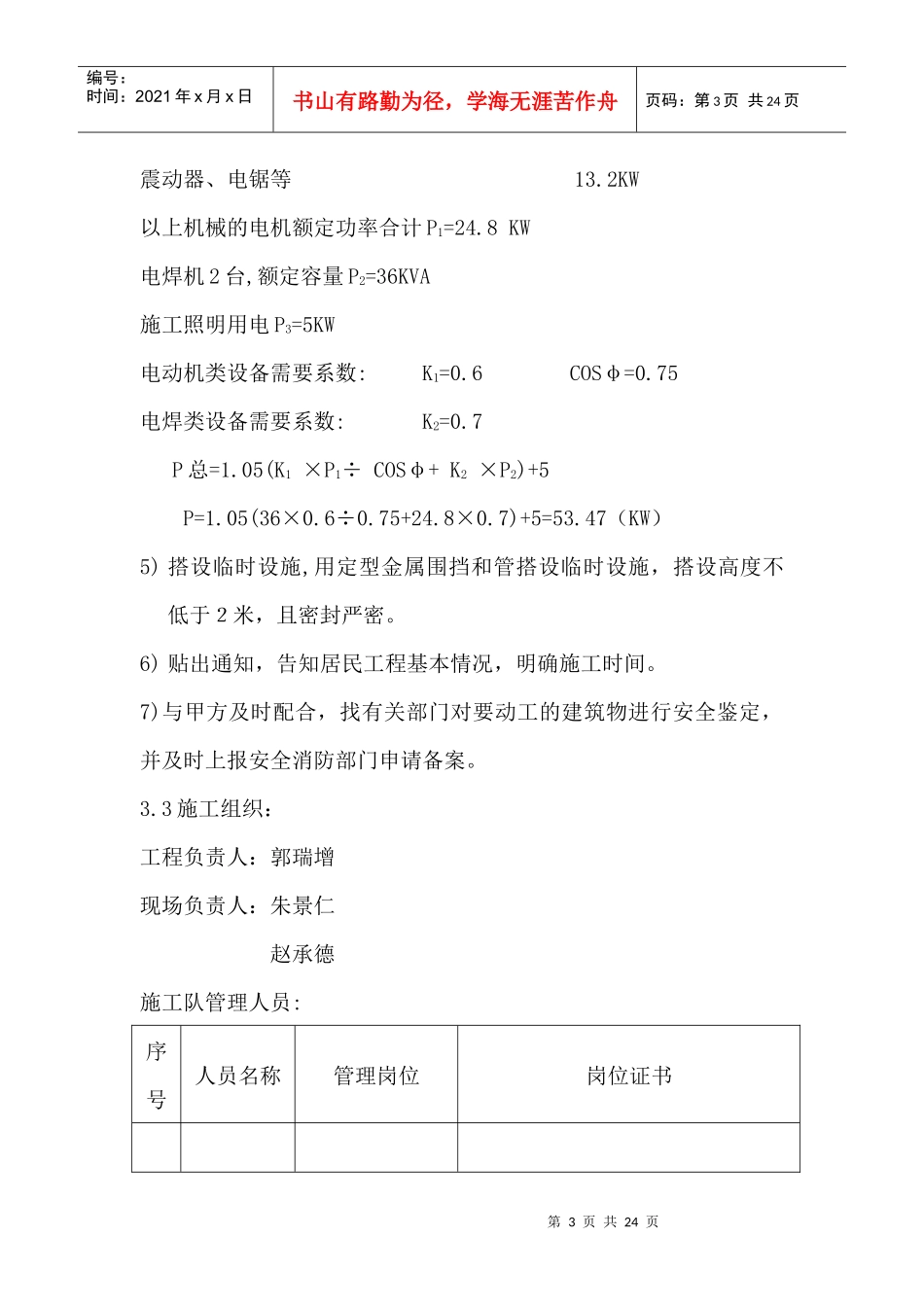

4)临时供电线路计算如下:机械
