根底验收监理施行细那么7
1总那么(1)本细那么编制根据:1)SL47-94
水工建筑物岩石根底开挖工程施工技术
2)SDJ212-83
水工建筑物地下开挖工程施工技术
3)SL52-93
水利水电工程施工测量
4)SL288-2003
水利工程建立工程施工监理
5)SL223-1999
水利水电建立工程验收规程
6)SL176-1996
水利水电工程施工质量评定规程
7)SDJ249
水利水电根本建立工程单元工程质量等级评定〔一〕
8)施工合同监理合同
9)设计图纸、技术要求及其他设计
(2)本细那么适用于水利水电工程岩石根底工程的验收
(3)本细那么所指的根底验收系指有关工程工程根底岩面覆盖前的根底交面验收
(4)根底验收应在根底岩面有关问题已进展全面处理具备根底验收条件并以承建“三检〞合格的根底上申请验收由监理组织业主设计、地质和施工四方进展

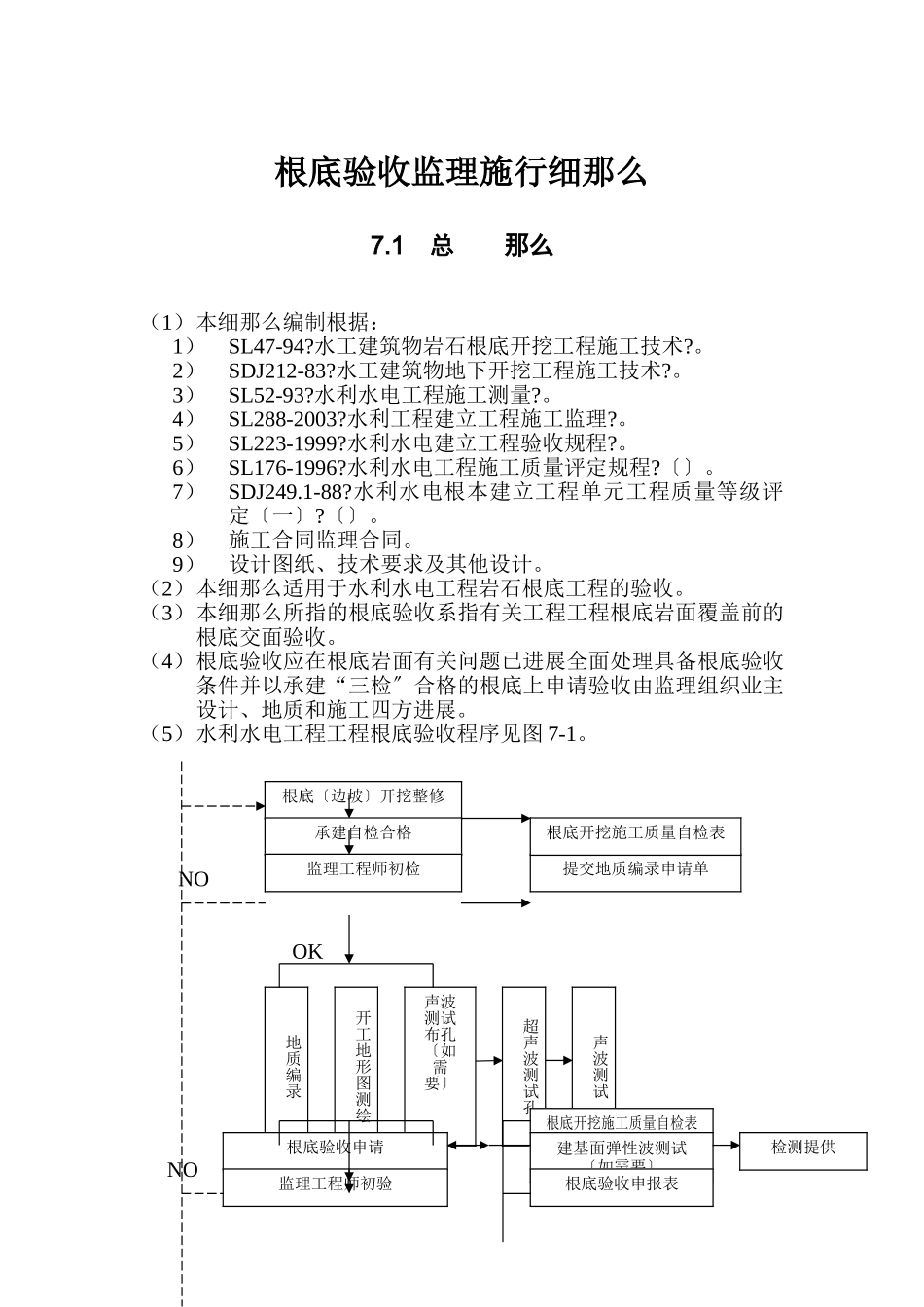

(5)水利水电工程工程根底验收程序见图7-1

NOOKNO根底〔边坡〕开挖整修承建自检合格监理工程师初检提交地质编录申请单根底开挖施工质量自检表地质编录开工地形图测绘声波测试布孔〔如需要〕超声波测试孔声波测试根底验收申请监理工程师初验根底开挖施工质量自检表建基面弹性波测试〔如需要〕根底验收申报表检测提供NOOKNONOOKOK图7-1根底验收流程图7
2根底验收准备(1)根底验收前的岩面处理应符合以下要求:1)根底按设计要求开挖完成后对揭露的地质缺陷和存在的施工缺陷处理存在疑问需其他各方确定处理措施时可及时向有关提出要求有关进展现场勘察确定其处理方案
2)根底岩面〔地基、边坡〕的陡坡及反坡处理需符合设计要求
3)开挖面突出的岩体应修成平滑状边坡、马道及平台部位的危岩应及时进展清理以保证下道工序施工的平安
4)对根底岩面〔包括程度建基面和边坡〕上假设出露光滑、平直的构造面应予以凿毛处理
构造面上的泥
