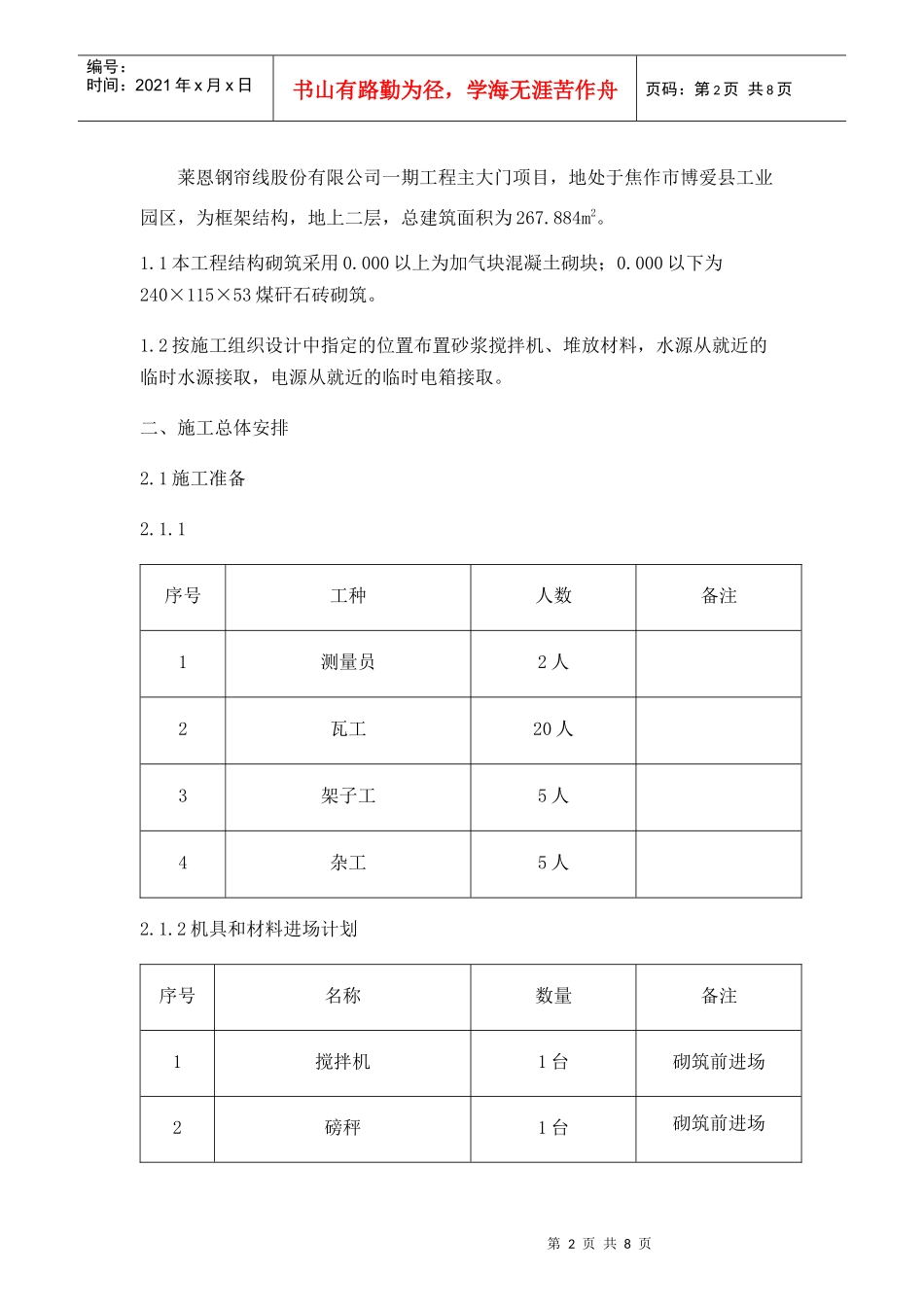

第1页共8页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共8页莱恩钢帘线股份有限公司一期工程主大门砌体施工方案编制人:审核人:审批人:博爱建筑装饰工程有限公司莱恩钢帘线股份有限公司一期工程主大门项目2011年12月14日一、工程概况第2页共8页第1页共8页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共8页莱恩钢帘线股份有限公司一期工程主大门项目,地处于焦作市博爱县工业园区,为框架结构,地上二层,总建筑面积为267
1本工程结构砌筑采用0
000以上为加气块混凝土砌块;0
000以下为240×115×53煤矸石砖砌筑
2按施工组织设计中指定的位置布置砂浆搅拌机、堆放材料,水源从就近的临时水源接取,电源从就近的临时电箱接取
二、施工总体安排2
1施工准备2
1序号工种人数备注1测量员2人2瓦工20人3架子工5人4杂工5人2
2机具和材料进场计划序号名称数量备注1搅拌机1台砌筑前进场2磅秤1台砌筑前进场第3页共8页第2页共8页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共8页3手推车3辆砌筑前进场4筛子2个砌筑前进场5铁锹20把砌筑前进场6灰桶20个砌筑前进场7皮数杆10个砌筑前进场8拖线板10个砌筑前进场2
2测量准备在底板或楼板上放出墙体边线和门窗洞口位置线,并在每层墙柱上放出建筑500mm标高控制线
3料场安排砌块必须分规格码放,堆垛上设立标牌,注明砌块的规格,使用部位
堆放场地必须平整,并作好排水,堆放高度≤1
6m,堆垛之间设1000mm宽的通道
在砌筑前两天适量喷水湿润,至砖、砌块表面出现明水时止
4审图施工前仔细查阅图纸、方案、相关安全、质量规范,找出施工中技术质量、安全施工注意点(特别是墙体上预留洞口尺寸及标高),做到施工中重点突出,心中有数
