大桥工程冬季施工方案编制:审批:批准:有限公司大桥工程项目经理部2009

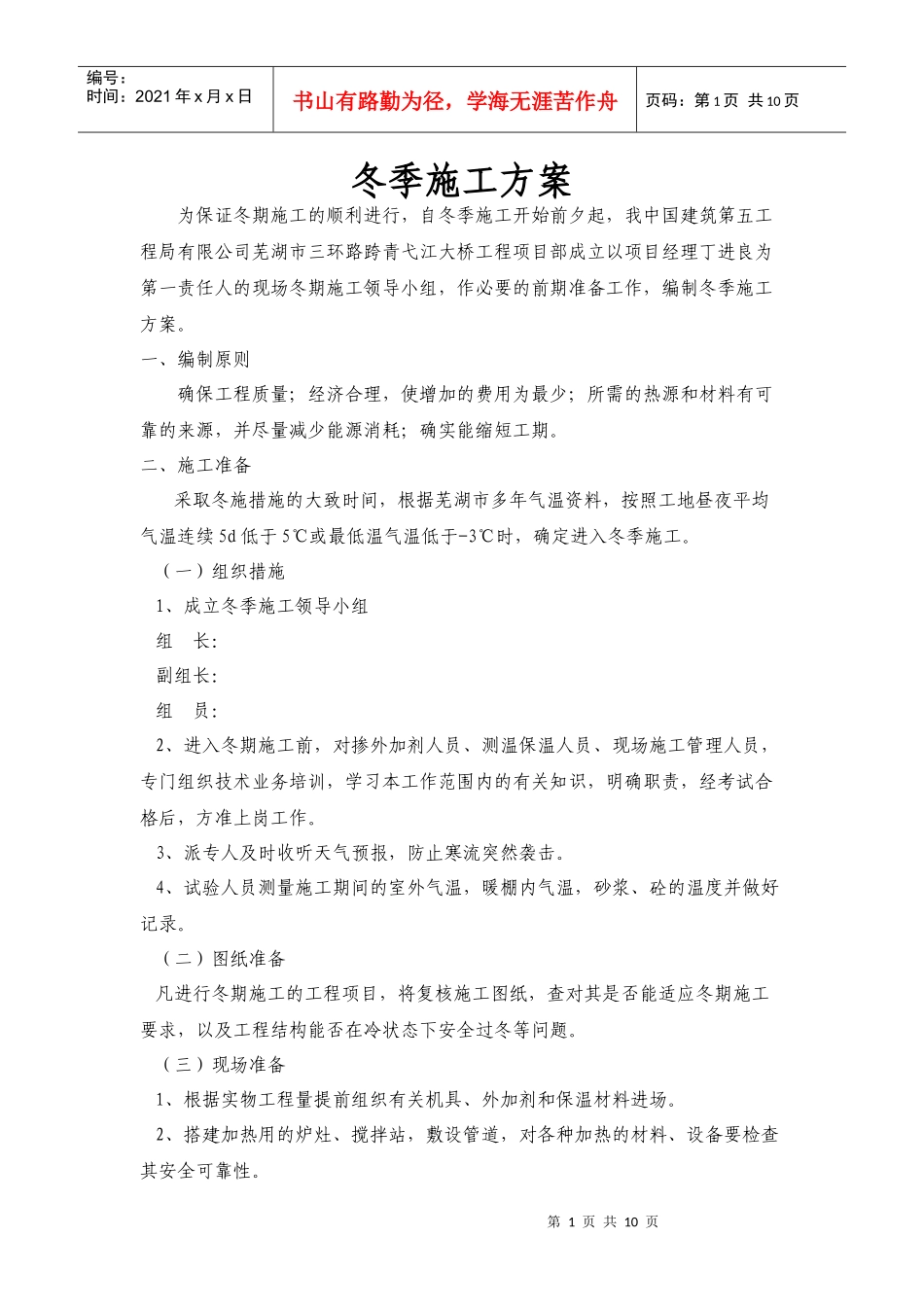

5第1页共10页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共10页冬季施工方案为保证冬期施工的顺利进行,自冬季施工开始前夕起,我中国建筑第五工程局有限公司芜湖市三环路跨青弋江大桥工程项目部成立以项目经理丁进良为第一责任人的现场冬期施工领导小组,作必要的前期准备工作,编制冬季施工方案
一、编制原则确保工程质量;经济合理,使增加的费用为最少;所需的热源和材料有可靠的来源,并尽量减少能源消耗;确实能缩短工期
二、施工准备采取冬施措施的大致时间,根据芜湖市多年气温资料,按照工地昼夜平均气温连续5d低于5℃或最低温气温低于-3℃时,确定进入冬季施工
(一)组织措施1、成立冬季施工领导小组组长:副组长:组员:2、进入冬期施工前,对掺外加剂人员、测温保温人员、现场施工管理人员,专门组织技术业务培训,学习本工作范围内的有关知识,明确职责,经考试合格后,方准上岗工作
3、派专人及时收听天气预报,防止寒流突然袭击
4、试验人员测量施工期间的室外气温,暖棚内气温,砂浆、砼的温度并做好记录
(二)图纸准备凡进行冬期施工的工程项目,将复核施工图纸,查对其是否能适应冬期施工要求,以及工程结构能否在冷状态下安全过冬等问题
(三)现场准备1、根据实物工程量提前组织有关机具、外加剂和保温材料进场
2、搭建加热用的炉灶、搅拌站,敷设管道,对各种加热的材料、设备要检查其安全可靠性

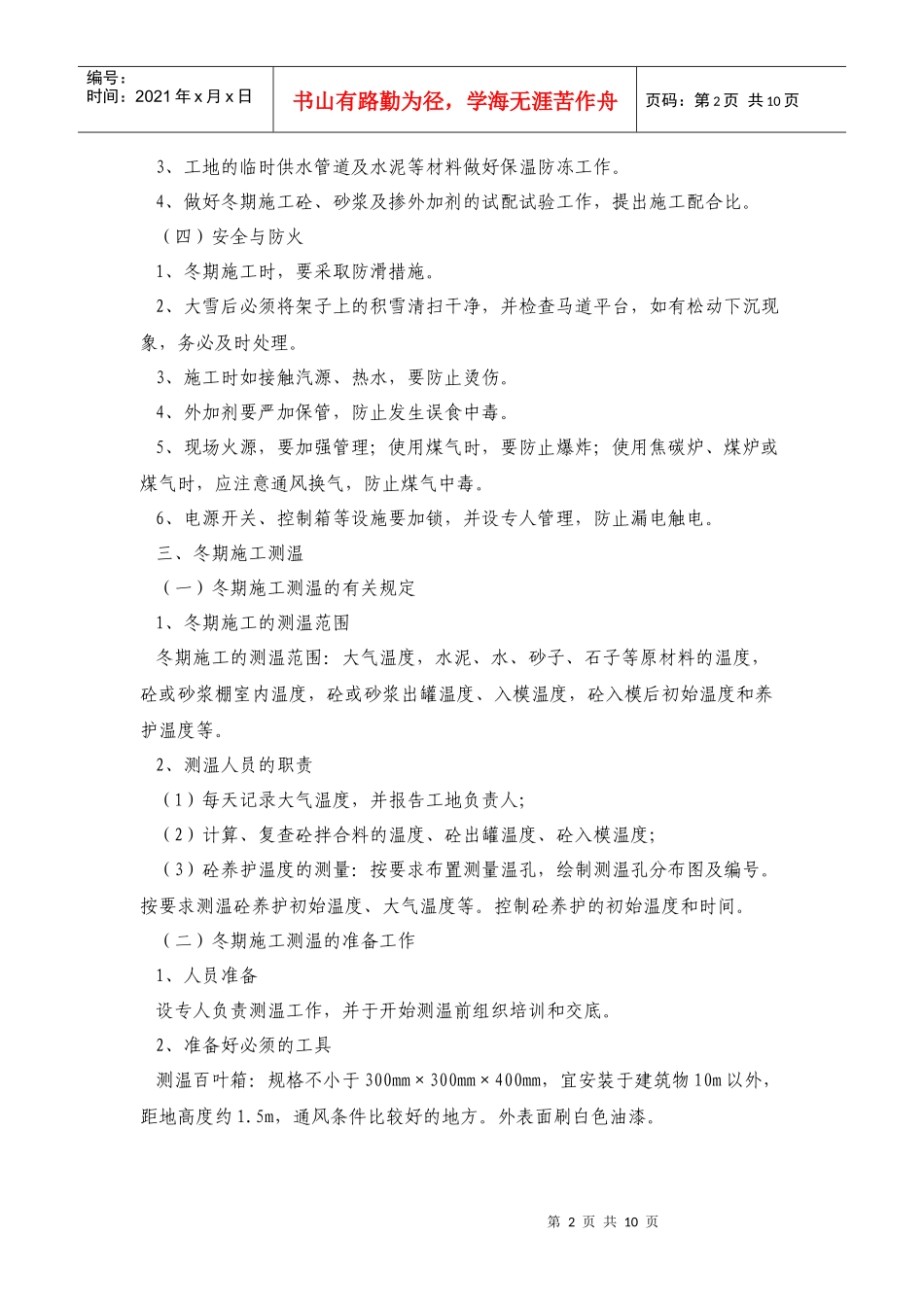

第1页共10页第2页共10页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共10页3、工地的临时供水管道及水泥等材料做好保温防冻工作
4、做好冬期施工砼、砂浆及掺外加剂的试配试验工作,提出施工配合比
(四)安全与防火1、冬期施工时,要采取防滑措施
2、大雪后必须将架子上的积雪清扫干净,并检查马道平台,
