第1页共21页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共21页10kVXX线路XX号—XX号杆拆放导线施工方案第2页共21页第1页共21页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共21页云南水电十四局昆华建设有限公司2011年07月28日10kVXXX工程拆旧施工方案一、目的与实用范围1

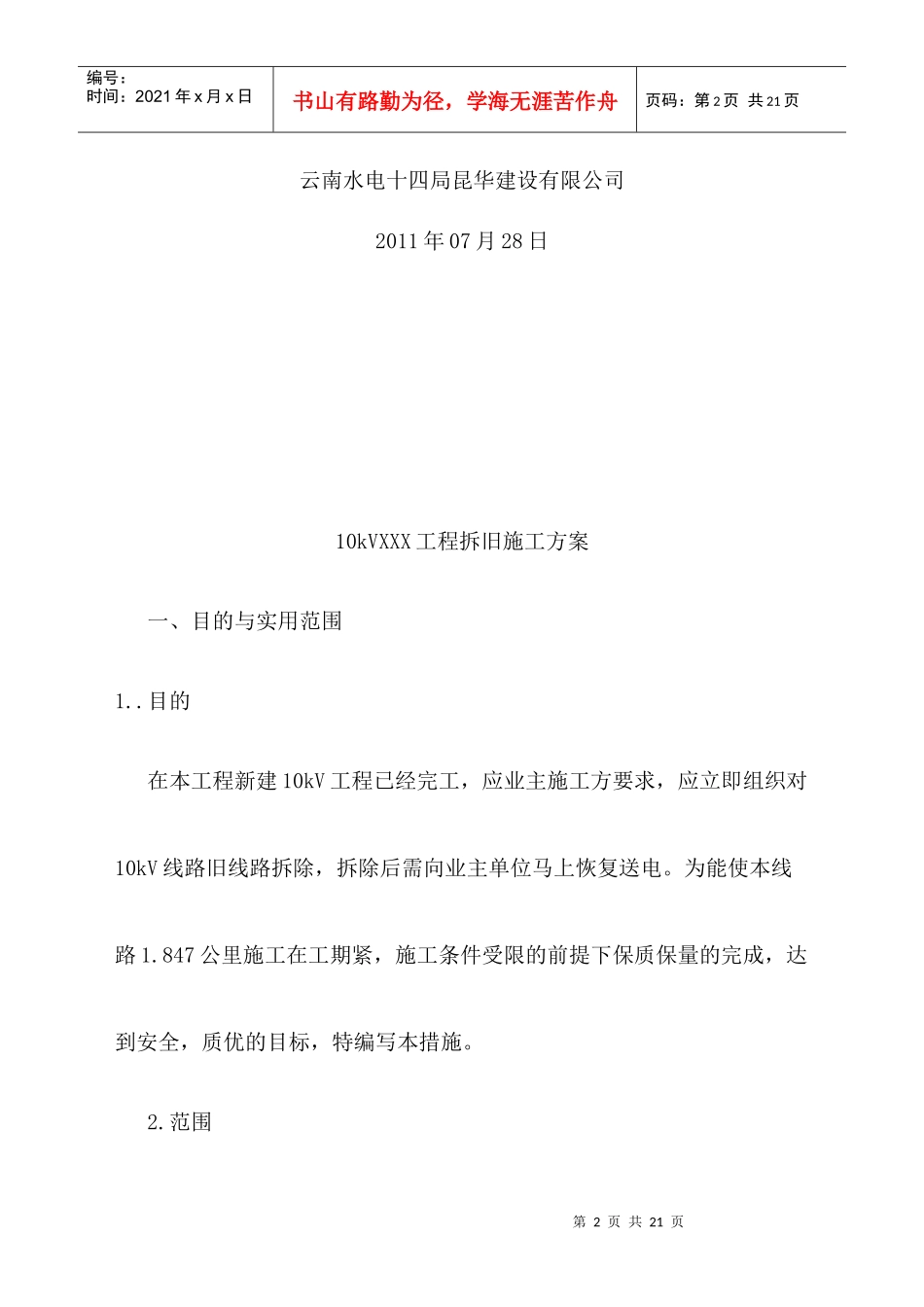

目的在本工程新建10kV工程已经完工,应业主施工方要求,应立即组织对10kV线路旧线路拆除,拆除后需向业主单位马上恢复送电
为能使本线路1
847公里施工在工期紧,施工条件受限的前提下保质保量的完成,达到安全,质优的目标,特编写本措施

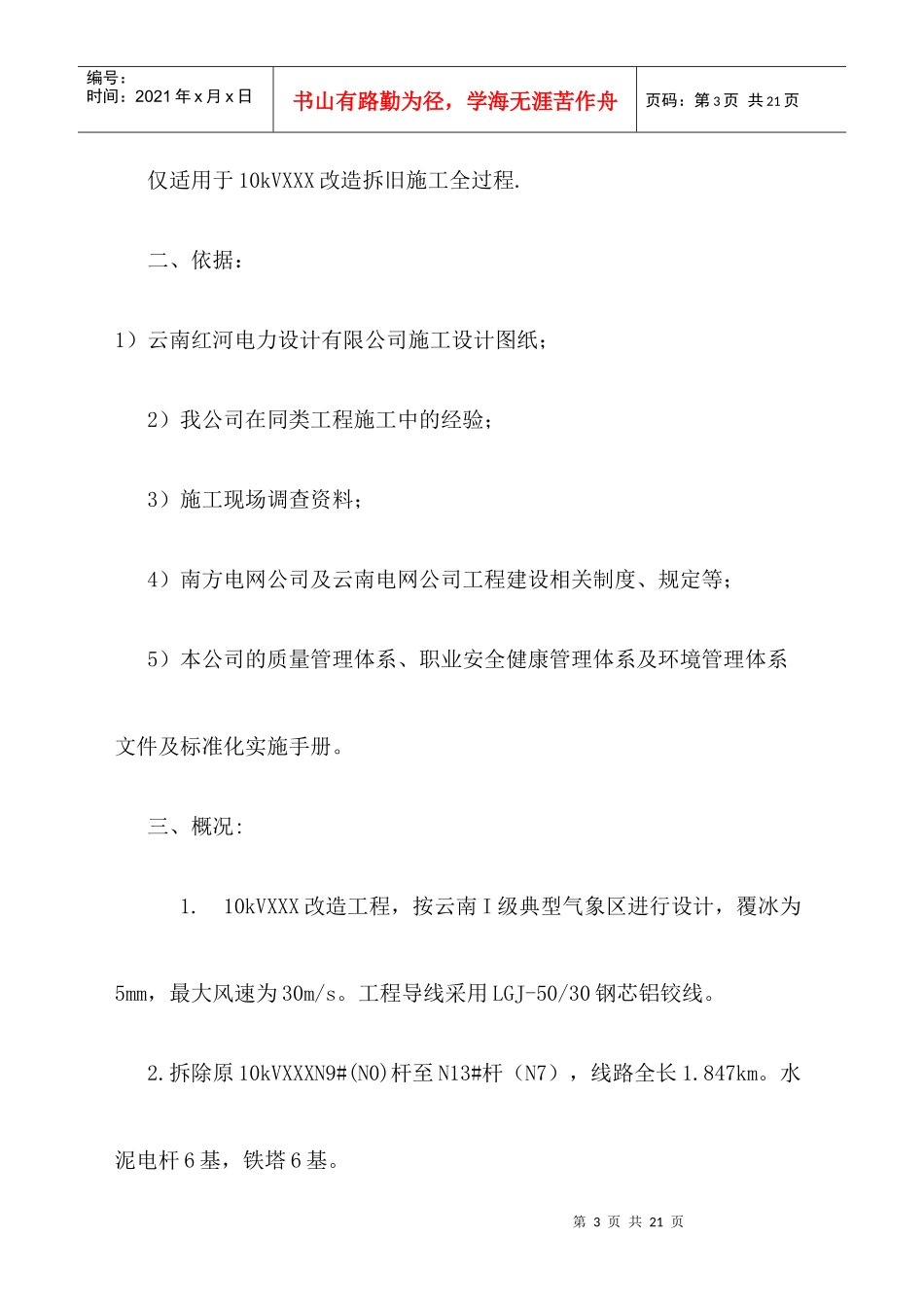

范围第3页共21页第2页共21页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共21页仅适用于10kVXXX改造拆旧施工全过程
二、依据:1)云南红河电力设计有限公司施工设计图纸;2)我公司在同类工程施工中的经验;3)施工现场调查资料;4)南方电网公司及云南电网公司工程建设相关制度、规定等;5)本公司的质量管理体系、职业安全健康管理体系及环境管理体系文件及标准化实施手册
三、概况:1
10kVXXX改造工程,按云南I级典型气象区进行设计,覆冰为5mm,最大风速为30m/s
工程导线采用LGJ-50/30钢芯铝铰线
拆除原10kVXXXN9#(N0)杆至N13#杆(N7),线路全长1
水泥电杆6基,铁塔6基
第4页共21页第3页共21页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第4页共21页3
经实地勘察本线路共计跨越10kV线路4次;通迅线路5次;低压线1次;大车路2次;房屋2次
拆旧段交叉跨越调查记录表110kVXXX交叉跨越调查记录原8#—原9#跨巡小公路1次35kV小岔线#13~#14一次停电在35kV小龙潭变电站原9
