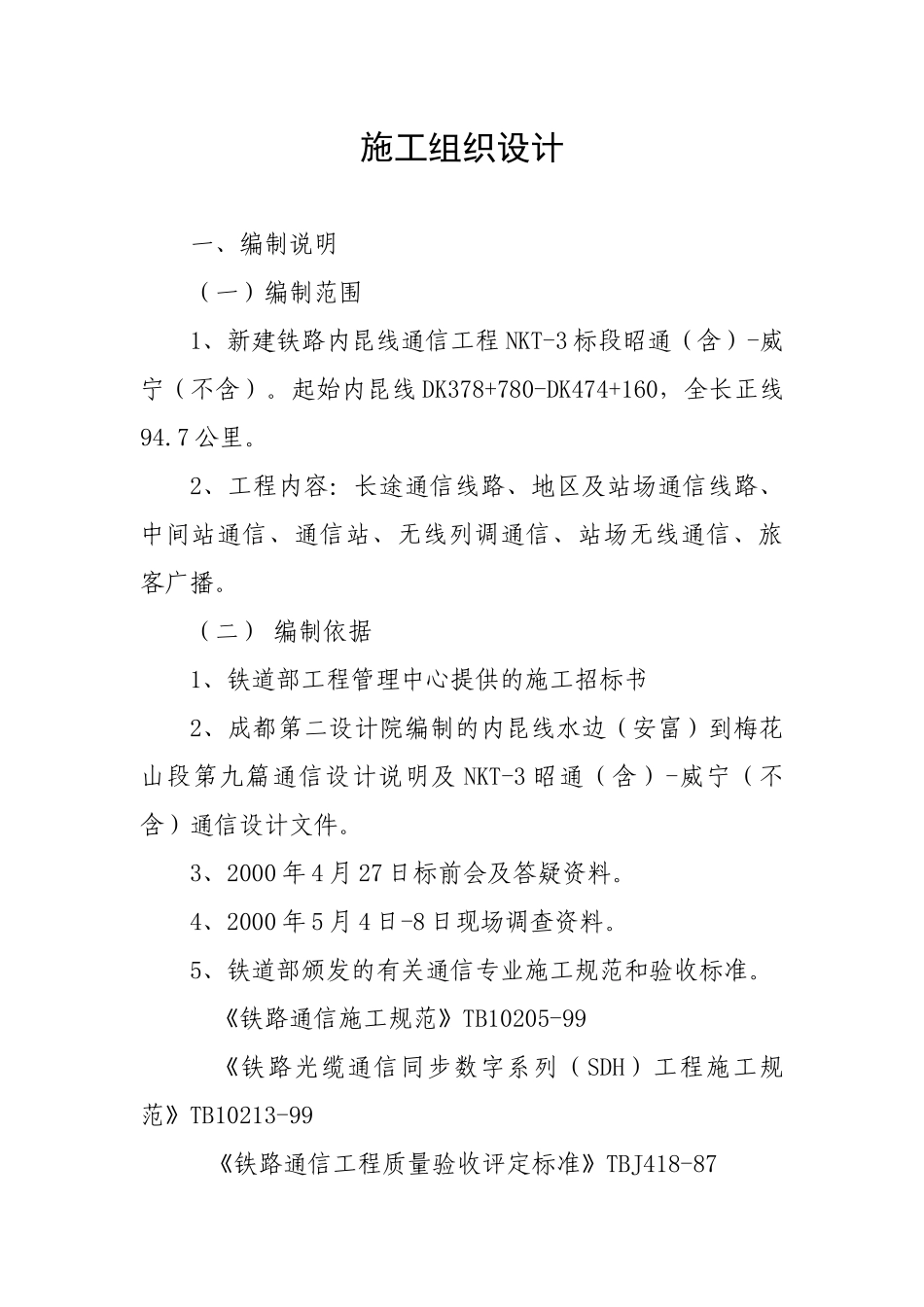

施工组织设计一、编制说明(一)编制范围1、新建铁路内昆线通信工程NKT-3标段昭通(含)-威宁(不含)
起始内昆线DK378+780-DK474+160,全长正线94
2、工程内容:长途通信线路、地区及站场通信线路、中间站通信、通信站、无线列调通信、站场无线通信、旅客广播
(二)编制依据1、铁道部工程管理中心提供的施工招标书2、成都第二设计院编制的内昆线水边(安富)到梅花山段第九篇通信设计说明及NKT-3昭通(含)-威宁(不含)通信设计文件
3、2000年4月27日标前会及答疑资料
4、2000年5月4日-8日现场调查资料
5、铁道部颁发的有关通信专业施工规范和验收标准

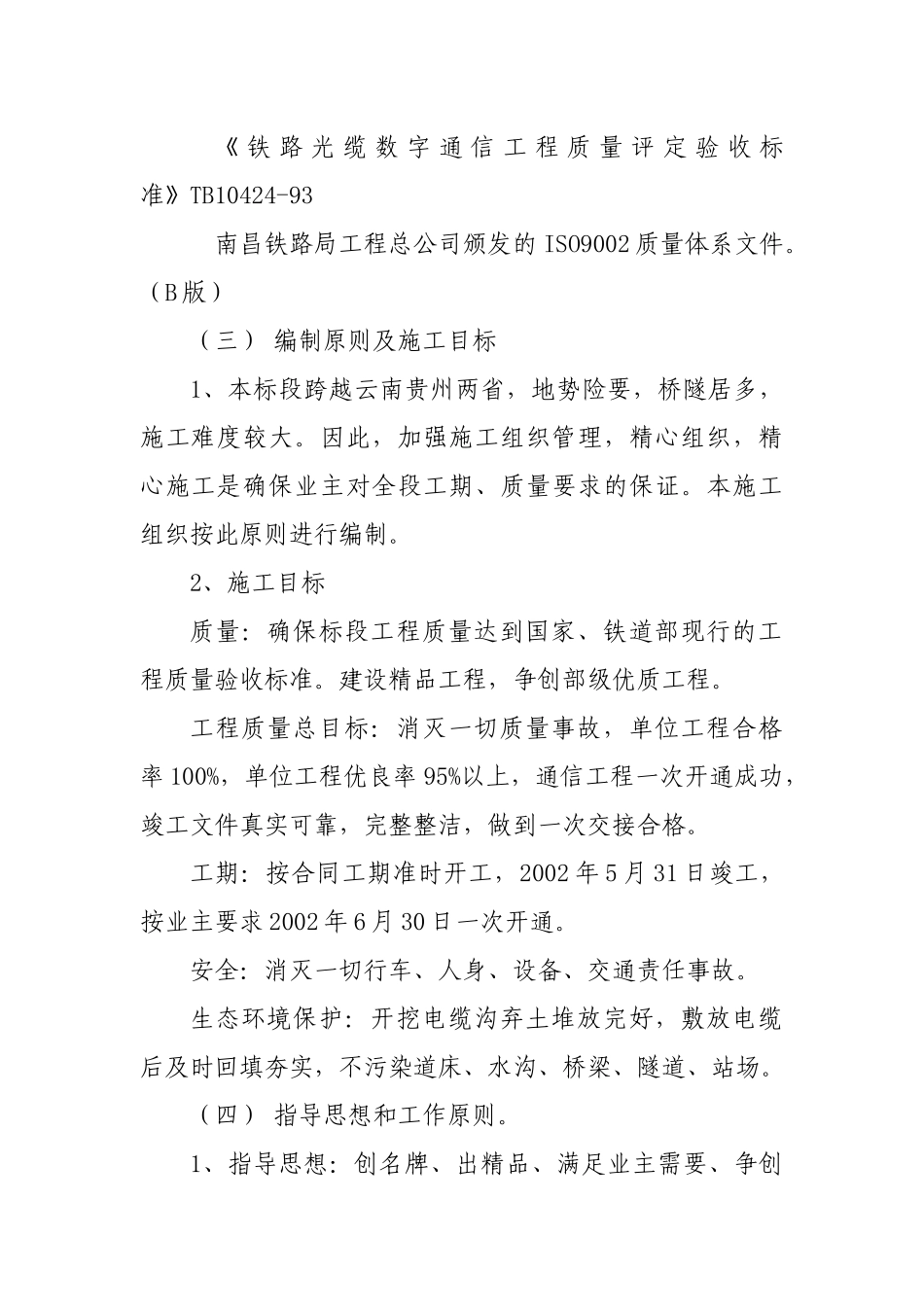

《铁路通信施工规范》TB10205-99《铁路光缆通信同步数字系列(SDH)工程施工规范》TB10213-99《铁路通信工程质量验收评定标准》TBJ418-87《铁路光缆数字通信工程质量评定验收标准》TB10424-93南昌铁路局工程总公司颁发的ISO9002质量体系文件
(B版)(三)编制原则及施工目标1、本标段跨越云南贵州两省,地势险要,桥隧居多,施工难度较大
因此,加强施工组织管理,精心组织,精心施工是确保业主对全段工期、质量要求的保证
本施工组织按此原则进行编制
2、施工目标质量:确保标段工程质量达到国家、铁道部现行的工程质量验收标准
建设精品工程,争创部级优质工程
工程质量总目标:消灭一切质量事故,单位工程合格率100%,单位工程优良率95%以上,通信工程一次开通成功,竣工文件真实可靠,完整整洁,做到一次交接合格
工期:按合同工期准时开工,2002年5月31日竣工,按业主要求2002年6月30日一次开通
安全:消灭一切行车、人身、设备、交通责任事故
生态环境保护:开挖电缆沟弃土堆放完好,敷放电缆后及时回填夯实,不污染道床、水沟、桥梁、隧道、站场
(四)指导思想和工作原则

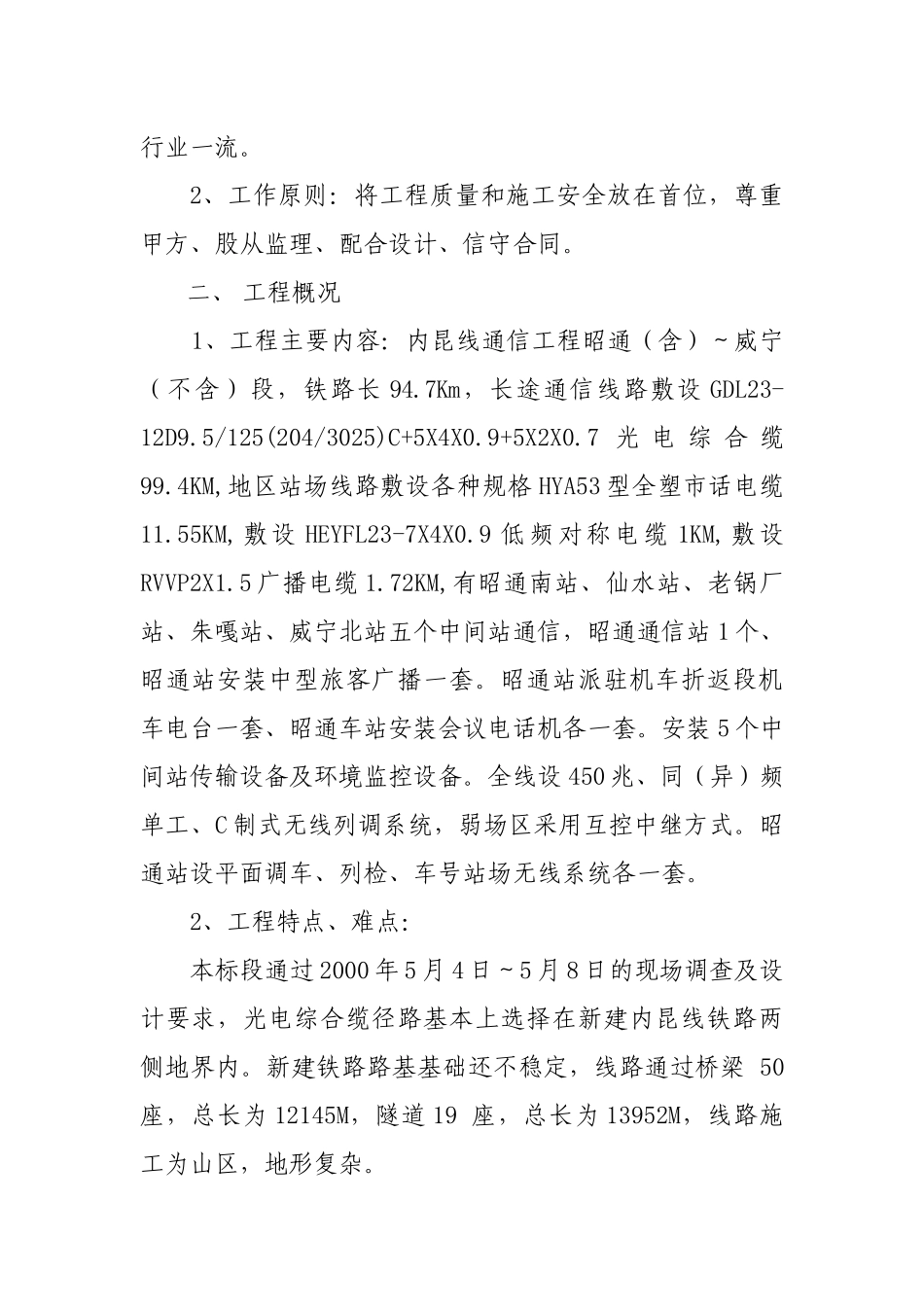

1、指导思想:创名
