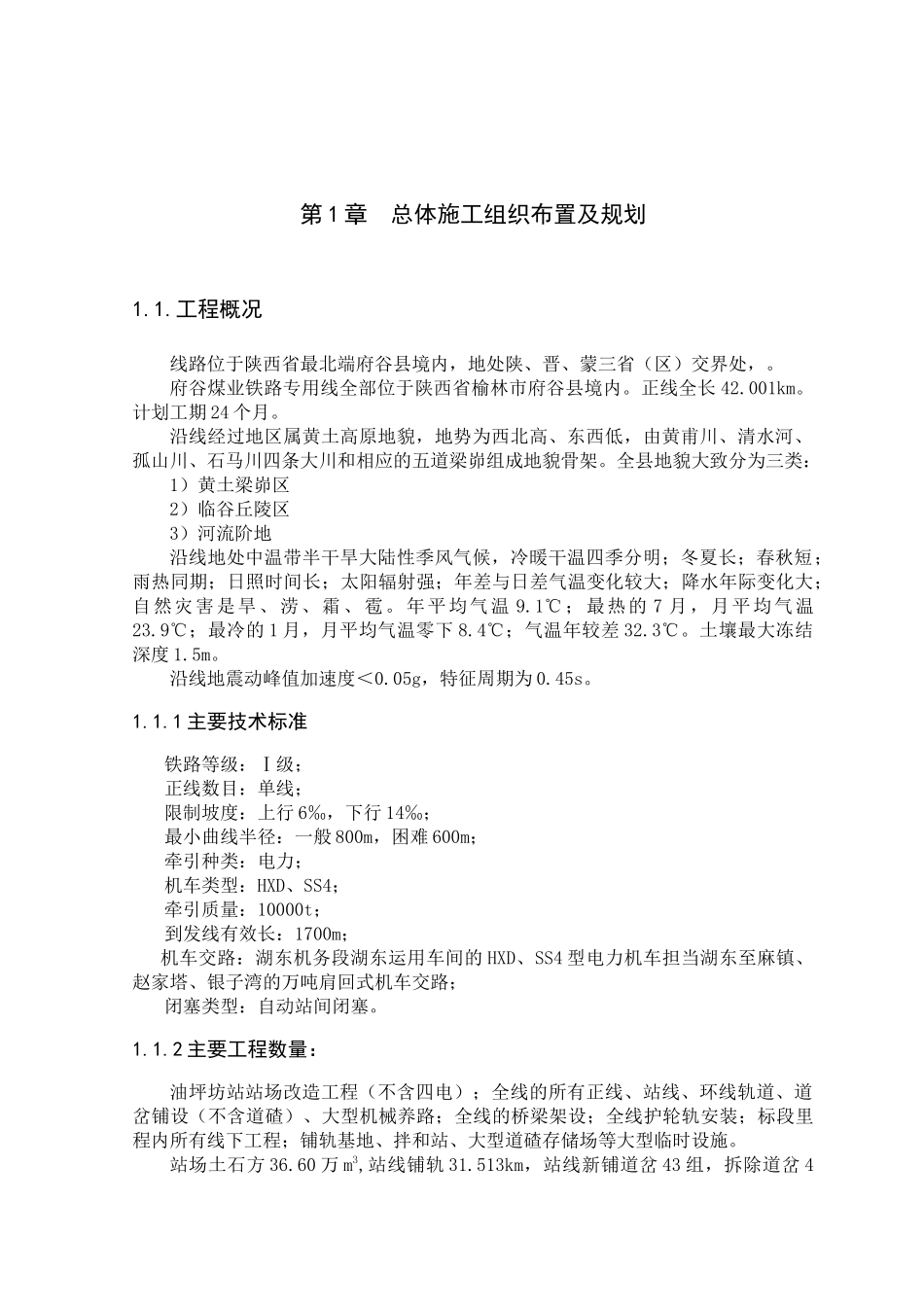

第 1 章 总体施工组织布置及规划1
工程概况线路位于陕西省最北端府谷县境内,地处陕、晋、蒙三省(区)交界处,
府谷煤业铁路专用线全部位于陕西省榆林市府谷县境内
正线全长 42
计划工期 24 个月
沿线经过地区属黄土高原地貌,地势为西北高、东西低,由黄甫川、清水河、孤山川、石马川四条大川和相应的五道梁峁组成地貌骨架
全县地貌大致分为三类:1)黄土梁峁区2)临谷丘陵区3)河流阶地沿线地处中温带半干旱大陆性季风气候,冷暖干温四季分明;冬夏长;春秋短;雨热同期;日照时间长;太阳辐射强;年差与日差气温变化较大;降水年际变化大;自然灾害是旱、涝、霜、雹
年平均气温 9
1℃;最热的 7 月,月平均气温23
9℃;最冷的 1 月,月平均气温零下 8
4℃;气温年较差 32
土壤最大冻结深度 1
沿线地震动峰值加速度<0
05g,特征周期为 0
1 主要技术标准铁路等级:Ⅰ级;正线数目:单线;限制坡度:上行 6‰,下行 14‰;最小曲线半径:一般 800m,困难 600m;牵引种类:电力;机车类型:HXD、SS4;牵引质量:10000t;到发线有效长:1700m;机车交路:湖东机务段湖东运用车间的 HXD、SS4 型电力机车担当湖东至麻镇、赵家塔、银子湾的万吨肩回式机车交路;闭塞类型:自动站间闭塞
2 主要工程数量:油坪坊站站场改造工程(不含四电);全线的所有正线、站线、环线轨道、道岔铺设(不含道碴)、大型机械养路;全线的桥梁架设;全线护轮轨安装;标段里程内所有线下工程;铺轨基地、拌和站、大型道碴存储场等大型临时设施

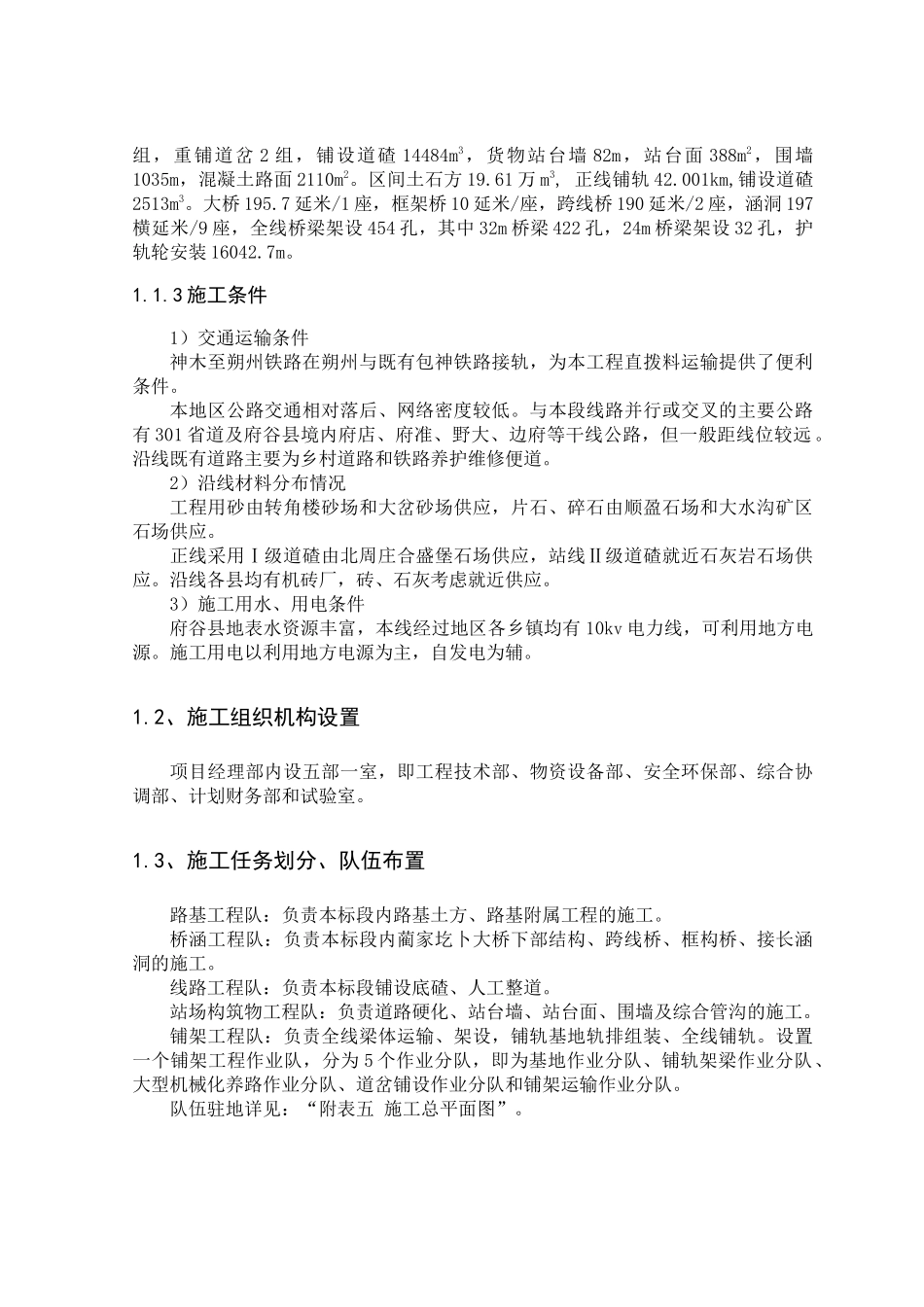

站场土石方 36
60 万 m3,站线铺轨 31
513km,站线新铺道岔 43 组,拆除道岔 4组,重铺道岔 2 组,铺设道碴 14484m3,货物站台墙 82m,站台面 388m2,围墙1035m,混凝土路面 211
