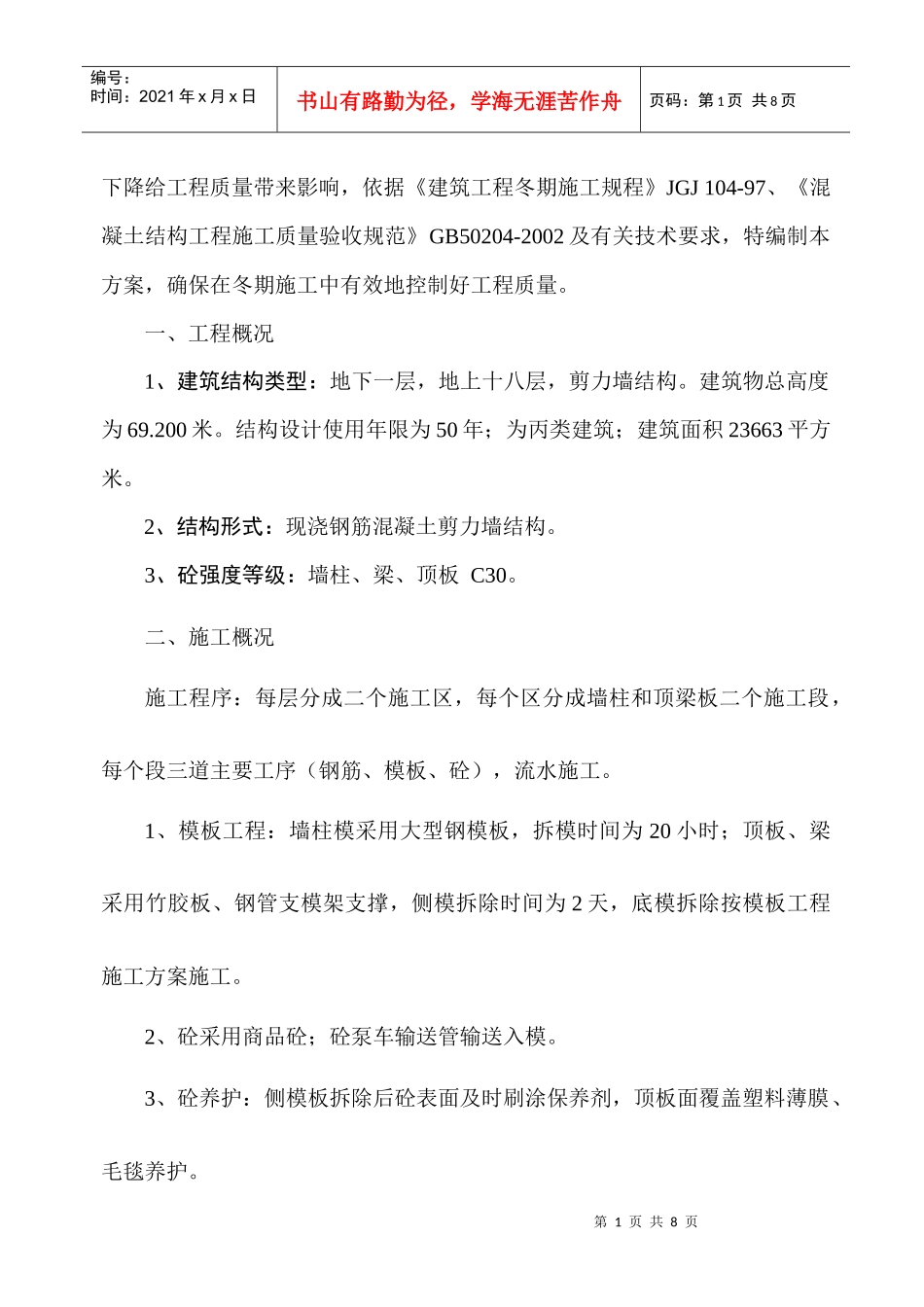

西北电力设计院B工程(主体砼工程冬期施工)施工方案中天集团第五建设公司西北电力设计院B工程项目部冬期施工技术方案(措施)根据本工程进度,进入冬季正处于工程主体施工阶段,为防止气温突然第1页共8页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共8页下降给工程质量带来影响,依据《建筑工程冬期施工规程》JGJ104-97、《混凝土结构工程施工质量验收规范》GB50204-2002及有关技术要求,特编制本方案,确保在冬期施工中有效地控制好工程质量
一、工程概况1、建筑结构类型:地下一层,地上十八层,剪力墙结构
建筑物总高度为69
结构设计使用年限为50年;为丙类建筑;建筑面积23663平方米
2、结构形式:现浇钢筋混凝土剪力墙结构
3、砼强度等级:墙柱、梁、顶板C30
二、施工概况施工程序:每层分成二个施工区,每个区分成墙柱和顶梁板二个施工段,每个段三道主要工序(钢筋、模板、砼),流水施工
1、模板工程:墙柱模采用大型钢模板,拆模时间为20小时;顶板、梁采用竹胶板、钢管支模架支撑,侧模拆除时间为2天,底模拆除按模板工程施工方案施工
2、砼采用商品砼;砼泵车输送管输送入模
3、砼养护:侧模板拆除后砼表面及时刷涂保养剂,顶板面覆盖塑料薄膜、毛毯养护

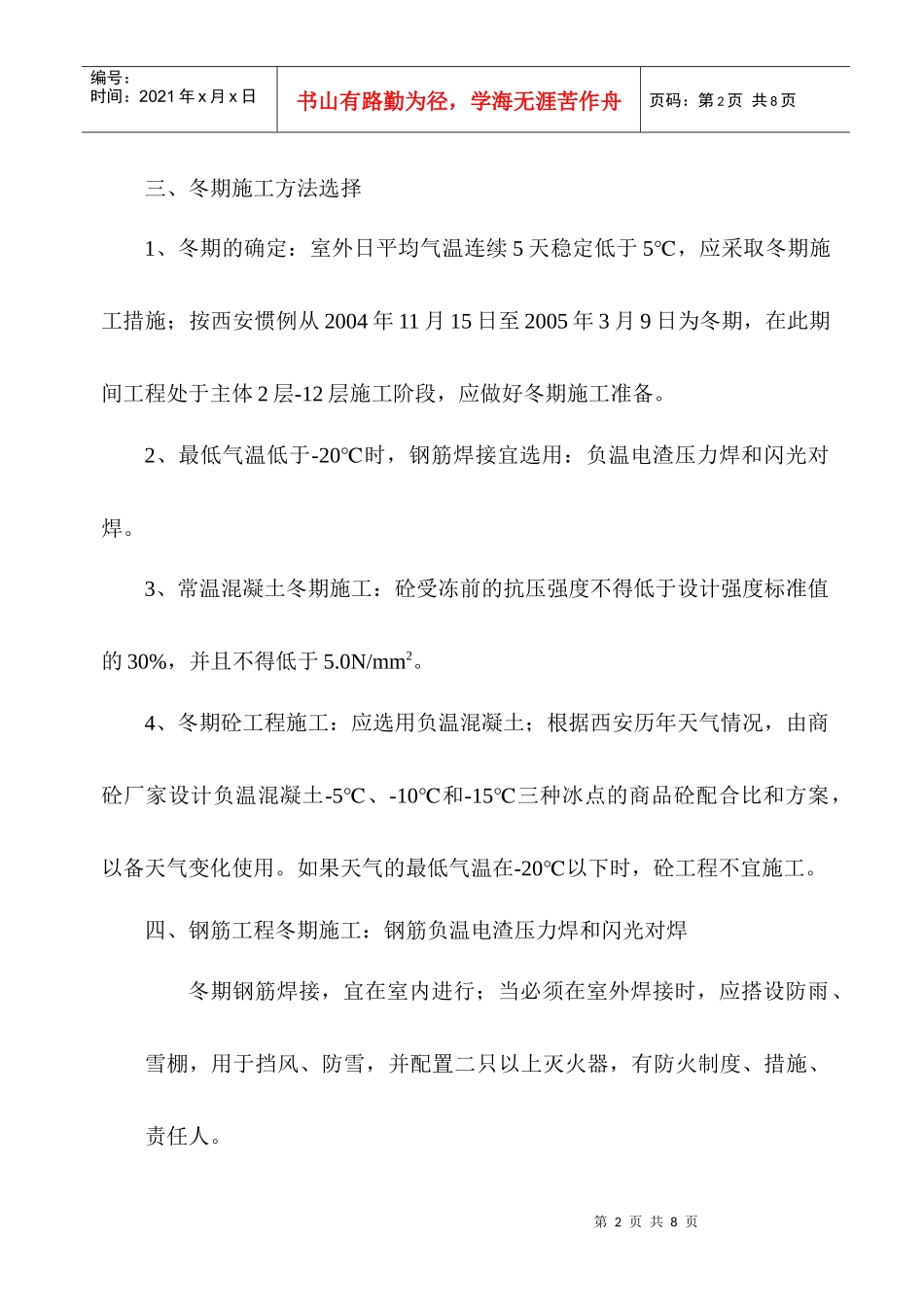

第2页共8页第1页共8页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共8页三、冬期施工方法选择1、冬期的确定:室外日平均气温连续5天稳定低于5℃,应采取冬期施工措施;按西安惯例从2004年11月15日至2005年3月9日为冬期,在此期间工程处于主体2层-12层施工阶段,应做好冬期施工准备
2、最低气温低于-20℃时,钢筋焊接宜选用:负温电渣压力焊和闪光对焊
3、常温混凝土冬期施工:砼受冻前的抗压强度不得低于设计强度标准值的30%,并且不得低于5
0N/mm2
4、冬期砼工程施工
