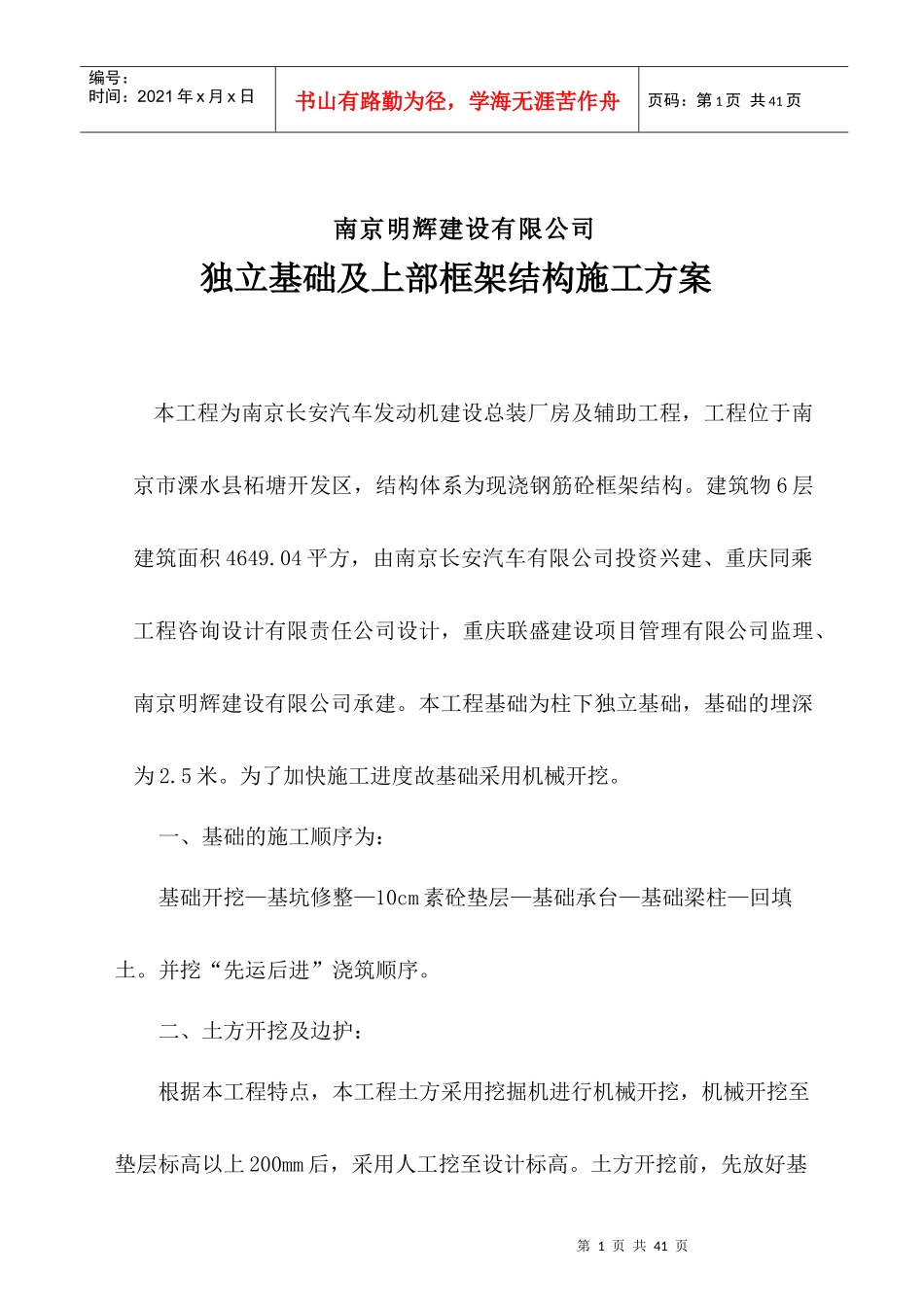

第0页共41页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第0页共41页南京长安汽车发动机建设项目1#倒班楼施工方案编制人:审核人:审批人:第1页共41页第0页共41页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共41页南京明辉建设有限公司独立基础及上部框架结构施工方案本工程为南京长安汽车发动机建设总装厂房及辅助工程,工程位于南京市溧水县柘塘开发区,结构体系为现浇钢筋砼框架结构
建筑物6层建筑面积4649
04平方,由南京长安汽车有限公司投资兴建、重庆同乘工程咨询设计有限责任公司设计,重庆联盛建设项目管理有限公司监理、南京明辉建设有限公司承建
本工程基础为柱下独立基础,基础的埋深为2
为了加快施工进度故基础采用机械开挖
一、基础的施工顺序为:基础开挖—基坑修整—10cm素砼垫层—基础承台—基础梁柱—回填土
并挖“先运后进”浇筑顺序
二、土方开挖及边护:根据本工程特点,本工程土方采用挖掘机进行机械开挖,机械开挖至垫层标高以上200mm后,采用人工挖至设计标高

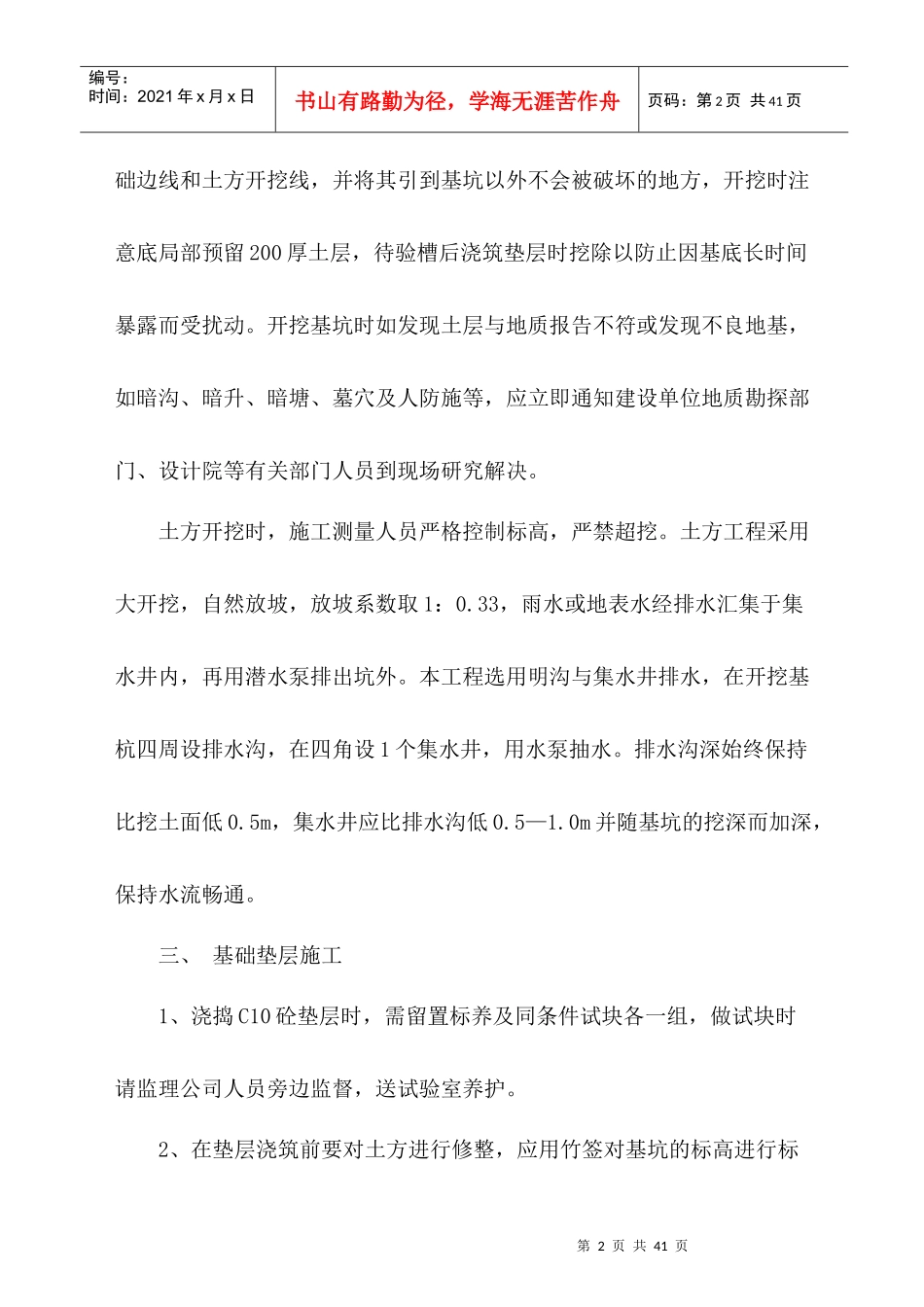

土方开挖前,先放好基第2页共41页第1页共41页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共41页础边线和土方开挖线,并将其引到基坑以外不会被破坏的地方,开挖时注意底局部预留200厚土层,待验槽后浇筑垫层时挖除以防止因基底长时间暴露而受扰动
开挖基坑时如发现土层与地质报告不符或发现不良地基,如暗沟、暗升、暗塘、墓穴及人防施等,应立即通知建设单位地质勘探部门、设计院等有关部门人员到现场研究解决
土方开挖时,施工测量人员严格控制标高,严禁超挖
土方工程采用大开挖,自然放坡,放坡系数取1:0
33,雨水或地表水经排水汇集于集水井内,再用潜水泵排出坑外
本工程选用明沟与集水井排水,在开挖基杭四周设排水沟,在四角设1个集水井,用水泵抽水
