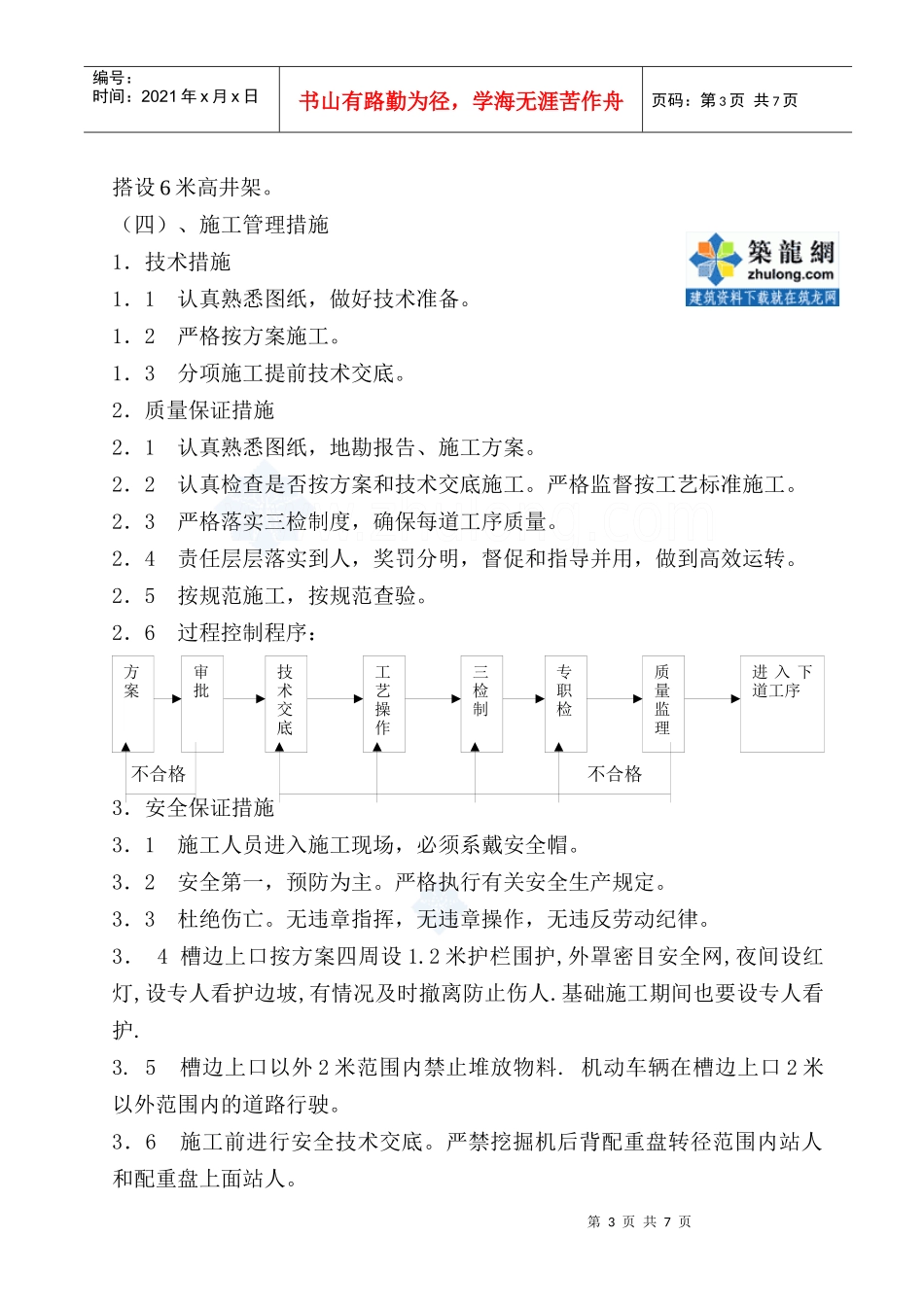

第1页共7页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共7页土方工程施工方案一、土方开挖(一)施工准备1.平整场地做好三通一平工作。2.选择好挖土方的专业队伍和土方开挖所用机械。3.清除地上障碍物,对有关水电管线做好防护处理。4.引进建筑物标高,并做好明显标记,放好基槽边线。5.红线桩、水准点(高程点)校测和引桩保护。6.人员计划一览表施工阶段工种(人)测量工技术员壮工基槽挖土方2115(二)机械设备计划本工程选用WY100反铲挖掘机,生产率为81立方每小时,运输车选用10吨自卸汽车。机械计划见下表。施工阶段挖掘机运输车辆搅拌机铁铣基坑挖土方WY100/1台大型自卸汽车/3辆JC350/2台30把测量器具经纬仪水准仪钢尺盒尺塔尺TDJ2E/1台DS3/1台50米/1把5米/3把4米/2根(三)施工方案3.1工艺流程:定位放线验线方案技术交底开挖顺序机械挖土方护坡预留15cm土层边坡控制(测量重点控制)填写分项技术资料专职质量检查第2页共7页第1页共7页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共7页报监理合格后进入下道工序3.2土方开挖方案3.2.1距槽边1.2m设两步总高为1.2m高护身栏,外挂密目网,钢管涂红白间距30cm长的油漆标志。基坑上口设排水明沟设在四周护拦外侧,排水坡度为3%,作到现场无积水,排水畅通,引入排水沟。排放到指定污水井。3.2.2在距槽底板300mm以外施工作业面处,设基槽明沟排水,排水保证排水畅通。明沟排水至四角处,四角处设集水坑600mm×600mm×800mm,作好基坑护壁,设水泵用于基坑排水。3.2.3工程由于槽深在2.3m左右,直接分一部开挖。挖土步骤:首先沿着东边灰线开挖,而后向西边退边挖,下挖深度-2.4米:随挖随抄平放线,防止机挖扰动槽底,一次挖至距槽底150mm,然后人工配合随机清理,自东向西,随用挖土机带上来。修坡护坡工作随时跟进3.2.4土方开挖顺序见下图.北3.2.5基础挖土方照明设备挖土方应连续作业,白天挖不完需晚上继续进行,施工挖土区范围内的照明采用10KV的照明灯2套,设立在基坑的东西两侧,灯架采用ф48钢管第3页共7页第2页共7页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共7页搭设6米高井架。(四)、施工管理措施1.技术措施1.1认真熟悉图纸,做好技术准备。1.2严格按方案施工。1.3分项施工提前技术交底。2.质量保证措施2.1认真熟悉图纸,地勘报告、施工方案。2.2认真检查是否按方案和技术交底施工。严格监督按工艺标准施工。2.3严格落实三检制度,确保每道工序质量。2.4责任层层落实到人,奖罚分明,督促和指导并用,做到高效运转。2.5按规范施工,按规范查验。2.6过程控制程序:不合格不合格3.安全保证措施3.1施工人员进入施工现场,必须系戴安全帽。3.2安全第一,预防为主。严格执行有关安全生产规定。3.3杜绝伤亡。无违章指挥,无违章操作,无违反劳动纪律。3.4槽边上口按方案四周设1.2米护栏围护,外罩密目安全网,夜间设红灯,设专人看护边坡,有情况及时撤离防止伤人.基础施工期间也要设专人看护.3.5槽边上口以外2米范围内禁止堆放物料.机动车辆在槽边上口2米以外范围内的道路行驶。3.6施工前进行安全技术交底。严禁挖掘机后背配重盘转径范围内站人和配重盘上面站人。方案技术交底工艺操作三检制专职检质量监理进入下道工序审批第4页共7页第3页共7页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第4页共7页3.7作业人员一律行走入坑坡道,不得随意进入基坑内作业。严禁任何人向基坑内抛任何物体。4.工程验收标准4.1基槽挖土方必须符合设计要求,并严禁扰动原始土层,按规范施工。4.2施工允许偏差标高;+0——-50mm之间;长宽:+30——-0mm之间;边坡偏陡:不允许;表面平整:+20mm之内。4.3标高检查:每50平方米检查1点,但不少于5点。4.4长宽度和偏陡检查;每20米检查1点,且每边不少于2点。4.5表平整检查,每50平方米检查1点,但不少于5点。5.环保措施5.1夜间尽量减少按喇叭,减少人为噪音。5.2运输车辆出现场前,配合挖土的施工人员要及时拍土、苫盖,清理干净车槽帮及轮胎所带泥土。5.3要及时...
