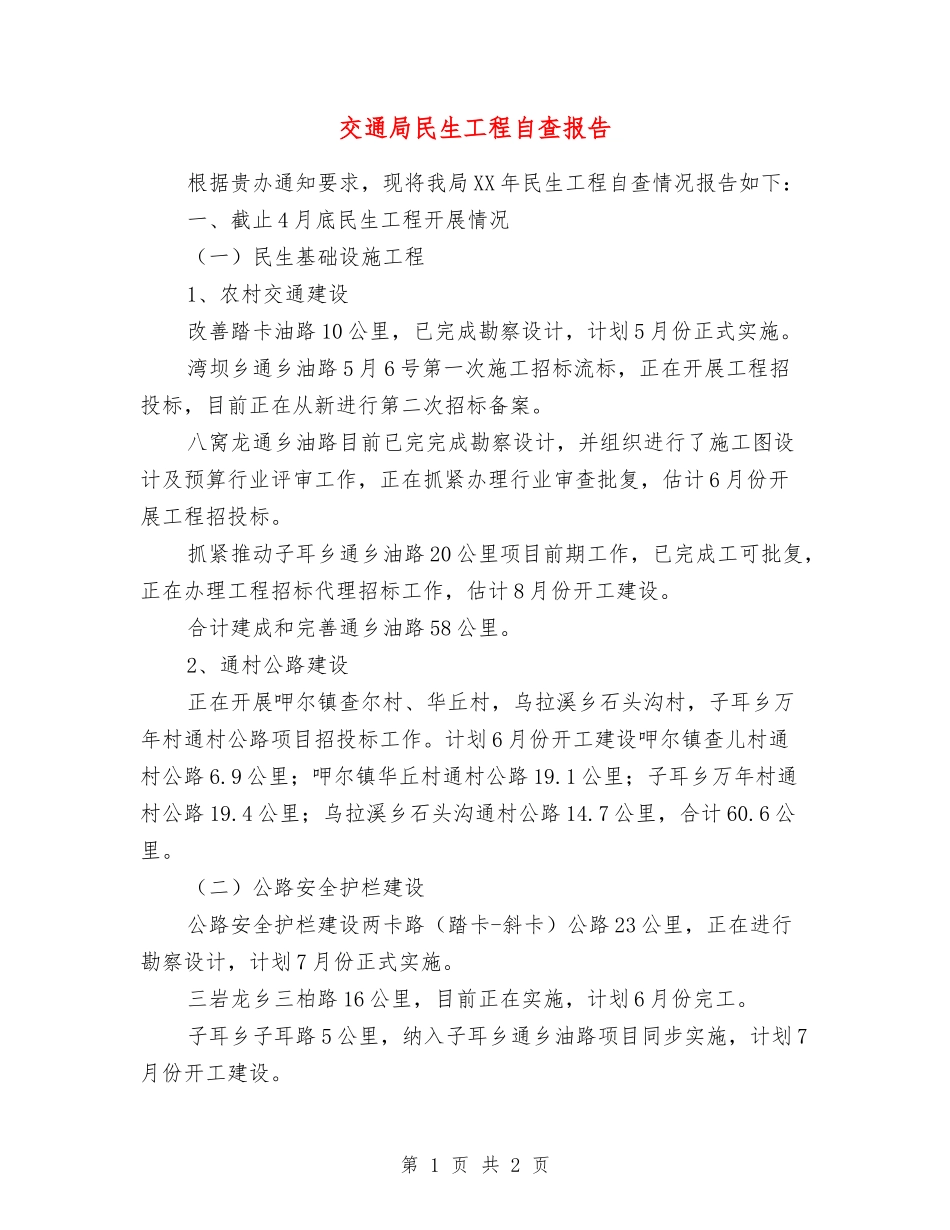

交通局民生工程自查报告根据贵办通知要求,现将我局XX年民生工程自查情况报告如下:一、截止4月底民生工程开展情况(一)民生基础设施工程1、农村交通建设改善踏卡油路10公里,已完成勘察设计,计划5月份正式实施
湾坝乡通乡油路5月6号第一次施工招标流标,正在开展工程招投标,目前正在从新进行第二次招标备案
八窝龙通乡油路目前已完完成勘察设计,并组织进行了施工图设计及预算行业评审工作,正在抓紧办理行业审查批复,估计6月份开展工程招投标
抓紧推动子耳乡通乡油路20公里项目前期工作,已完成工可批复,正在办理工程招标代理招标工作,估计8月份开工建设
合计建成和完善通乡油路58公里
2、通村公路建设正在开展呷尔镇查尔村、华丘村,乌拉溪乡石头沟村,子耳乡万年村通村公路项目招投标工作
计划6月份开工建设呷尔镇查儿村通村公路6
9公里;呷尔镇华丘村通村公路19
1公里;子耳乡万年村通村公路19
4公里;乌拉溪乡石头沟通村公路14
7公里,合计60
(二)公路安全护栏建设公路安全护栏建设两卡路(踏卡-斜卡)公路23公里,正在进行勘察设计,计划7月份正式实施
三岩龙乡三柏路16公里,目前正在实施,计划6月份完工
子耳乡子耳路5公里,纳入子耳乡通乡油路项目同步实施,计划7月份开工建设

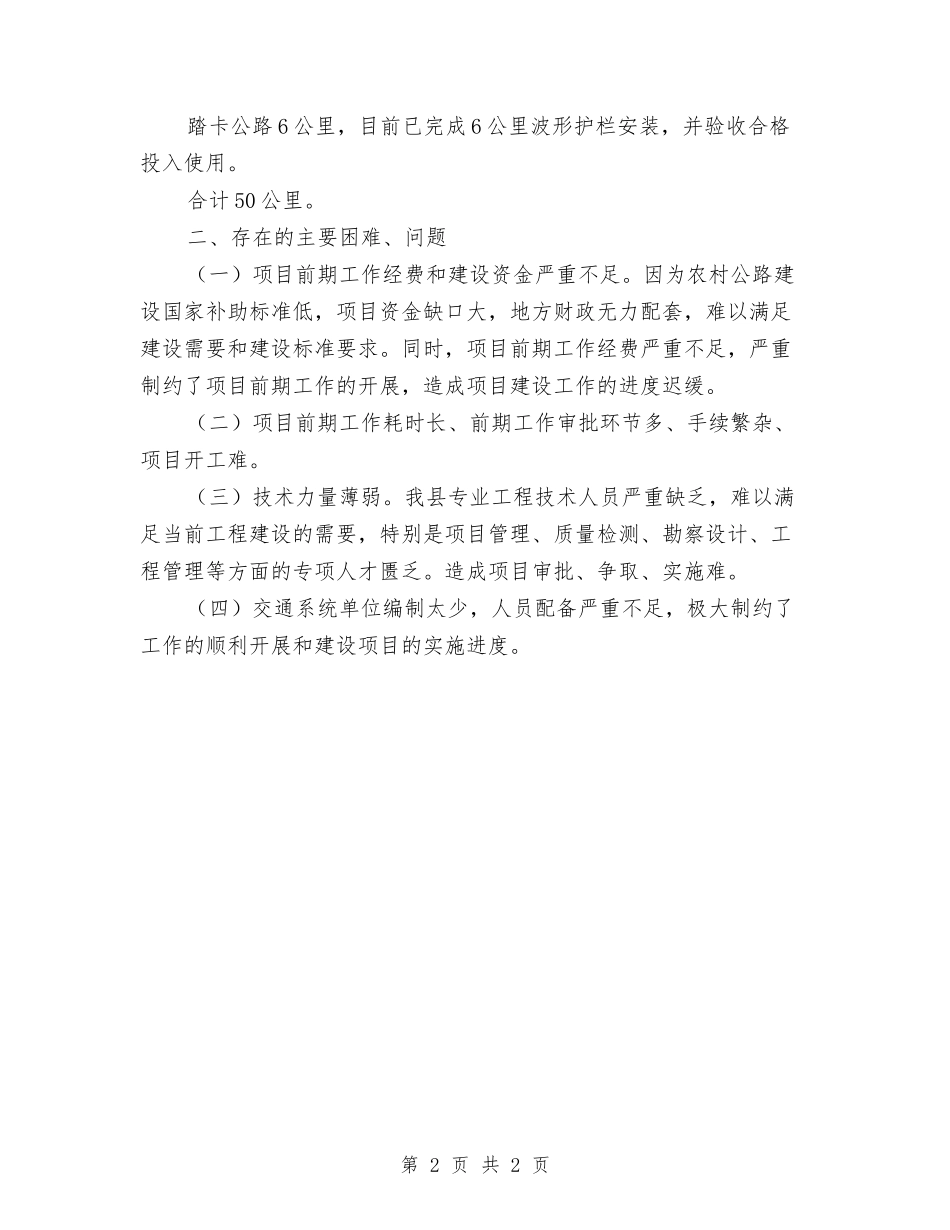

第1页共2页踏卡公路6公里,目前已完成6公里波形护栏安装,并验收合格投入使用
合计50公里
二、存在的主要困难、问题(一)项目前期工作经费和建设资金严重不足
因为农村公路建设国家补助标准低,项目资金缺口大,地方财政无力配套,难以满足建设需要和建设标准要求
同时,项目前期工作经费严重不足,严重制约了项目前期工作的开展,造成项目建设工作的进度迟缓
(二)项目前期工作耗时长、前期工作审批环节多、手续繁杂、项目开工难
(三)技术力量薄弱
我县专业工程技术人员严重缺乏,难以满足当前工程建设的需要,特别是项目管理、质量检测、勘
