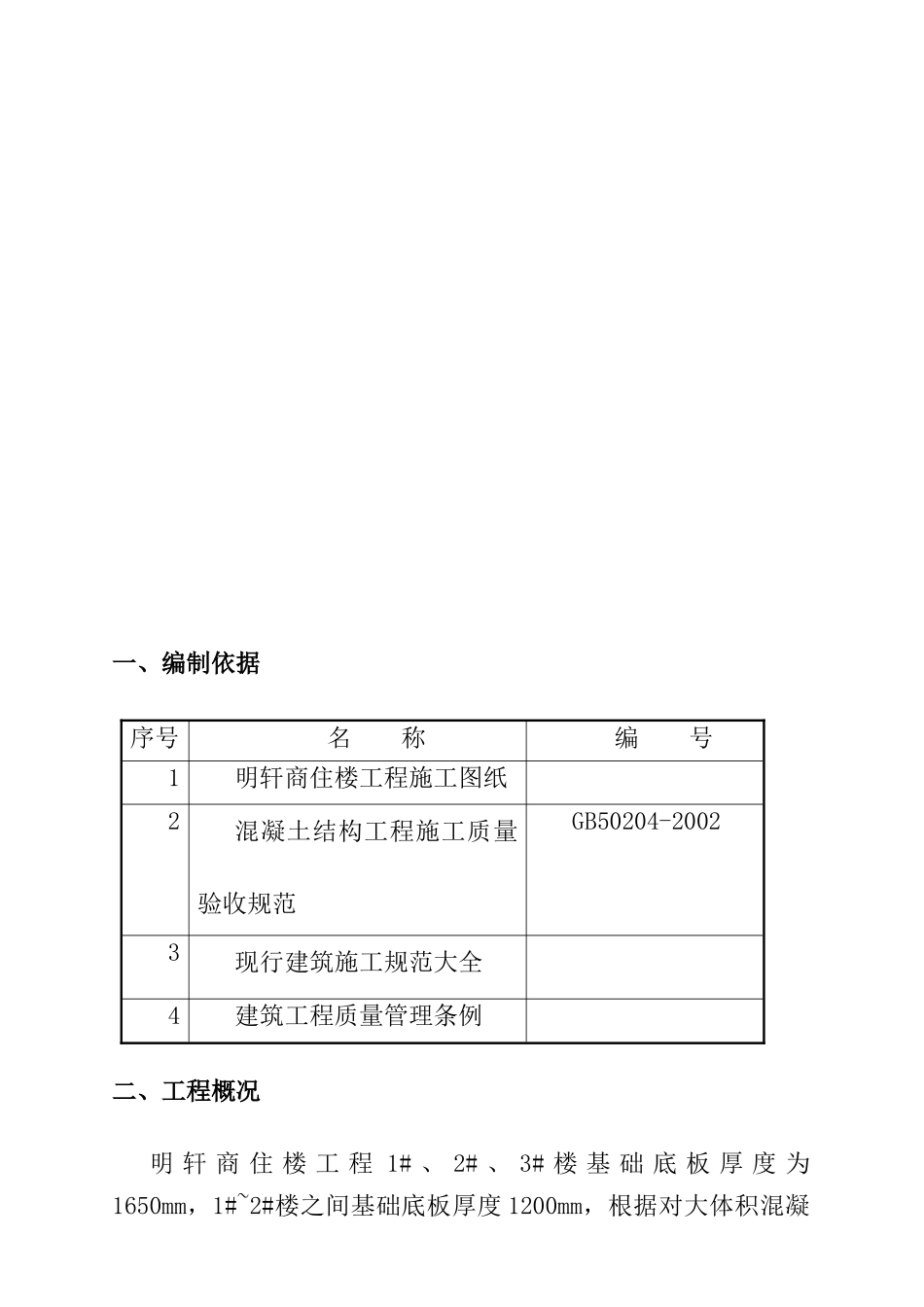

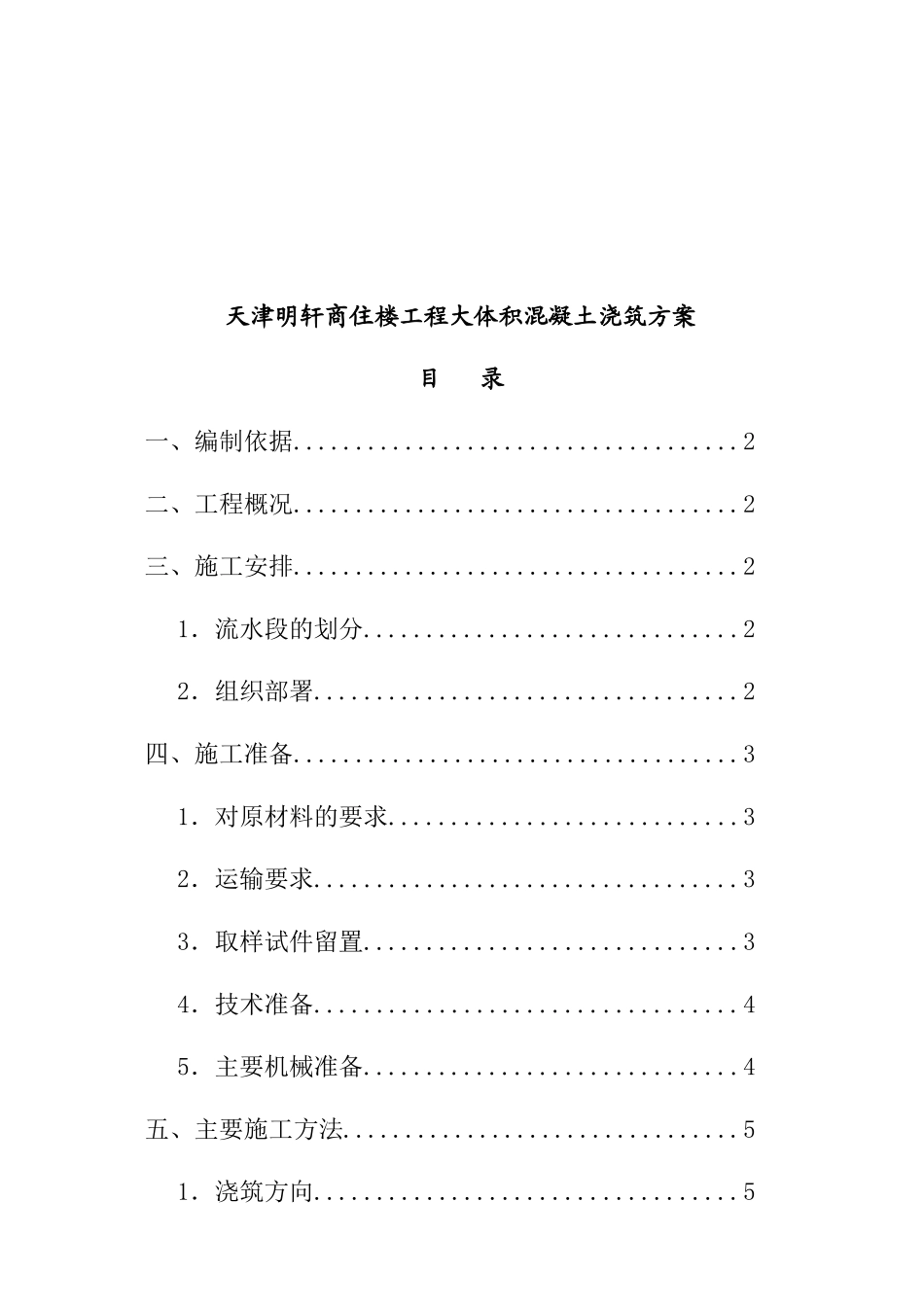

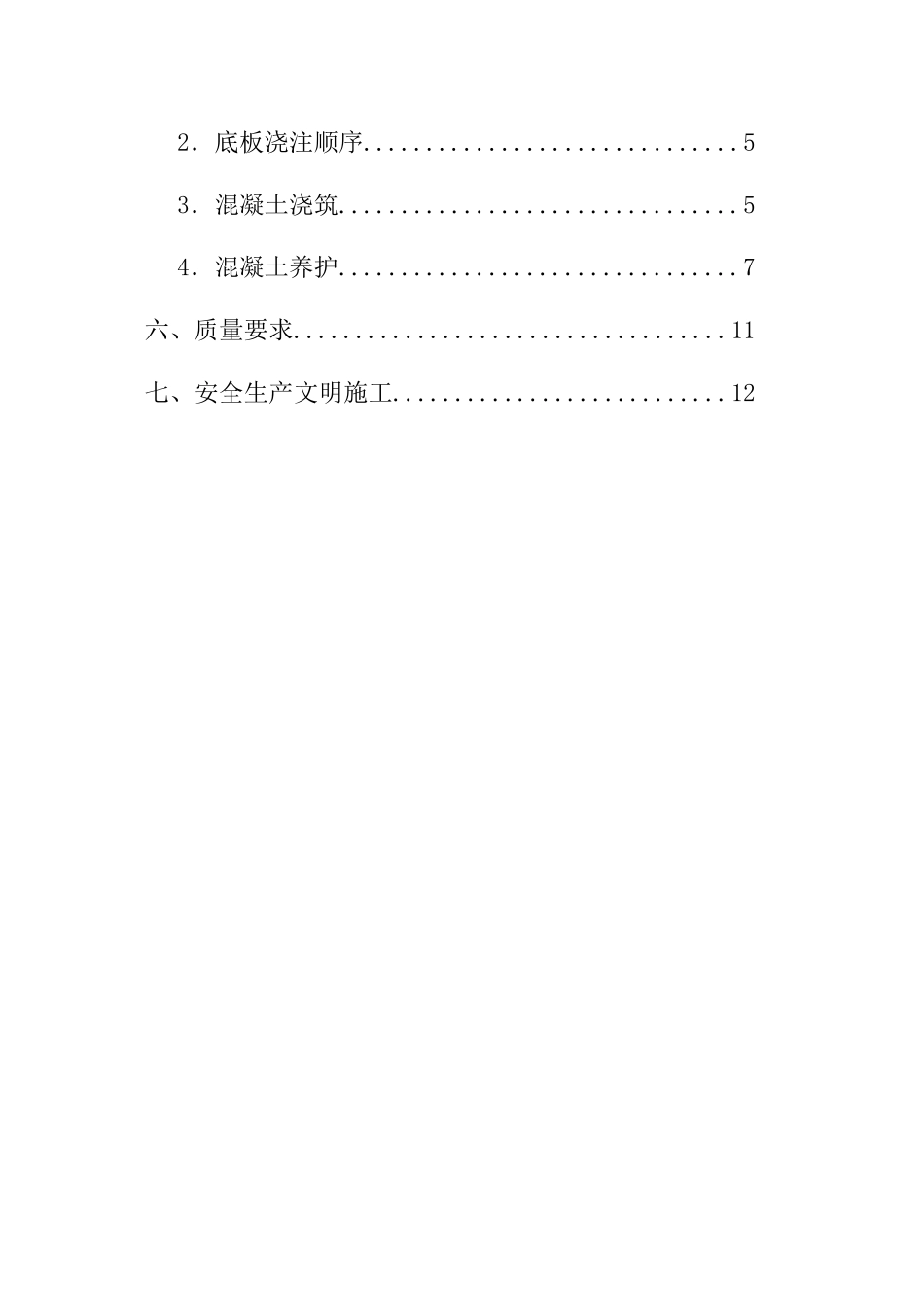

天津明轩商住楼工程大体积混凝土浇筑方案目录一、编制依据....................................2二、工程概况....................................2三、施工安排....................................21.流水段的划分..............................22.组织部署..................................2四、施工准备....................................31.对原材料的要求............................32.运输要求..................................33.取样试件留置..............................34.技术准备..................................45.主要机械准备..............................4五、主要施工方法................................51.浇筑方向..................................52.底板浇注顺序..............................53.混凝土浇筑................................54.混凝土养护................................7六、质量要求...................................11七、安全生产文明施工...........................12一、编制依据序号名称编号1明轩商住楼工程施工图纸2混凝土结构工程施工质量验收规范GB50204-20023现行建筑施工规范大全4建筑工程质量管理条例二、工程概况明轩商住楼工程1#、2#、3#楼基础底板厚度为1650mm,1#~2#楼之间基础底板厚度1200mm,根据对大体积混凝土的定义:结构断面尺寸超过800mm的混凝土部位按大体积混凝土要求组织施工。三、施工安排1.流水段的划分2.组织部署底板浇筑分二个班组,按6小时换班。为保证浇筑质量,现场混凝土施工按如下部署:现场总调度:张信丰混凝土浇筑负责:陈得刚、石秀梁现场施工管理:蒋国庆、邓映德、蒲跃虎商品混凝土联系、调度:楼钟混凝土检测和测温:张清峰、郑鸿华、颜强交通指挥:杨金航、史栓柱、闫怀林每台台班配备操作人员数量:序号工种人数序号工种人数1泵车27木工22放料28钢筋工23振捣89压光刮平104布料210拆管接泵85平仓811塔吊、信号工26电工2合计48人四、施工准备1.对原材料的要求要求用于工程中混凝土的所有砂、石、水泥、外加剂等进进行试验,材料和碱含量符合要求投入使用,并出混凝土合格证。底板商品混凝土技术性能表砼名称强度标号数量m3石子粒径(mm)坍落度初凝时间(h)抗渗水泥品种备注抗C401705-251214-S矿1650、12渗砼0168渣水泥00厚基础底板抗渗砼C4022005-2512-1414-16S8矿渣水泥400厚基础底板、基础梁2.运输要求由于工程地处南门处大街,运输混凝土时重点考虑车辆高峰期间,使混凝土输送速度满足浇筑要求。搅拌站应在施工现场配置专门调度,根据现场实际浇筑进度随时调动车辆的速度和数量。3.取样试件留置连续浇筑混凝土超过1000m3,同一配合比的混凝土按每200m3留置一次。每次取样留置一组标准养护条件,底板每次浇筑混凝土同条件养护试件的留置3组。抗渗试块500m3留一组,每增250-500m3增留两组。4.技术准备4.1浇筑前,钢筋模板工序完成,即时办理隐检、预检手续。模板提前浇水湿润,并将模板内的杂物清理干净。4.2在混凝土浇筑过程中,现场设专人指挥把混凝土输送指定的浇筑点,随时加强与搅拌站联络,以防止供应混凝土延缓,造成混凝土冷缝。4.3管理人员进行浇筑混凝土的全面分工、责任到人。4.4浇筑前,对工人进行大体积混凝土施工专项和关键部位书面技术交底。浇筑时,工长需要及时跟班检查和管理。5.主要机械准备浇筑基础底板现场东面与南面设三台HBT80B1816RS型地泵(位置见下图),Φ50低噪音插入式振动棒15根,平板振动器2台,满足连续浇筑要求。为保证连续浇筑,混凝土罐车每台地泵顺序相接每10分钟一辆,搅拌站要配备足够的罐车。直至浇筑完毕。五、主要施工方法1.浇筑方向2.底板浇注顺序先浇筑集水井、电梯井等部位,后浇筑底板。3.混凝土浇筑3.1泵送前应先用适量的与混凝土成分相同的水泥浆或水泥砂浆润滑输送内壁;泵送间歇时间超过45分钟或当混凝土出现离析现象时,应立即用压力或其他方法冲洗管内残留的混凝土。3.2基础底板采用分层浇筑,先浇筑边角处混凝土,后浇筑中间,施工中防止上下层交接出混凝土出现脱空,蜂窝现象...
