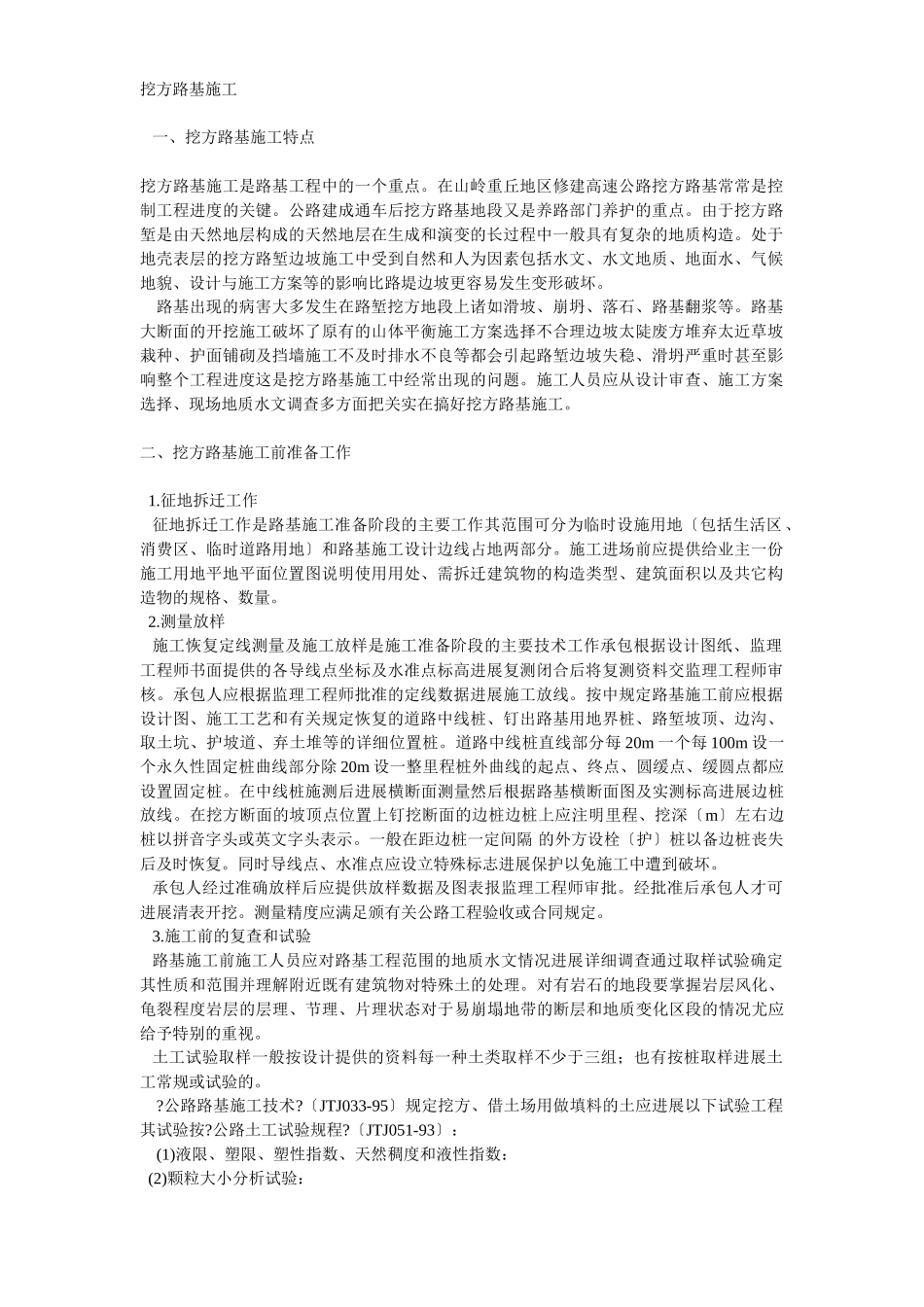

挖方路基施工一、挖方路基施工特点挖方路基施工是路基工程中的一个重点
在山岭重丘地区修建高速公路挖方路基常常是控制工程进度的关键
公路建成通车后挖方路基地段又是养路部门养护的重点
由于挖方路堑是由天然地层构成的天然地层在生成和演变的长过程中一般具有复杂的地质构造
处于地壳表层的挖方路堑边坡施工中受到自然和人为因素包括水文、水文地质、地面水、气候地貌、设计与施工方案等的影响比路堤边坡更容易发生变形破坏
路基出现的病害大多发生在路堑挖方地段上诸如滑坡、崩坍、落石、路基翻浆等
路基大断面的开挖施工破坏了原有的山体平衡施工方案选择不合理边坡太陡废方堆弃太近草坡栽种、护面铺砌及挡墙施工不及时排水不良等都会引起路堑边坡失稳、滑坍严重时甚至影响整个工程进度这是挖方路基施工中经常出现的问题
施工人员应从设计审查、施工方案选择、现场地质水文调查多方面把关实在搞好挖方路基施工
二、挖方路基施工前准备工作1
征地拆迁工作征地拆迁工作是路基施工准备阶段的主要工作其范围可分为临时设施用地〔包括生活区、消费区、临时道路用地〕和路基施工设计边线占地两部分
施工进场前应提供给业主一份施工用地平地平面位置图说明使用用处、需拆迁建筑物的构造类型、建筑面积以及共它构造物的规格、数量
测量放样施工恢复定线测量及施工放样是施工准备阶段的主要技术工作承包根据设计图纸、监理工程师书面提供的各导线点坐标及水准点标高进展复测闭合后将复测资料交监理工程师审核
承包人应根据监理工程师批准的定线数据进展施工放线
按中规定路基施工前应根据设计图、施工工艺和有关规定恢复的道路中线桩、钉出路基用地界桩、路堑坡顶、边沟、取土坑、护坡道、弃土堆等的详细位置桩
道路中线桩直线部分每20m一个每100m设一个永久性固定桩曲线部分除20m设一整里程桩外曲线的起点、终点、圆缓点、缓圆点都应设置固定桩
在中线桩施测后进展横断面测量然后根据路基横断
