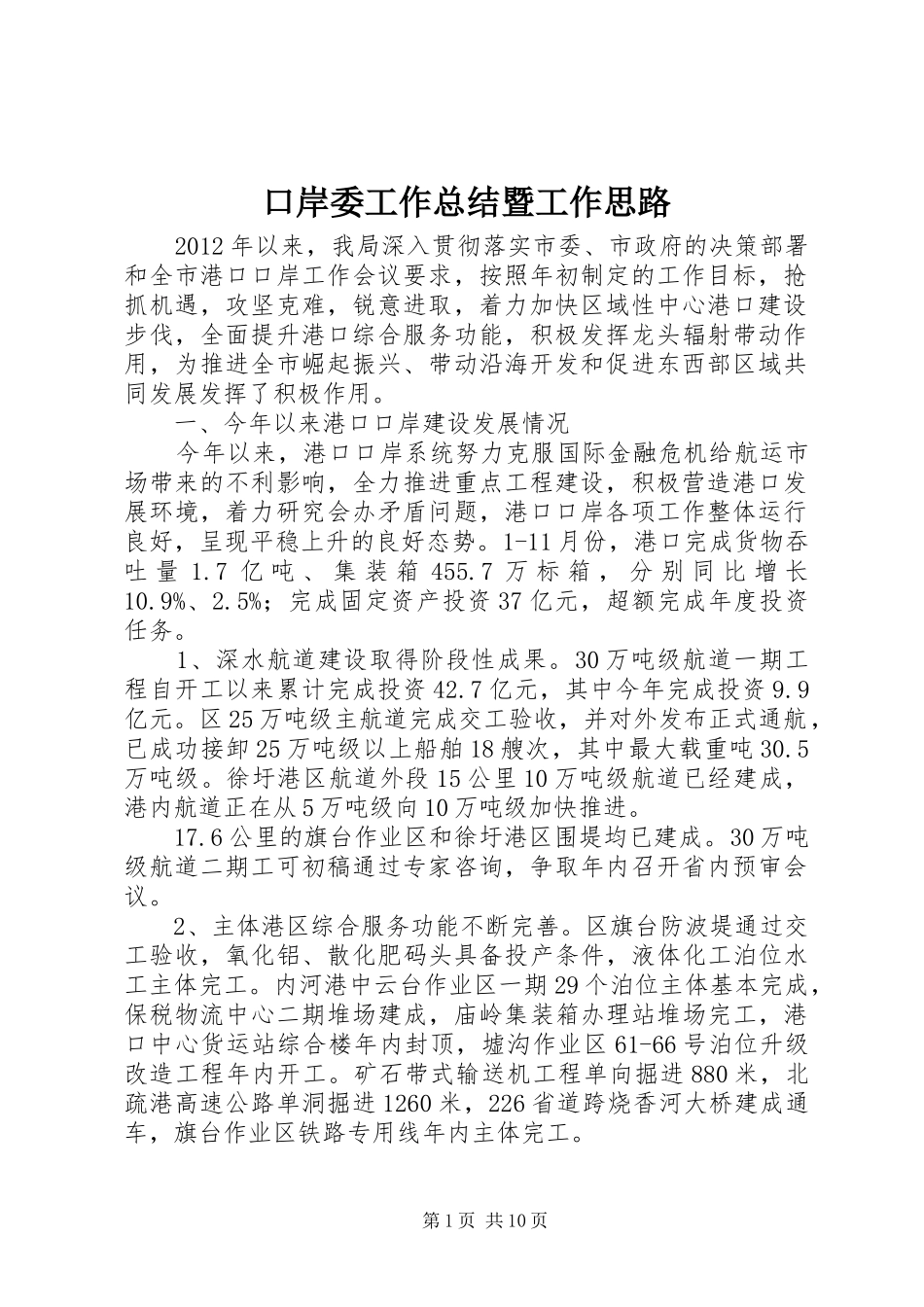

口岸委工作总结暨工作思路2012年以来,我局深入贯彻落实市委、市政府的决策部署和全市港口口岸工作会议要求,按照年初制定的工作目标,抢抓机遇,攻坚克难,锐意进取,着力加快区域性中心港口建设步伐,全面提升港口综合服务功能,积极发挥龙头辐射带动作用,为推进全市崛起振兴、带动沿海开发和促进东西部区域共同发展发挥了积极作用
一、今年以来港口口岸建设发展情况今年以来,港口口岸系统努力克服国际金融危机给航运市场带来的不利影响,全力推进重点工程建设,积极营造港口发展环境,着力研究会办矛盾问题,港口口岸各项工作整体运行良好,呈现平稳上升的良好态势
1-11月份,港口完成货物吞吐量1
7亿吨、集装箱455
7万标箱,分别同比增长10
5%;完成固定资产投资37亿元,超额完成年度投资任务
1、深水航道建设取得阶段性成果
30万吨级航道一期工程自开工以来累计完成投资42
7亿元,其中今年完成投资9
区25万吨级主航道完成交工验收,并对外发布正式通航,已成功接卸25万吨级以上船舶18艘次,其中最大载重吨30
徐圩港区航道外段15公里10万吨级航道已经建成,港内航道正在从5万吨级向10万吨级加快推进
6公里的旗台作业区和徐圩港区围堤均已建成
30万吨级航道二期工可初稿通过专家咨询,争取年内召开省内预审会议
2、主体港区综合服务功能不断完善
区旗台防波堤通过交工验收,氧化铝、散化肥码头具备投产条件,液体化工泊位水工主体完工
内河港中云台作业区一期29个泊位主体基本完成,保税物流中心二期堆场建成,庙岭集装箱办理站堆场完工,港口中心货运站综合楼年内封顶,墟沟作业区61-66号泊位升级改造工程年内开工
矿石带式输送机工程单向掘进880米,北疏港高速公路单洞掘进1260米,226省道跨烧香河大桥建成通车,旗台作业区铁路专用线年内主体完工

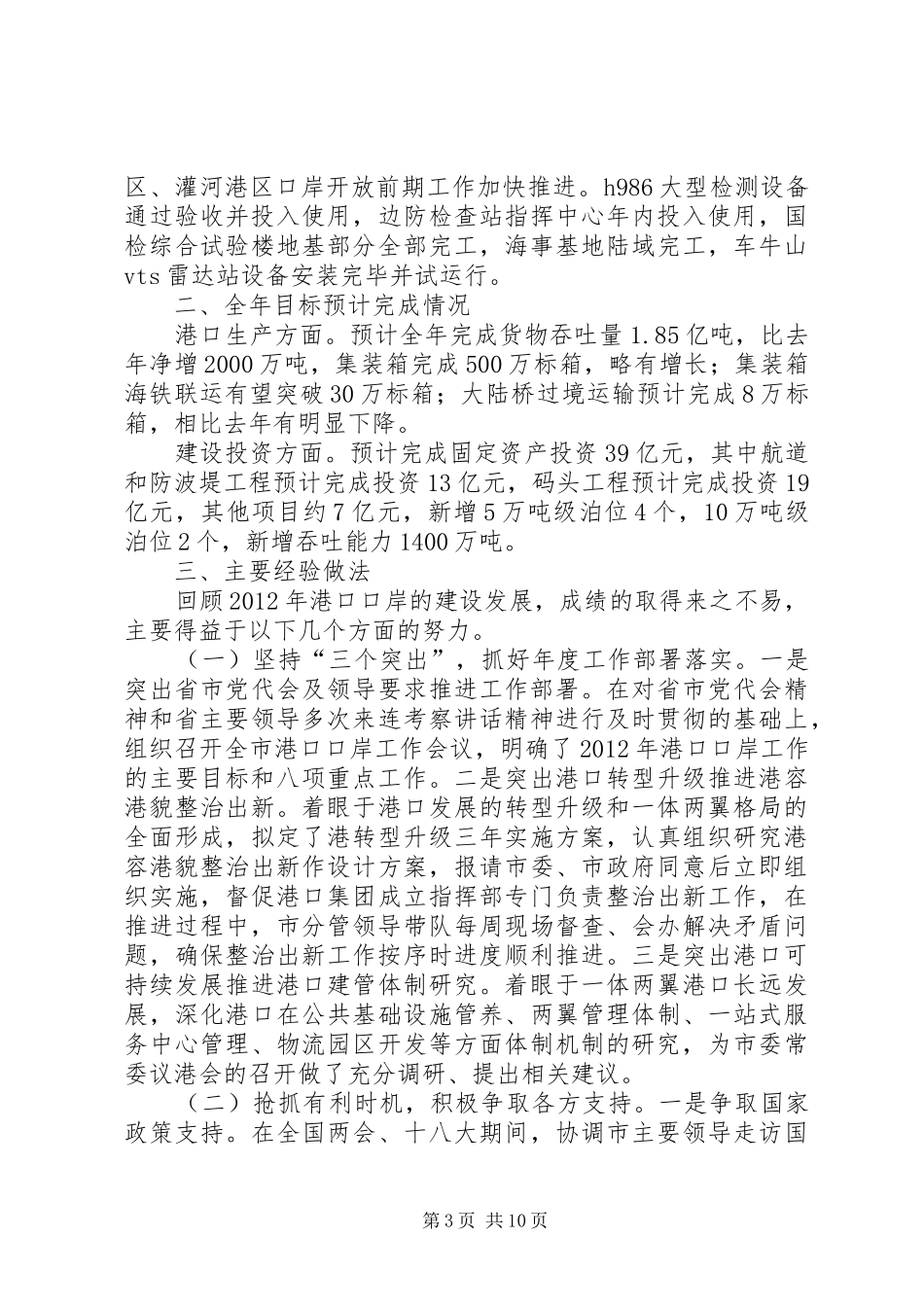

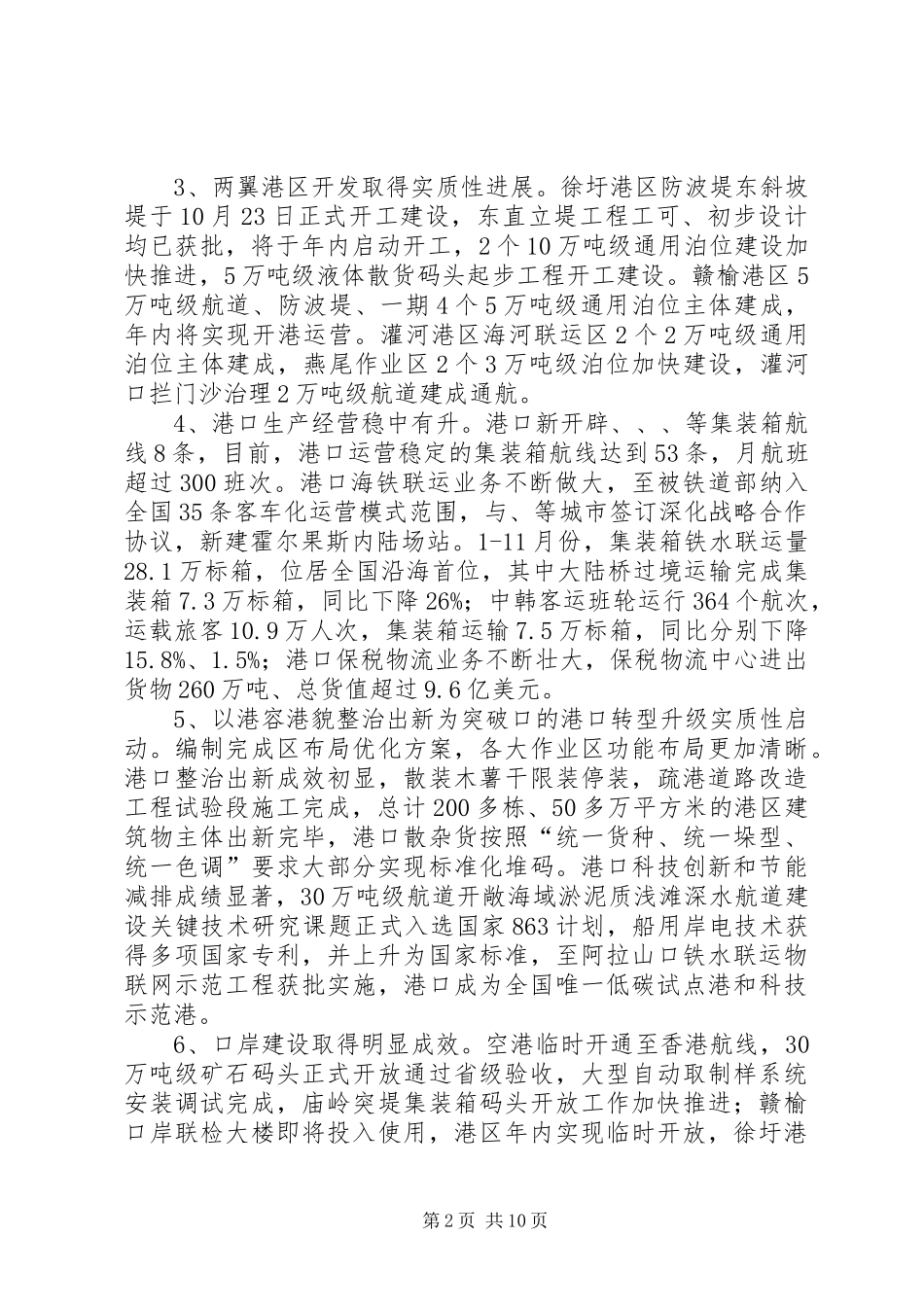

第1页共10页3、两翼港区开发取得实质性
