第1页共54页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共54页案例1A4210331
背景图1A421033-1是某项目的钢筋混泥土工程施工网络计划
其中,工作A、B、D是支模工程;C、E、G是钢筋工程;F、H、I是浇筑混泥土工程
箭线之下是持续时间(周),箭线之上是预算费用,并列入了表1A421033中
计划工期12周
工程进行到第9周时,D工作完成了2周,E工作完成了1周,F工作已经完成,H工作尚未开始
网络计划的工作时间和预算造价表1A421033工作名称ABCDEFGHI合计持续时间(周)332321211造价(万元)1210251222924891312
问题(1)请绘制本例的实际进度前锋线
(2)第9周结束时累计完成造价多少
按挣值法计算其进度偏差是多少
(3)如果后续工作按计划进行,试分析上述实际进度情况对计划工期产生了什么影响
(4)重新绘制第9周至完工的时标网络计划

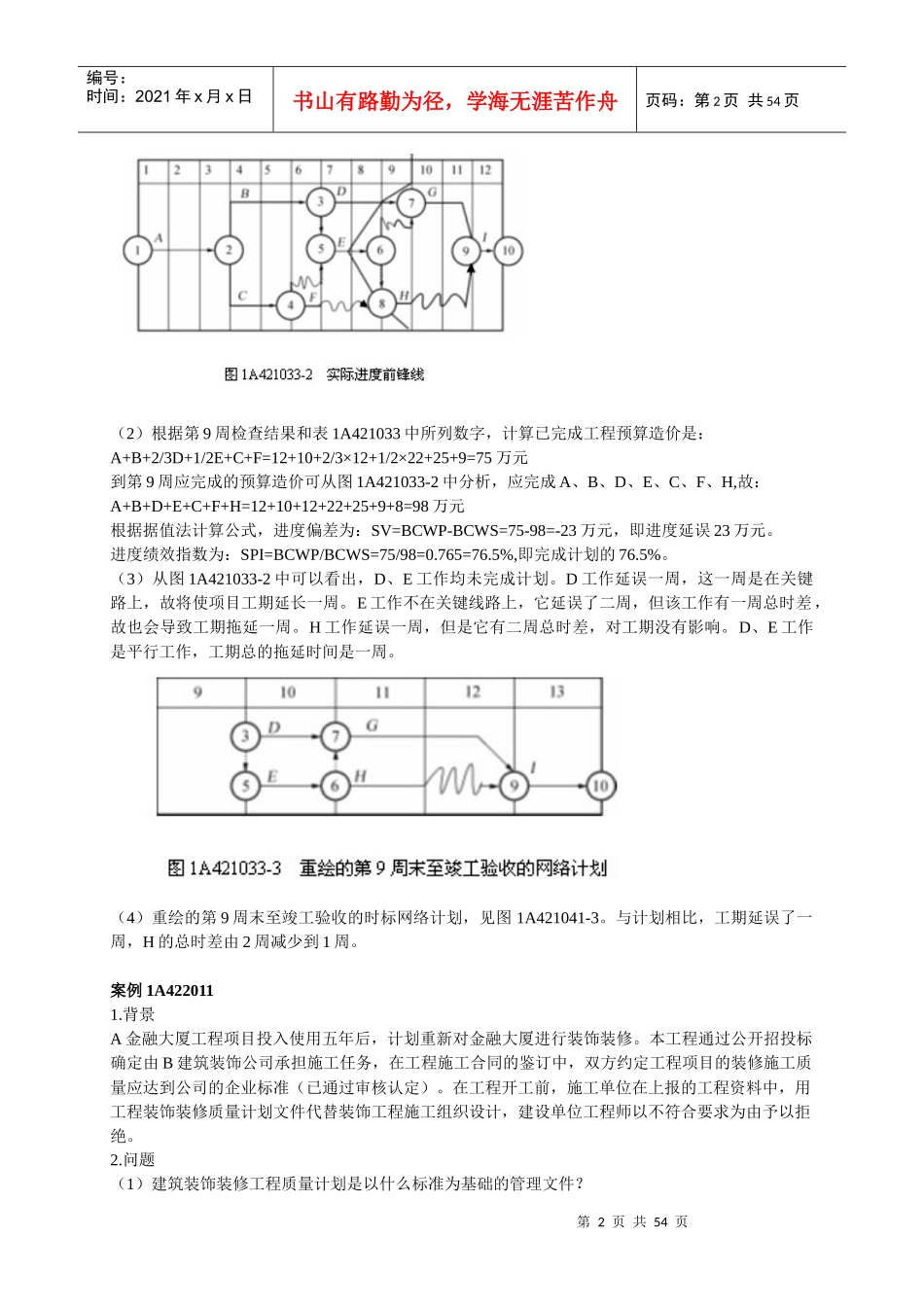

隐藏分析与答案(1)绘制第9周的实际进度前锋线根据第9周的进度检查情况,绘制的实际进度前锋线见图1A421033-2,现对绘制情况进行说明如下:为绘制实际进度前锋线,首先将图1A421033-1般到了时标表上;确定第9周为检查点;由于D工作只完成了2周,故在该箭线上(共3周)的2/3处(第8周末)打点;由于E工作(2周)完成了1周,故在1/2处打点;由于F工作已经完成,而H工作尚未开始,故在H工作的起点打点;自上而下把检查点和打点连起来,便形成了图1A421033-2的实际进度前锋线
