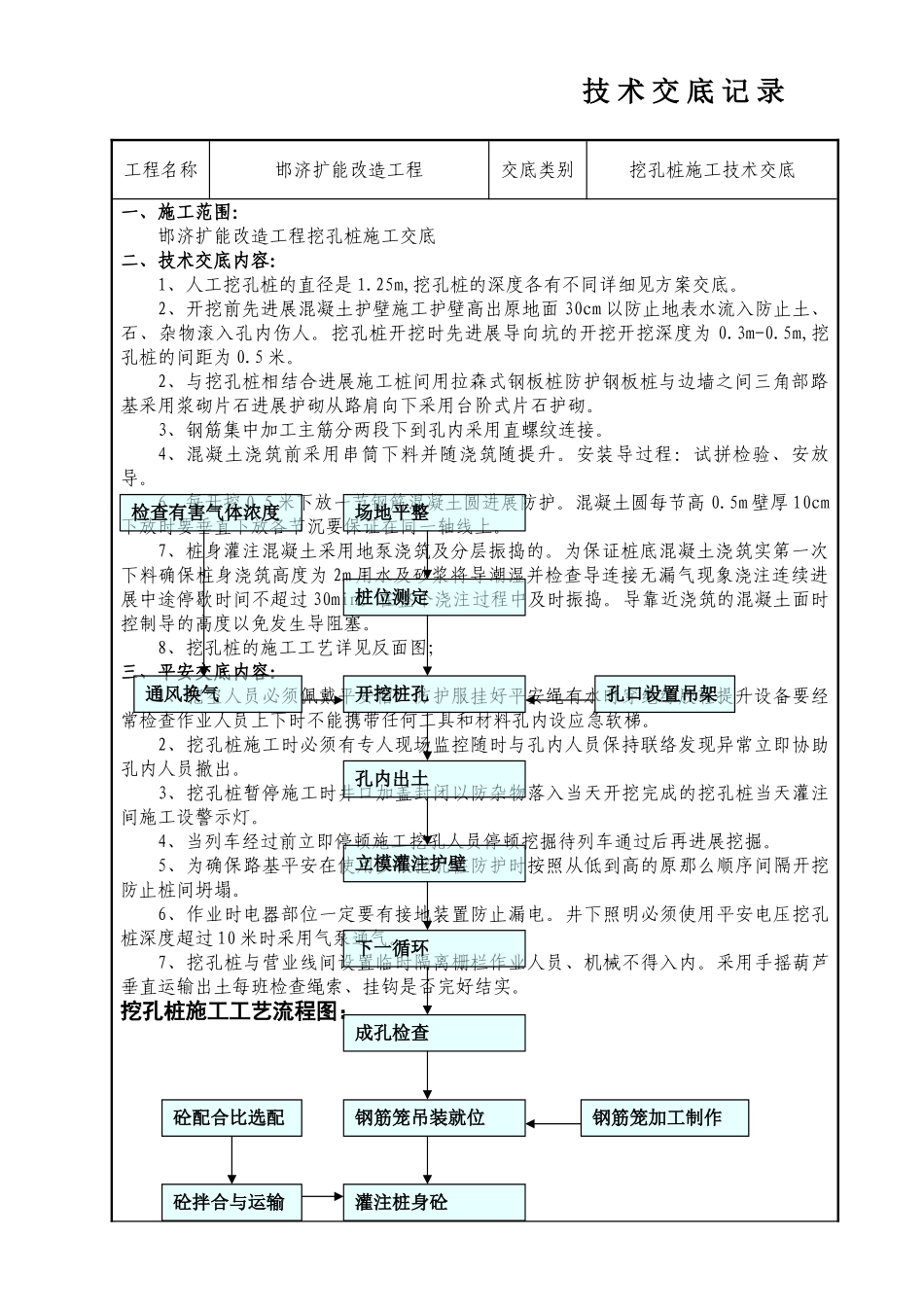

技术交底记录工程名称邯济扩能改造工程交底类别挖孔桩施工技术交底一、施工范围:邯济扩能改造工程挖孔桩施工交底二、技术交底内容:1、人工挖孔桩的直径是1
25m,挖孔桩的深度各有不同详细见方案交底
2、开挖前先进展混凝土护壁施工护壁高出原地面30cm以防止地表水流入防止土、石、杂物滚入孔内伤人
挖孔桩开挖时先进展导向坑的开挖开挖深度为0
5m,挖孔桩的间距为0
2、与挖孔桩相结合进展施工桩间用拉森式钢板桩防护钢板桩与边墙之间三角部路基采用浆砌片石进展护砌从路肩向下采用台阶式片石护砌
3、钢筋集中加工主筋分两段下到孔内采用直螺纹连接
4、混凝土浇筑前采用串筒下料并随浇筑随提升
安装导过程:试拼检验、安放导
6、每开挖0
5米下放一节钢筋混凝土圆进展防护
混凝土圆每节高0
5m壁厚10cm下放时要垂直下放各节沉要保证在同一轴线上
7、桩身灌注混凝土采用地泵浇筑及分层振捣的
为保证桩底混凝土浇筑实第一次下料确保桩身浇筑高度为2m用水及砂浆将导潮湿并检查导连接无漏气现象浇注连续进展中途停歇时间不超过30min
在整个浇注过程中及时振捣
导靠近浇筑的混凝土面时控制导的高度以免发生导阻塞
8、挖孔桩的施工工艺详见反面图;三、平安交底内容:1、挖空人员必须佩戴平安帽、防护服挂好平安绳有水时穿绝缘胶鞋提升设备要经常检查作业人员上下时不能携带任何工具和材料孔内设应急软梯
2、挖孔桩施工时必须有专人现场监控随时与孔内人员保持联络发现异常立即协助孔内人员撤出
3、挖孔桩暂停施工时井口加盖封闭以防杂物落入当天开挖完成的挖孔桩当天灌注间施工设警示灯
4、当列车经过前立即停顿施工挖孔人员停顿挖掘待列车通过后再进展挖掘
5、为确保路基平安在使用多根挖孔桩防护时按照从低到高的原那么顺序间隔开挖防止桩间坍塌
6、作业时电器部位一定要有接地装置防止漏电
井下照明必须使用平安电压挖孔桩深度超过10米
