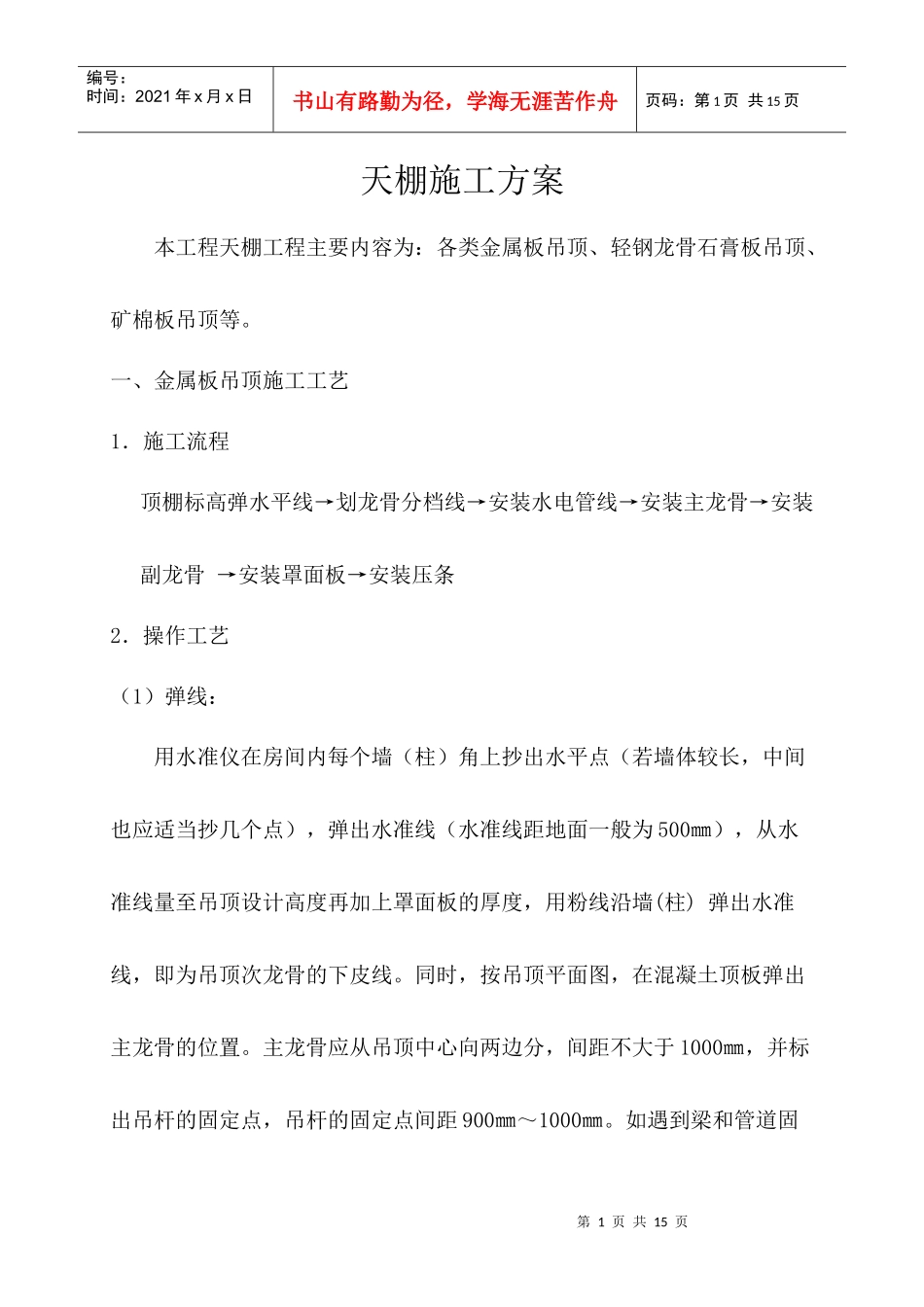

第1页共15页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共15页天棚施工方案本工程天棚工程主要内容为:各类金属板吊顶、轻钢龙骨石膏板吊顶、矿棉板吊顶等
一、金属板吊顶施工工艺1.施工流程顶棚标高弹水平线→划龙骨分档线→安装水电管线→安装主龙骨→安装副龙骨→安装罩面板→安装压条2.操作工艺(1)弹线:用水准仪在房间内每个墙(柱)角上抄出水平点(若墙体较长,中间也应适当抄几个点),弹出水准线(水准线距地面一般为500㎜),从水准线量至吊顶设计高度再加上罩面板的厚度,用粉线沿墙(柱)弹出水准线,即为吊顶次龙骨的下皮线
同时,按吊顶平面图,在混凝土顶板弹出主龙骨的位置
主龙骨应从吊顶中心向两边分,间距不大于1000㎜,并标出吊杆的固定点,吊杆的固定点间距900㎜~1000㎜

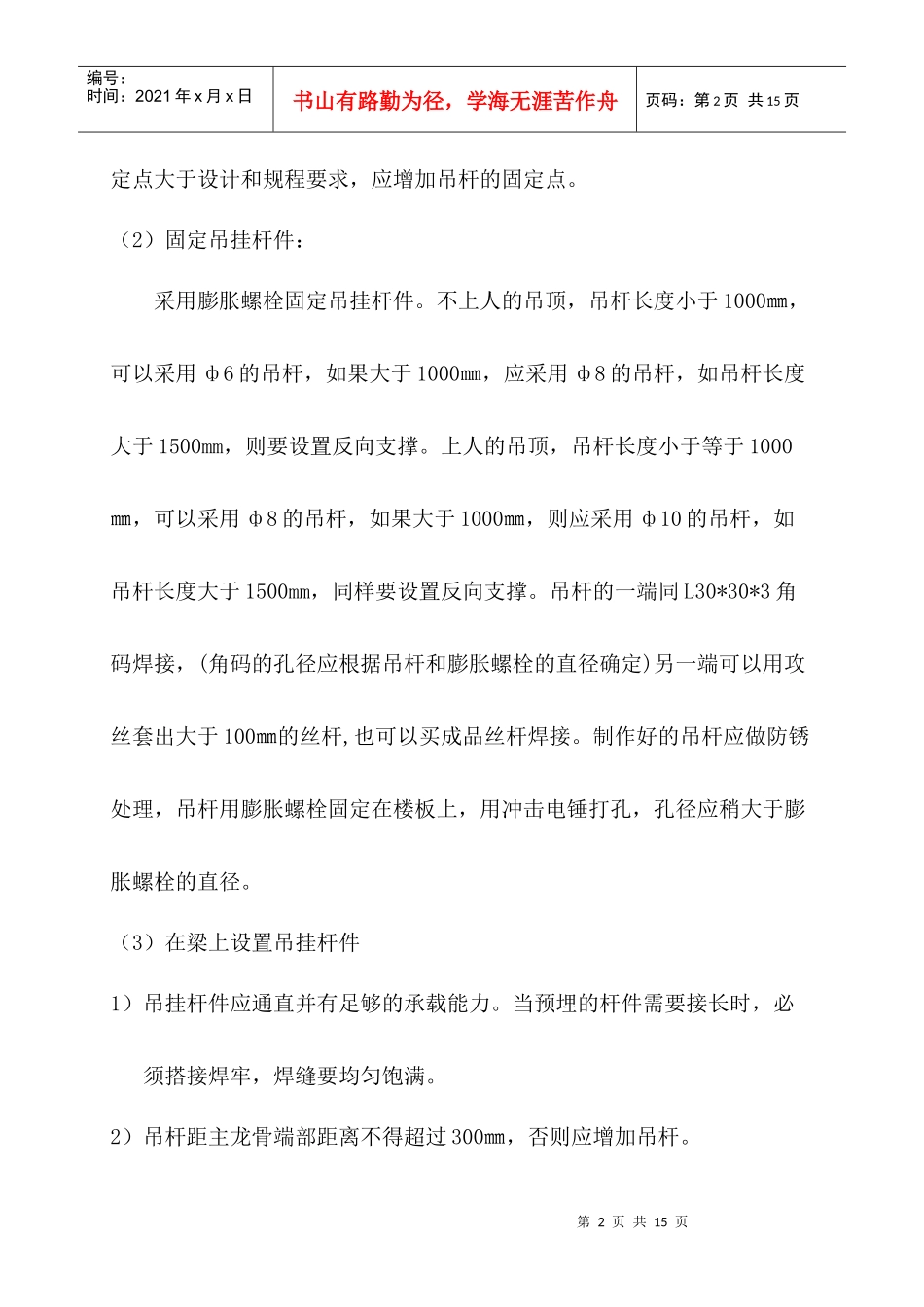

如遇到梁和管道固第2页共15页第1页共15页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共15页定点大于设计和规程要求,应增加吊杆的固定点
(2)固定吊挂杆件:采用膨胀螺栓固定吊挂杆件
不上人的吊顶,吊杆长度小于1000㎜,可以采用ф6的吊杆,如果大于1000㎜,应采用ф8的吊杆,如吊杆长度大于1500mm,则要设置反向支撑
上人的吊顶,吊杆长度小于等于1000㎜,可以采用ф8的吊杆,如果大于1000㎜,则应采用ф10的吊杆,如吊杆长度大于1500mm,同样要设置反向支撑
吊杆的一端同L30*30*3角码焊接,(角码的孔径应根据吊杆和膨胀螺栓的直径确定)另一端可以用攻丝套出大于100㎜的丝杆,也可以买成品丝杆焊接
制作好的吊杆应做防锈处理,吊杆用膨胀螺栓固定在楼板上,用冲击电锤打孔,孔径应稍大于膨胀螺栓的直径
(3)在梁上设置吊挂杆件1)吊挂杆件应通直并有足够的承载能力
当预埋的杆件需要接长时,必须搭接焊牢,焊缝要均匀饱满

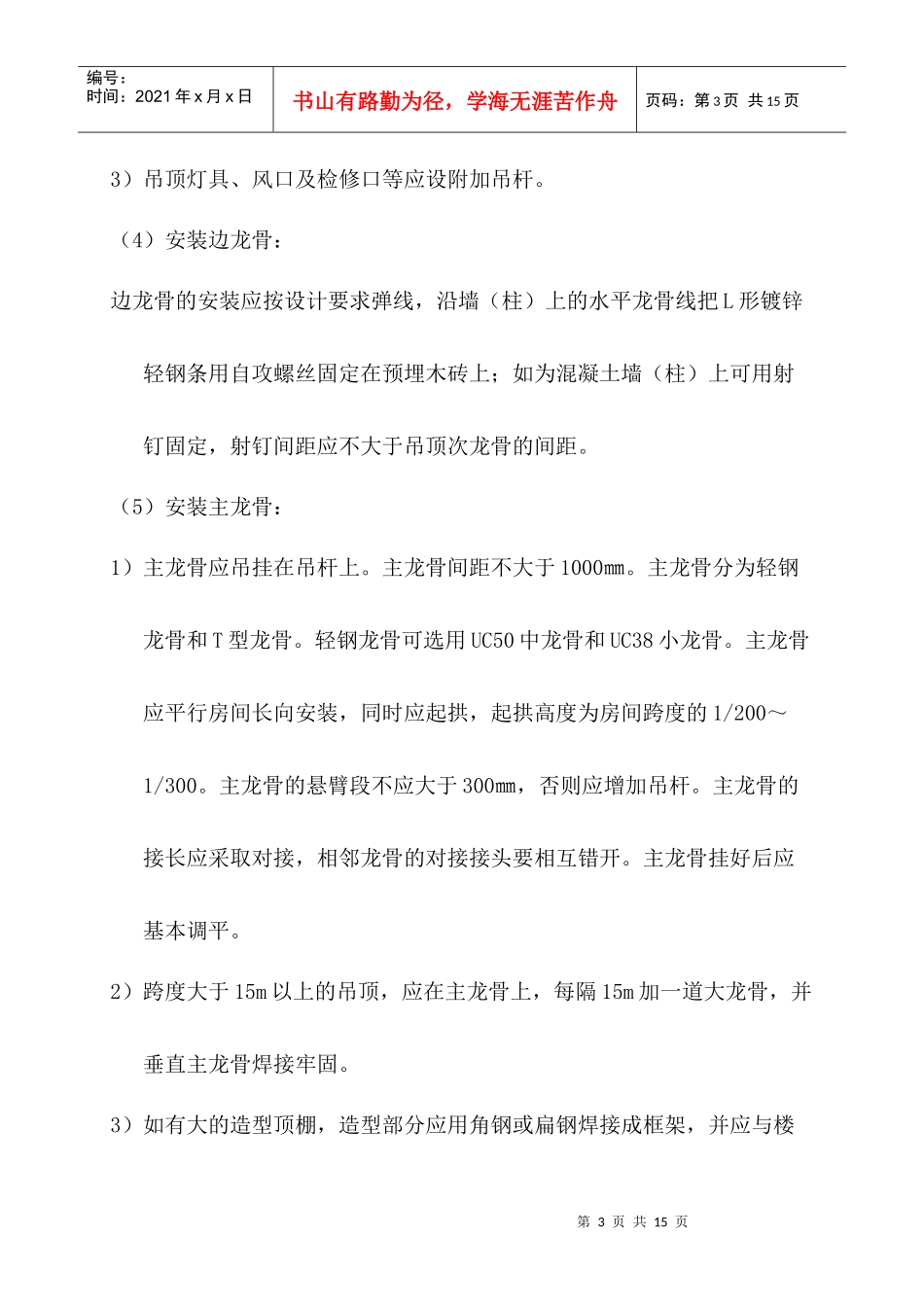

2)吊杆距主龙骨端部距离不得超
