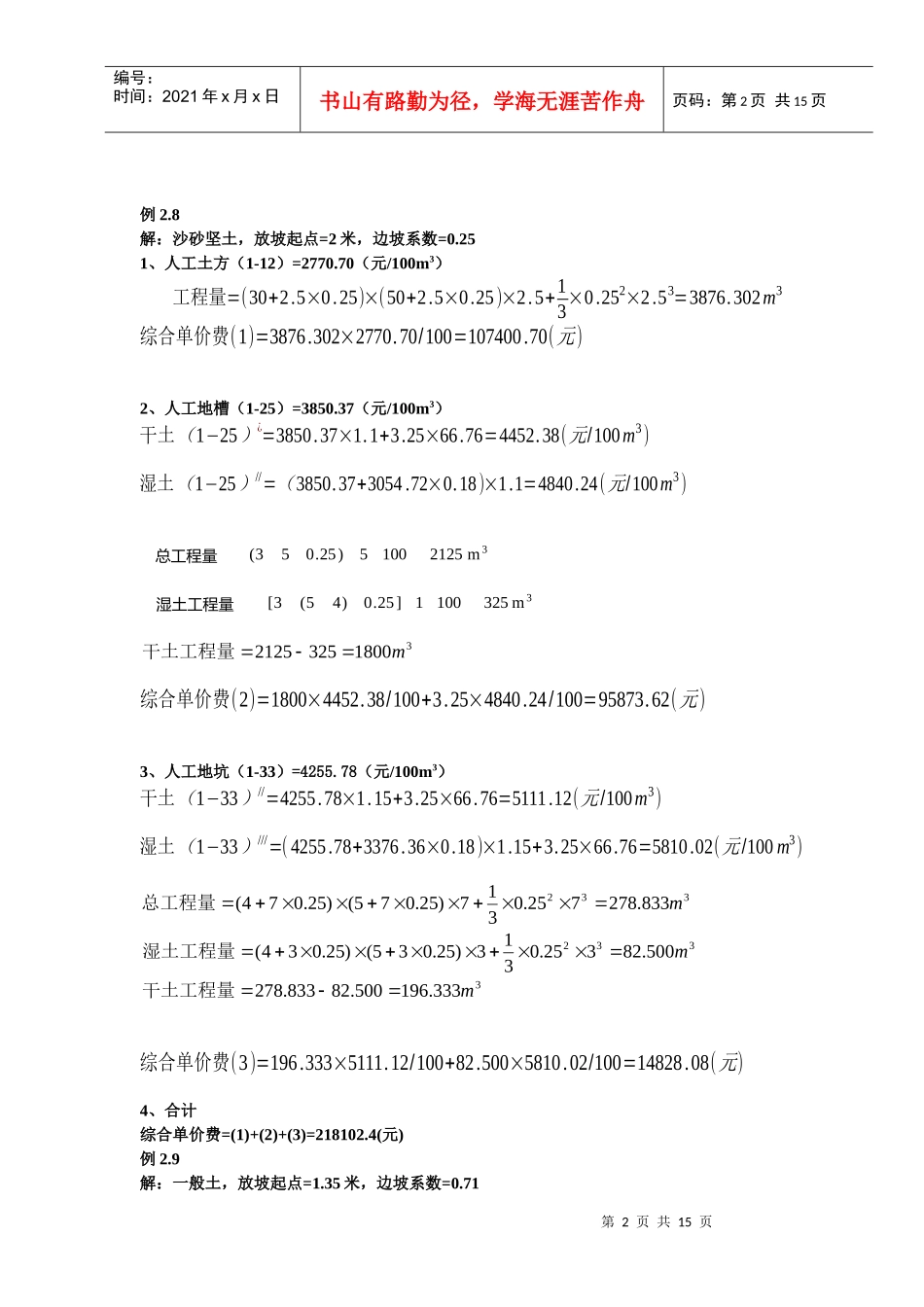

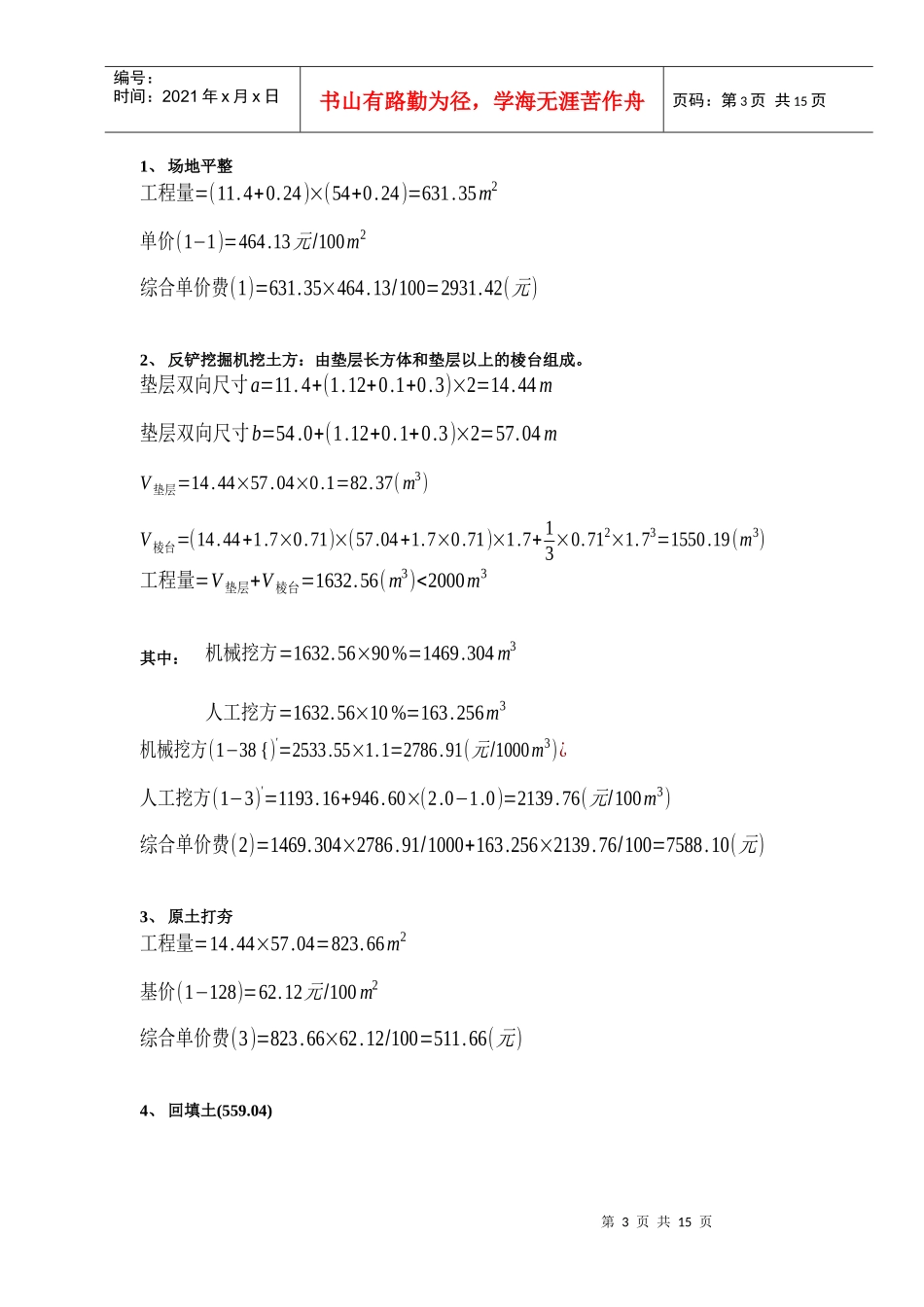

第1页共15页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共15页A.1土方工程例2.1解:该建筑物底层面积为:10.04×29.44+5.84×1.1×2=308.43m2平整场地按下式计算:平整场地S=S底则场地平整面积为:308.43m2例题2.2【解】(1)清单计价工程量(综合单价工程量)=2.3×24×1=55.2m3(2)施工工程量:如放坡,查放坡系数表,得K=0.43,由放坡不支挡士板的公式,可得:挖槽工程量V=H(α+2c+KH)L=2.3×(1+2×0.2+0.43×2.3)×24=131.87m3例题2.3【解】清单计价工程量(综合单价工程量)=пHR2=3.14×3.2×3.32=109.48m3施工工程量:查表,得K=0.5,根据圆形地坑的计算公式:V=1/3пH(RI2+R22+RIR2)可得:Rl=R+C=3+0.3=3.3mR2=Rl+kH=3.3+0.43×3.2=4.676mv=1/3×п×3.2×(3.32+3.3×4.676+4.6762)=161.47m3【例2.4解】清单计价工程量(综合单价工程量)总土方量=(3.9+0.2)*8.04*5.64=185.92m3湿土工程量=8.04*5.64*1.25=56.68m3干土量=185.92-56.68=129.24m3施工工程量(1)挖干湿土总量查表K=0.43,参照公式:V=H(a+2c+KH)(b+2c+KH)+1/3K2H3其中1/3K2H3=1/3×0.432×3.93=3.656,设垫层部分的土方量为V1,垫层以上的挖方量为V2,总土方量为V0,则Vo=VI+V2=a×b×0.2+H(a+KH)(b+KH)+1/3K2H3=8.04×5.64×0.2+9.717×7.317×3.9+3.656=290.01m3(2)挖湿土量按图,放坡部分挖湿土深度为1.05m,1/3K2H3=0.071,设湿土量为V3则V3=Vl+(8.04+0.43×1.05)(5.64+0.43×1.05)×1.05+0.071=63.45m3(3)挖干土量为v4,则V4=V0-V3=290.01-63.45=226.56m3第2页共15页第1页共15页321251005)25.053(m总工程量33251001]25.0)45(3[m湿土工程量编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共15页例2.8解:沙砂坚土,放坡起点=2米,边坡系数=0.251、人工土方(1-12)=2770.70(元/100m3)工程量=(30+2.5×0.25)×(50+2.5×0.25)×2.5+13×0.252×2.53=3876.302m3综合单价费(1)=3876.302×2770.70/100=107400.70(元)2、人工地槽(1-25)=3850.37(元/100m3)干土(1−25)¿=3850.37×1.1+3.25×66.76=4452.38(元/100m3)湿土(1−25)//=(3850.37+3054.72×0.18)×1.1=4840.24(元/100m3)综合单价费(2)=1800×4452.38/100+3.25×4840.24/100=95873.62(元)3、人工地坑(1-33)=4255.78(元/100m3)干土(1−33)//=4255.78×1.15+3.25×66.76=5111.12(元/100m3)湿土(1−33)///=(4255.78+3376.36×0.18)×1.15+3.25×66.76=5810.02(元/100m3)综合单价费(3)=196.333×5111.12/100+82.500×5810.02/100=14828.08(元)4、合计综合单价费=(1)+(2)+(3)=218102.4(元)例2.9解:一般土,放坡起点=1.35米,边坡系数=0.71318003252125m干土工程量332833.278725.0317)25.075()25.074(m总工程量332500.82325.0313)25.035()25.034(m湿土工程量3333.196500.82833.278m干土工程量第3页共15页第2页共15页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共15页1、场地平整工程量=(11.4+0.24)×(54+0.24)=631.35m2单价(1−1)=464.13元/100m2综合单价费(1)=631.35×464.13/100=2931.42(元)2、反铲挖掘机挖土方:由垫层长方体和垫层以上的棱台组成。垫层双向尺寸a=11.4+(1.12+0.1+0.3)×2=14.44m垫层双向尺寸b=54.0+(1.12+0.1+0.3)×2=57.04mV垫层=14.44×57.04×0.1=82.37(m3)V棱台=(14.44+1.7×0.71)×(57.04+1.7×0.71)×1.7+13×0.712×1.73=1550.19(m3)工程量=V垫层+V棱台=1632.56(m3)<2000m3其中:机械挖方=1632.56×90%=1469.304m3人工挖方=1632.56×10%=163.256m3机械挖方(1−38{)'=2533.55×1.1=2786.91(元/1000m3)¿人工挖方(1−3)'=1193.16+946.60×(2.0−1.0)=2139.76(元/100m3)综合单价费(2)=1469.304×2786.91/1000+163.256×2139.76/100=7588.10(元)3、原土打夯工程量=14.44×57.04=823.66m2基价(1−128)=62.12元/100m2综合单价费(3)=823.66×62.12/100=511.66(元)4、回填土(559.04)第4页共15页第3页共15页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第4页共15页工程量=1632.56−[11.4+(1.12+0.1)×2...
