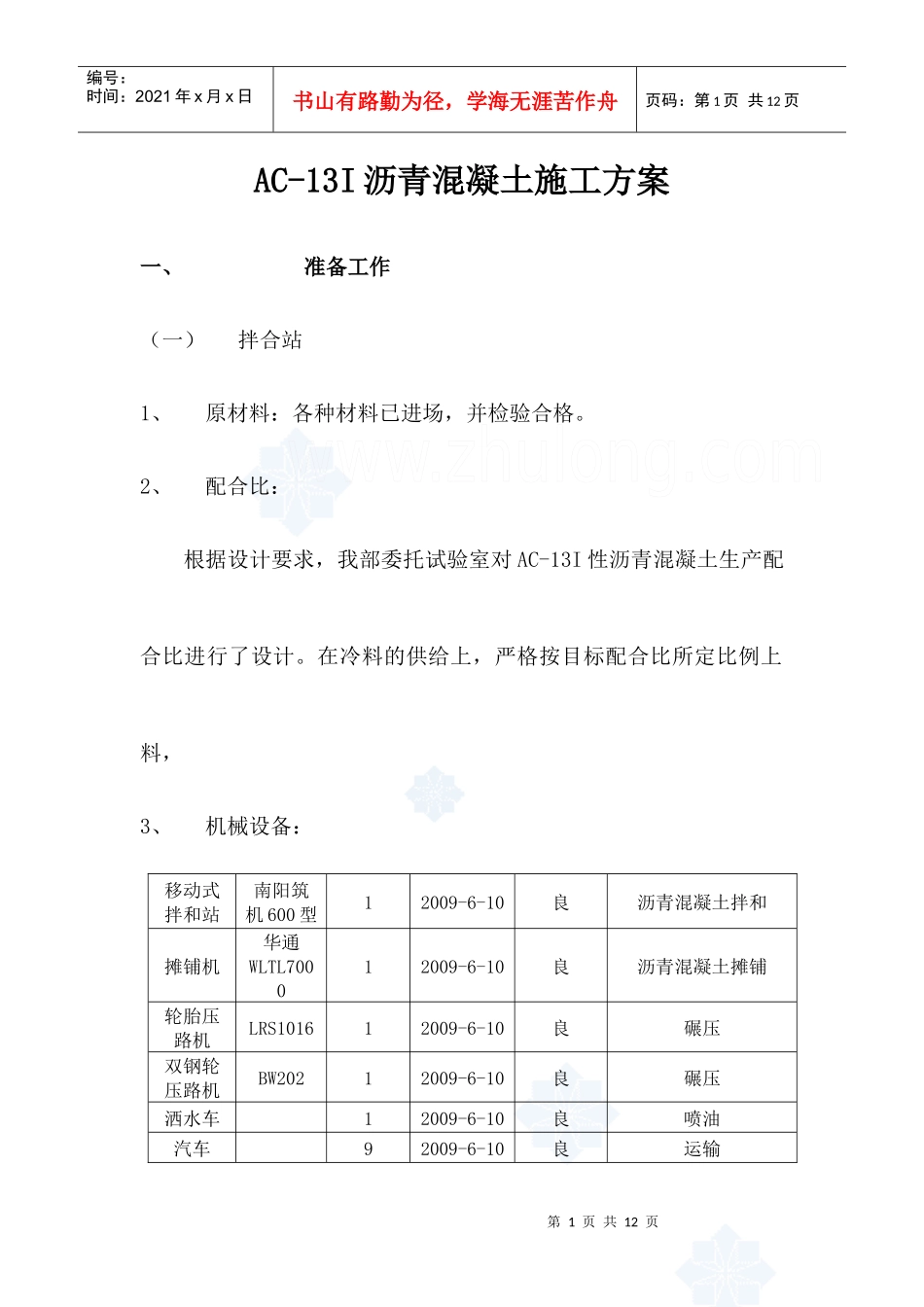

第1页共12页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共12页AC-13I沥青混凝土施工方案一、准备工作(一)拌合站1、原材料:各种材料已进场,并检验合格
2、配合比:根据设计要求,我部委托试验室对AC-13I性沥青混凝土生产配合比进行了设计

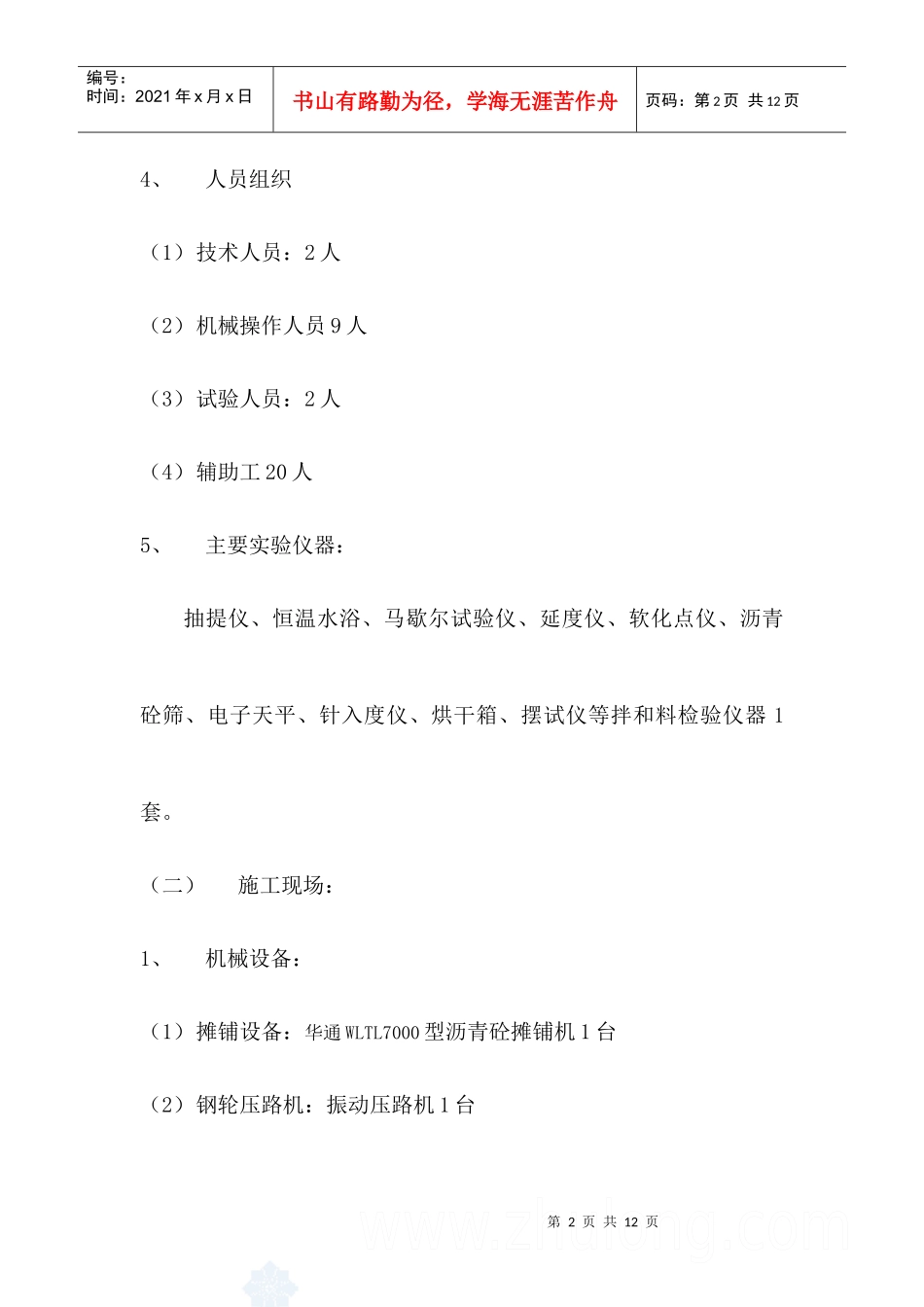

在冷料的供给上,严格按目标配合比所定比例上料,3、机械设备:移动式拌和站南阳筑机600型12009-6-10良沥青混凝土拌和摊铺机华通WLTL700012009-6-10良沥青混凝土摊铺轮胎压路机LRS101612009-6-10良碾压双钢轮压路机BW20212009-6-10良碾压洒水车12009-6-10良喷油汽车92009-6-10良运输第2页共12页第1页共12页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共12页4、人员组织(1)技术人员:2人(2)机械操作人员9人(3)试验人员:2人(4)辅助工20人5、主要实验仪器:抽提仪、恒温水浴、马歇尔试验仪、延度仪、软化点仪、沥青砼筛、电子天平、针入度仪、烘干箱、摆试仪等拌和料检验仪器1套

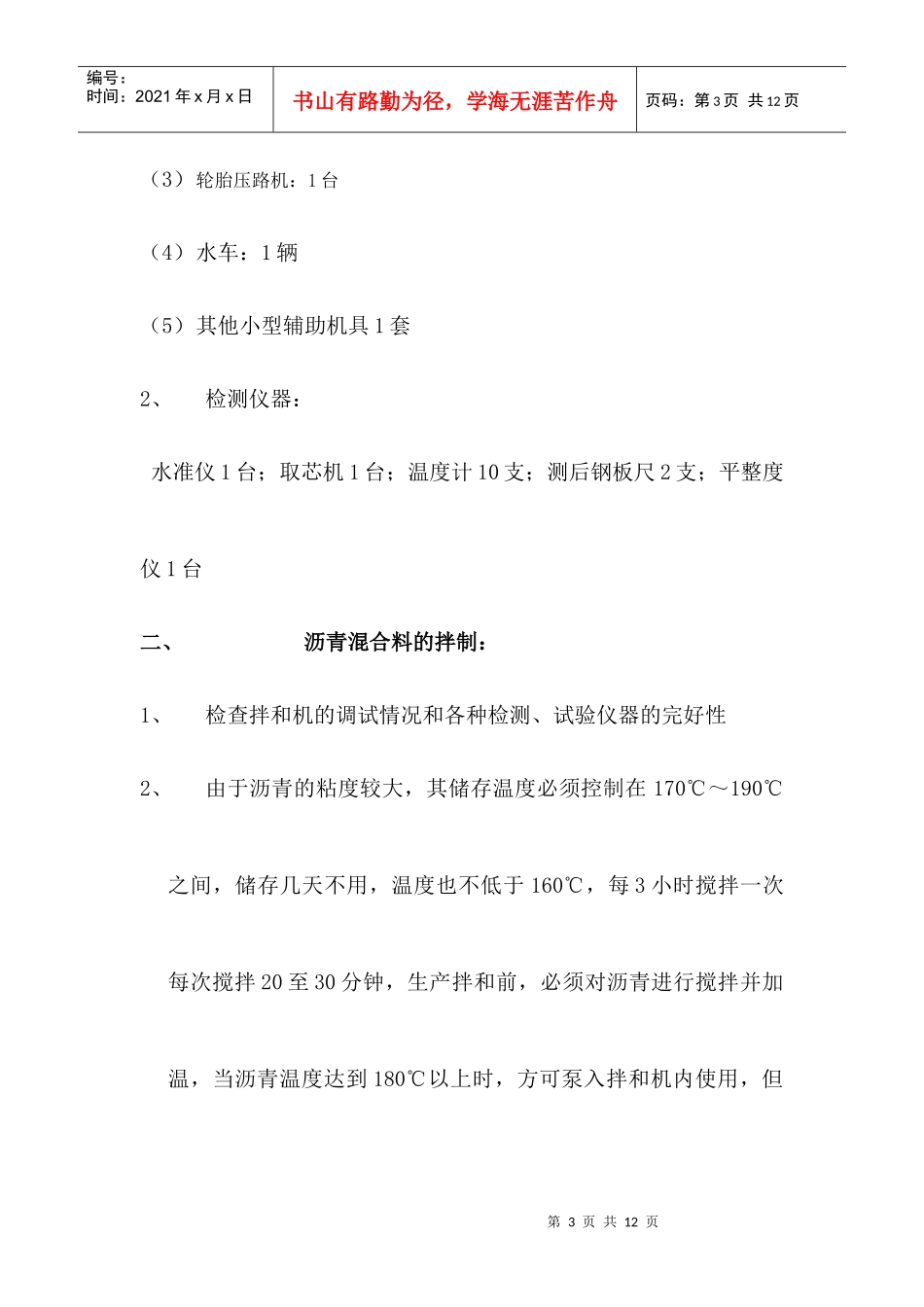

(二)施工现场:1、机械设备:(1)摊铺设备:华通WLTL7000型沥青砼摊铺机1台(2)钢轮压路机:振动压路机1台第3页共12页第2页共12页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共12页(3)轮胎压路机:1台(4)水车:1辆(5)其他小型辅助机具1套2、检测仪器:水准仪1台;取芯机1台;温度计10支;测后钢板尺2支;平整度仪1台二、沥青混合料的拌制:1、检查拌和机的调试情况和各种检测、试验仪器的完好性2、由于沥青的粘度较大,其储存温度必须控制在170℃~190℃之间,储存几天不用,温度也不低于160℃,每3小时搅拌一次每次搅拌20至30分钟,生产拌和前,必须对沥青进行搅拌并加温,当沥青温度达到180
