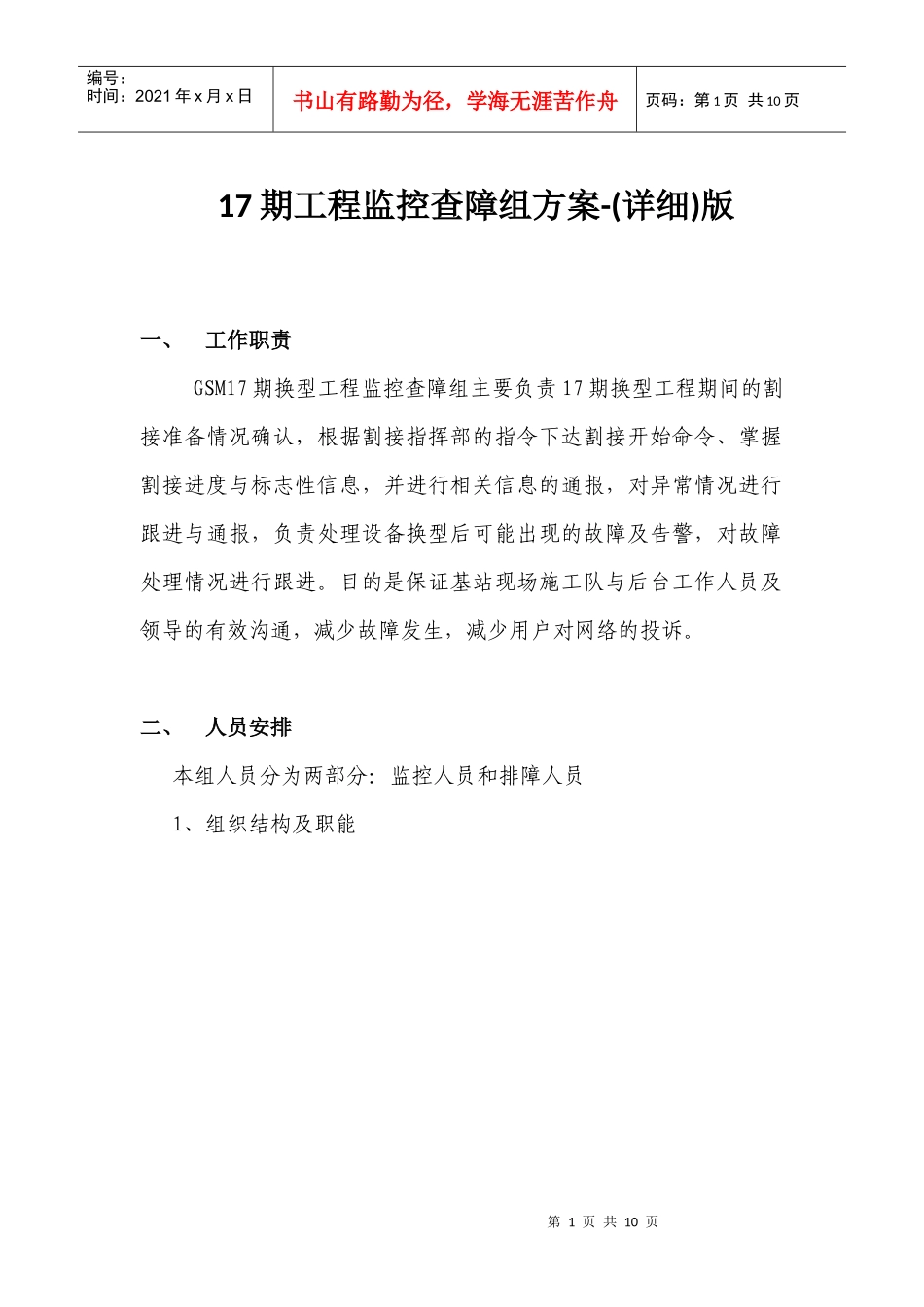

第1页共10页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共10页17期工程监控查障组方案-(详细)版一、工作职责GSM17期换型工程监控查障组主要负责17期换型工程期间的割接准备情况确认,根据割接指挥部的指令下达割接开始命令、掌握割接进度与标志性信息,并进行相关信息的通报,对异常情况进行跟进与通报,负责处理设备换型后可能出现的故障及告警,对故障处理情况进行跟进
目的是保证基站现场施工队与后台工作人员及领导的有效沟通,减少故障发生,减少用户对网络的投诉

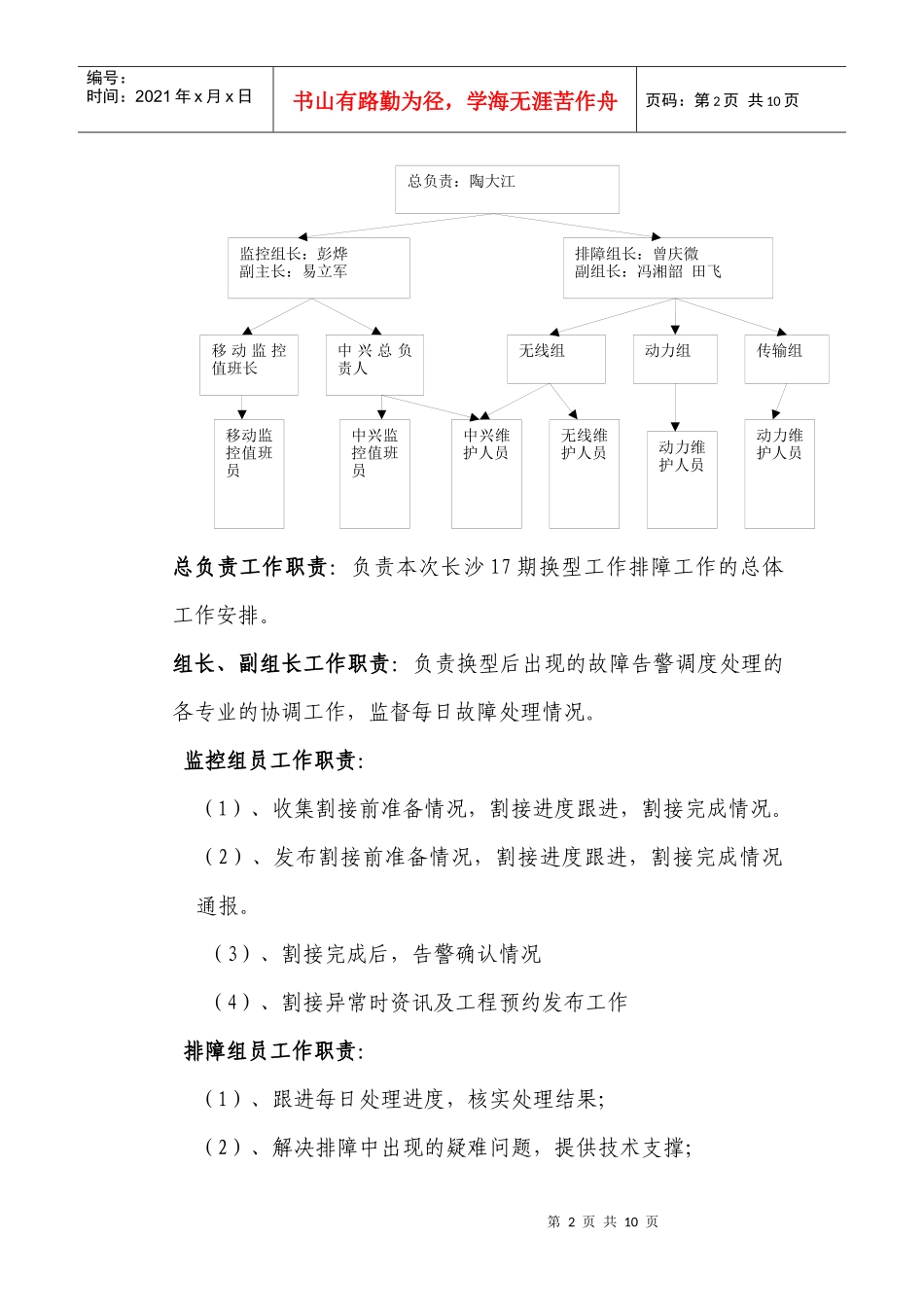

二、人员安排本组人员分为两部分:监控人员和排障人员1、组织结构及职能第2页共10页第1页共10页总负责:陶大江监控组长:彭烨副主长:易立军排障组长:曾庆微副组长:冯湘韶田飞移动监控值班长中兴总负责人中兴监控值班员无线组动力组传输组中兴维护人员无线维护人员移动监控值班员动力维护人员动力维护人员编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共10页总负责工作职责:负责本次长沙17期换型工作排障工作的总体工作安排
组长、副组长工作职责:负责换型后出现的故障告警调度处理的各专业的协调工作,监督每日故障处理情况
监控组员工作职责:(1)、收集割接前准备情况,割接进度跟进,割接完成情况
(2)、发布割接前准备情况,割接进度跟进,割接完成情况通报
(3)、割接完成后,告警确认情况(4)、割接异常时资讯及工程预约发布工作排障组员工作职责:(1)、跟进每日处理进度,核实处理结果;(2)、解决排障中出现的疑难问题,提供技术支撑;第3页共10页第2页共10页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共10页(3)、协调各专业的排障工作开展

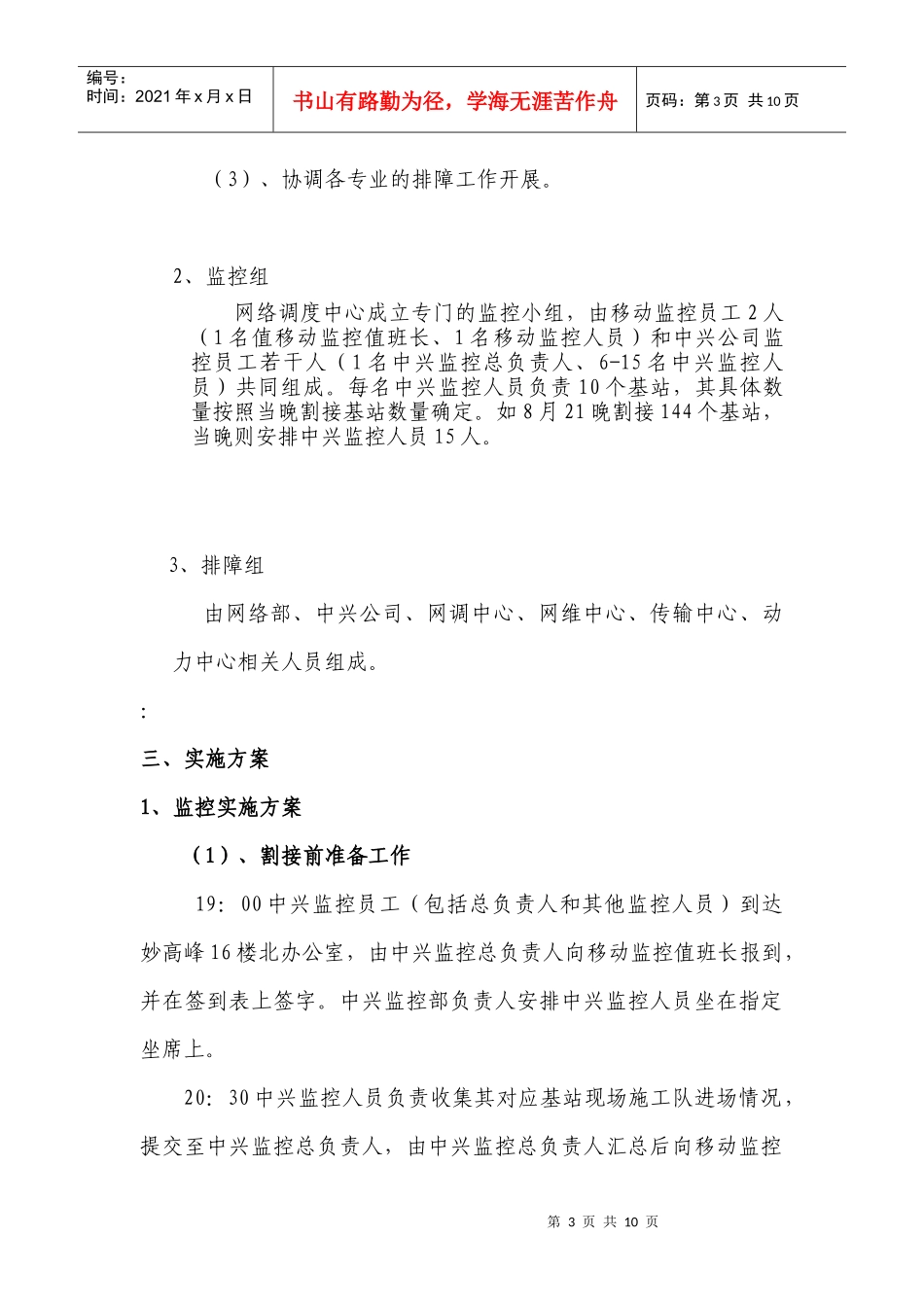

2、监控组网络调度中心成立专门的监控小组,由移动监控员工2人(1名值移动监控值班长、1名移动监控人员)和中兴公司监控员工若干人
