普惠尚城名都10#、11#楼工程吊篮施工方案编制单位:浙江荣盛建设发展有限公司编制人:编制日期:年月日目录一、工程概况…………………………………………………………1二、吊篮简介…………………………………………………………2三、吊篮布置…………………………………………………………3四、施工准备…………………………………………………………4五、安全过程和方法…………………………………………………5六、安装竣工验收……………………………………………………6七、吊篮拆卸…………………………………………………………7八、安全措施…………………………………………………………8九、环保措施…………………………………………………………9十、吊篮稳定性验算…………………………………………………10附件1、吊篮装拆安全技术交底2、主要施工资质3、附图一高处作业吊篮外形示意图一、工程概况普惠尚城名都10#、11#楼外墙装饰工程采用高处作业电动吊篮为施工辅助设备

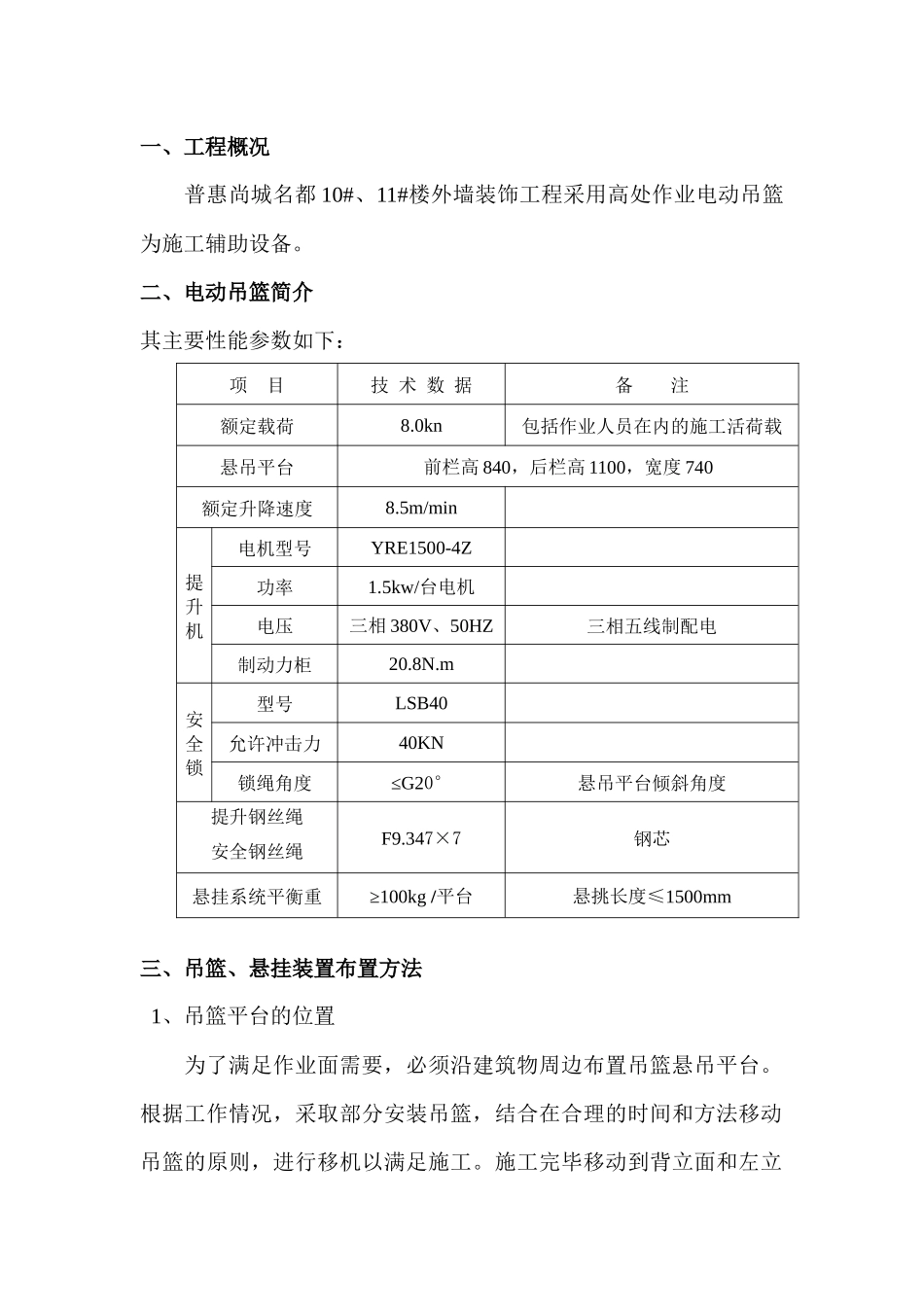

二、电动吊篮简介其主要性能参数如下:项目技术数据备注额定载荷8
0kn包括作业人员在内的施工活荷载悬吊平台前栏高840,后栏高1100,宽度740额定升降速度8
5m/min提升机电机型号YRE1500-4Z功率1
5kw/台电机电压三相380V、50HZ三相五线制配电制动力柜20
m安全锁型号LSB40允许冲击力40KN锁绳角度≤G20°悬吊平台倾斜角度提升钢丝绳安全钢丝绳F9
347×7钢芯悬挂系统平衡重≥100kg/平台悬挑长度≤1500mm三、吊篮、悬挂装置布置方法1、吊篮平台的位置为了满足作业面需要,必须沿建筑物周边布置吊篮悬吊平台
根据工作情况,采取部分安装吊篮,结合在合理的时间和方法移动吊篮的原则,进行移机以满足施工
施工完毕移动到背立面和左立面,完成全部外立面施工
吊篮的间隔距离和有直角相交部分,安装吊篮应考虑吊篮运
