第561页共9页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第561页共9页第十一章冬季和雨季施工方案第一节雨期施工措施一、雨期施工概况根据施工进度计划与保证措施,将整个工程施工期间在各年雨期施工内容按时间顺序整理于下表
雨期施工内容见下表:时间工程进度2010年7~9月1、工程测量定位、放线;现场围挡临建施工;现场临水、临电施工及其它施工准备
2、土方开挖、边坡支护、地基处理
2011年6~9月1、机房主体框架结构施工;地上部分后浇带施工
2、地上一~六层砌块墙砌筑施工
3、地下三层~二层室内装修
2012年6~9月1、庭院地面园林景观施工2、地上电梯厅、中庭走廊、楼梯间精装修,一层中庭大堂精装修施工
3、室外工程、园林绿化二、雨期施工重点1、合理布置现场排水系统(包括排水路径、方法和挡水措施)
2、基坑边坡安全措施(2010年雨期)
3、塔吊、建筑物防雷,临电线路检查

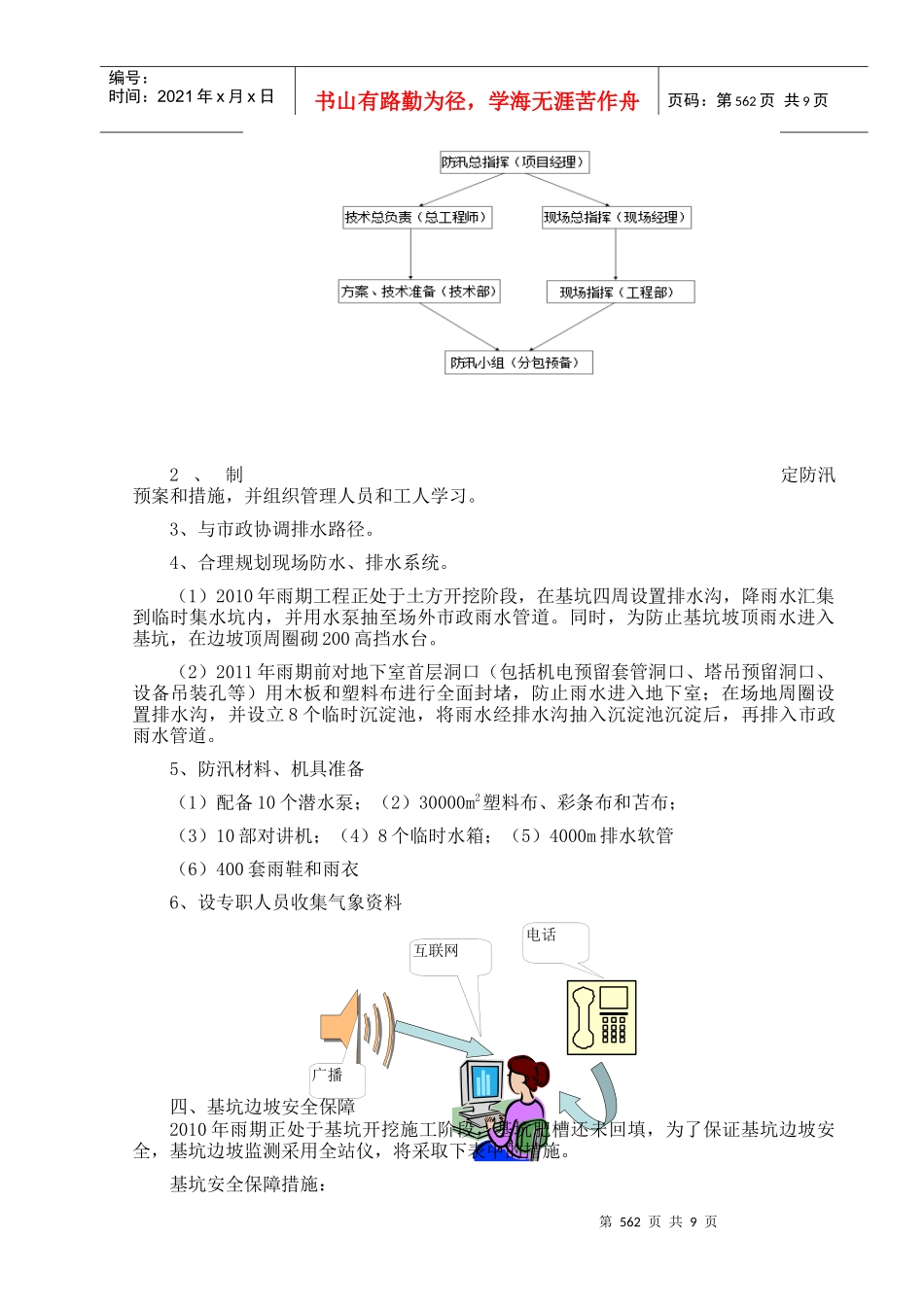

三、雨期施工部署及材料准备1、建立防汛组织机构第562页共9页第561页共9页广播电话互联网编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第562页共9页2、制定防汛预案和措施,并组织管理人员和工人学习
3、与市政协调排水路径
4、合理规划现场防水、排水系统
(1)2010年雨期工程正处于土方开挖阶段,在基坑四周设置排水沟,降雨水汇集到临时集水坑内,并用水泵抽至场外市政雨水管道
同时,为防止基坑坡顶雨水进入基坑,在边坡顶周圈砌200高挡水台
(2)2011年雨期前对地下室首层洞口(包括机电预留套管洞口、塔吊预留洞口、设备吊装孔等)用木板和塑料布进行全面封堵,防止雨水进入地下室;在场地周圈设置排水沟,并设立8个临时沉淀池,将雨水经排水沟抽入沉淀池沉淀后,再排入市政雨水管道

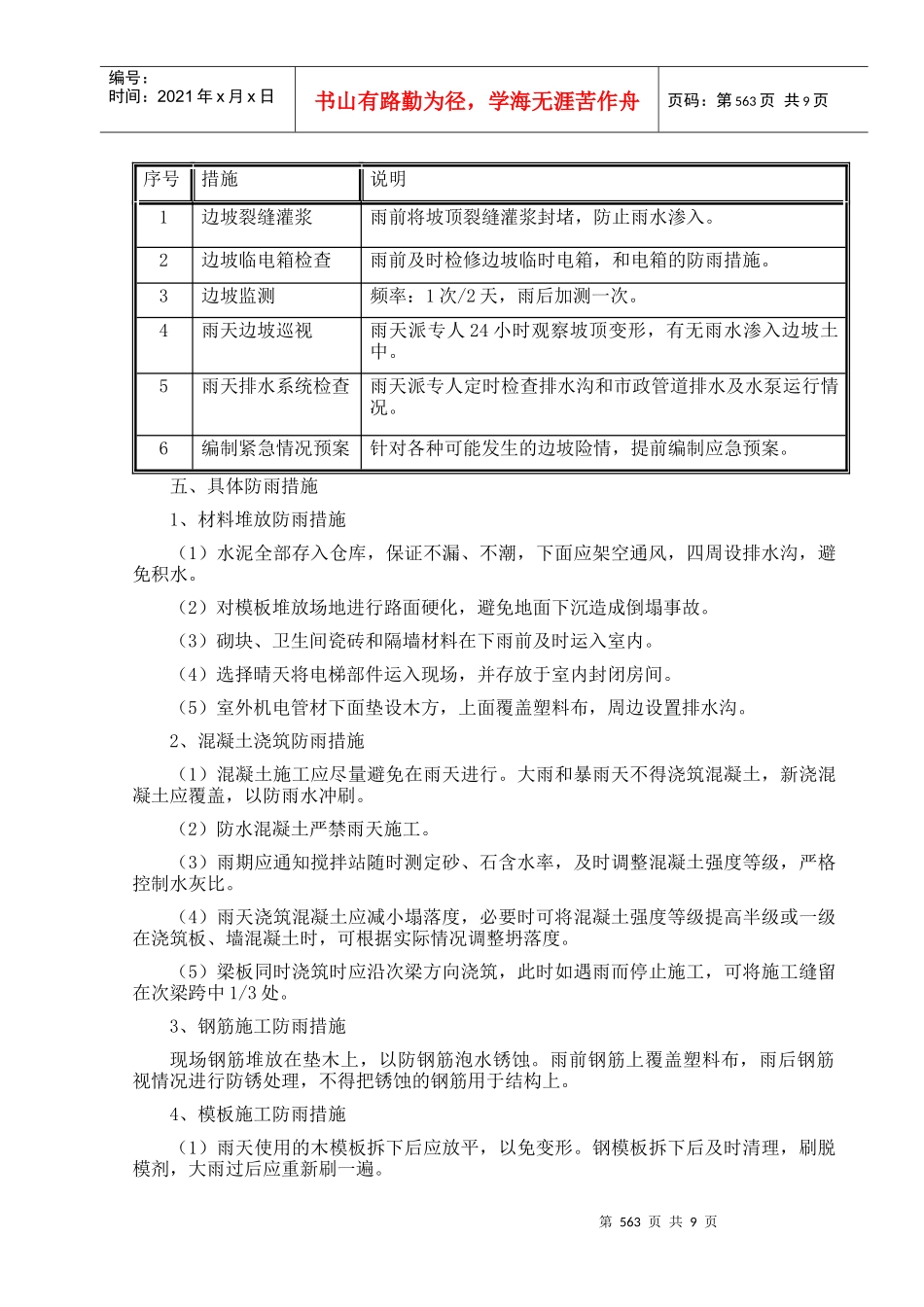

5、防汛材料、机具准备(1)配备10个潜水泵;(2)30000m2塑料布、彩条布和苫布;(3)
