第1页共12页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共12页**
海市盛楼工程施工用电专项方案一、工程概况**海市盛楼位于**市**毛岭村,由浙江**房地产开发、**市××建筑设计研究院设计、浙江××工程勘察院进行地质勘察、浙江××工程监理有限公司监理、由我××××工程有限公司负责施工
整个住宅小区由A、B、C、D号四幢楼及一层地下室组成
其中A号楼长70
890米、宽11
640米,建筑层数十七层(未包括跃层及机房层),建筑面积为14763
8㎡,建筑高度57米;D号楼主要为店铺,建筑面积1579
4㎡,建筑层数为二层;A、D号楼以下设一层地下室,地下室建筑面积为3266
B号楼长49
240米,宽10
740米,建筑层数五层(未包括车棚层),建筑面积2995
65㎡;C号楼长43
640米,宽10
740米,建筑层数五层(未包括车棚层),建筑面积2514
4㎡,建筑高度17

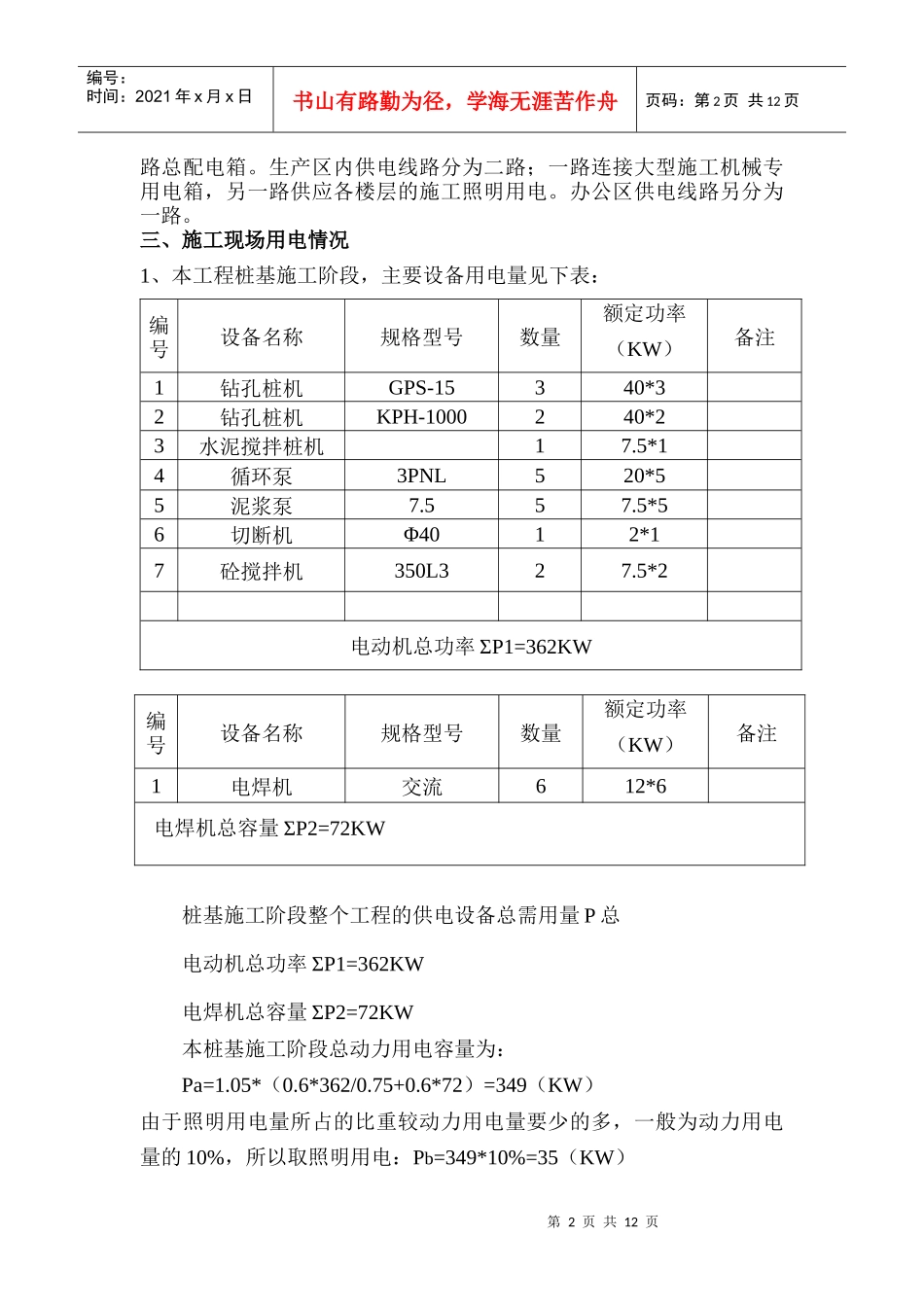

二、施工现场布置情况桩基施工阶段,安排3台GPS-15钻孔桩机、2台KPH-1000钻孔桩机、1台水泥搅拌桩机、一个钢筋制作场地、二个砼搅拌场地及若干照明

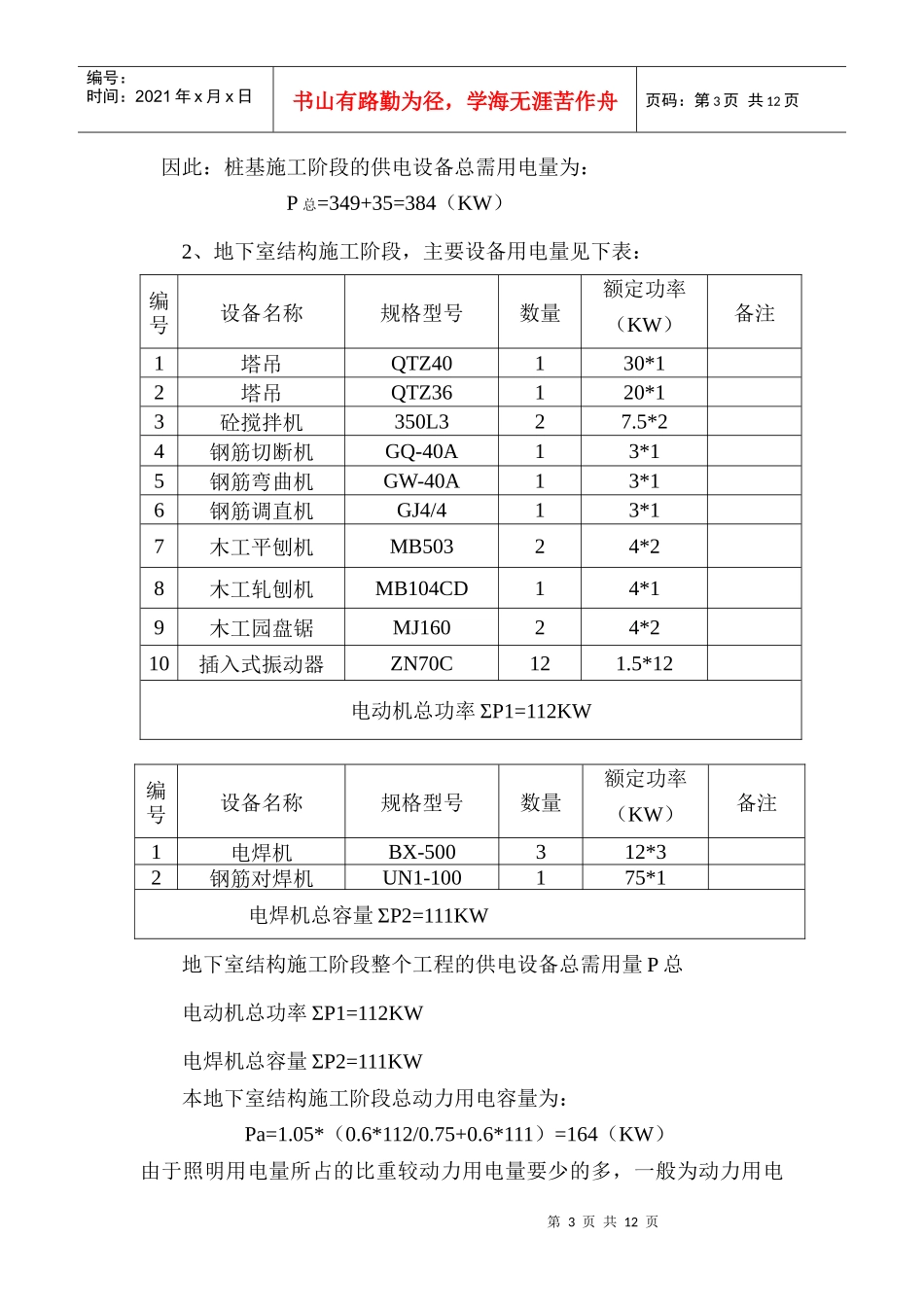

地下室结构施工阶段,安排两台塔吊(QTZ40和QTZ36)、一个钢筋制作场地、一个木工制作场地、一个砼搅拌场地及若干照明
主体及装饰施工阶段,安排一台塔吊(QTZ40),一台人货两用电梯、两架卷扬机、一个钢筋制作场地、二个木工制作场地、二个砼搅拌场地及若干照明
根据本工程的施工总平面布置原则和场地特点,施工用电平面和立面分开不设,平面上生活区用电还要分开另行布设
施工用电的总电源以达到施工用电的总容量需求,从业主提供的电源上设总计量表然后接入施工现场的总配电箱内,施工现场的总配电箱设置南、北两第2页共12页第1页共12页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共12页路
