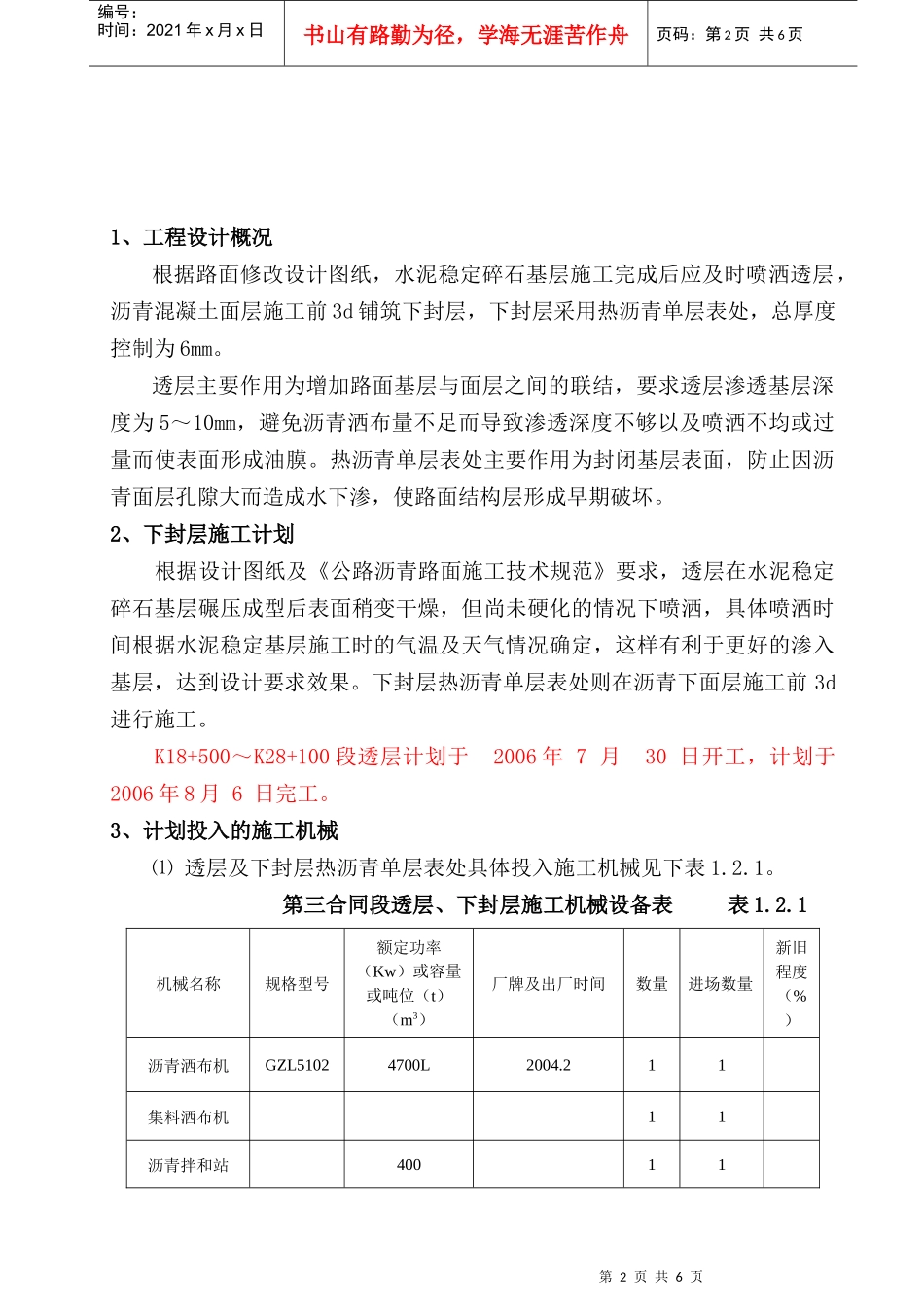

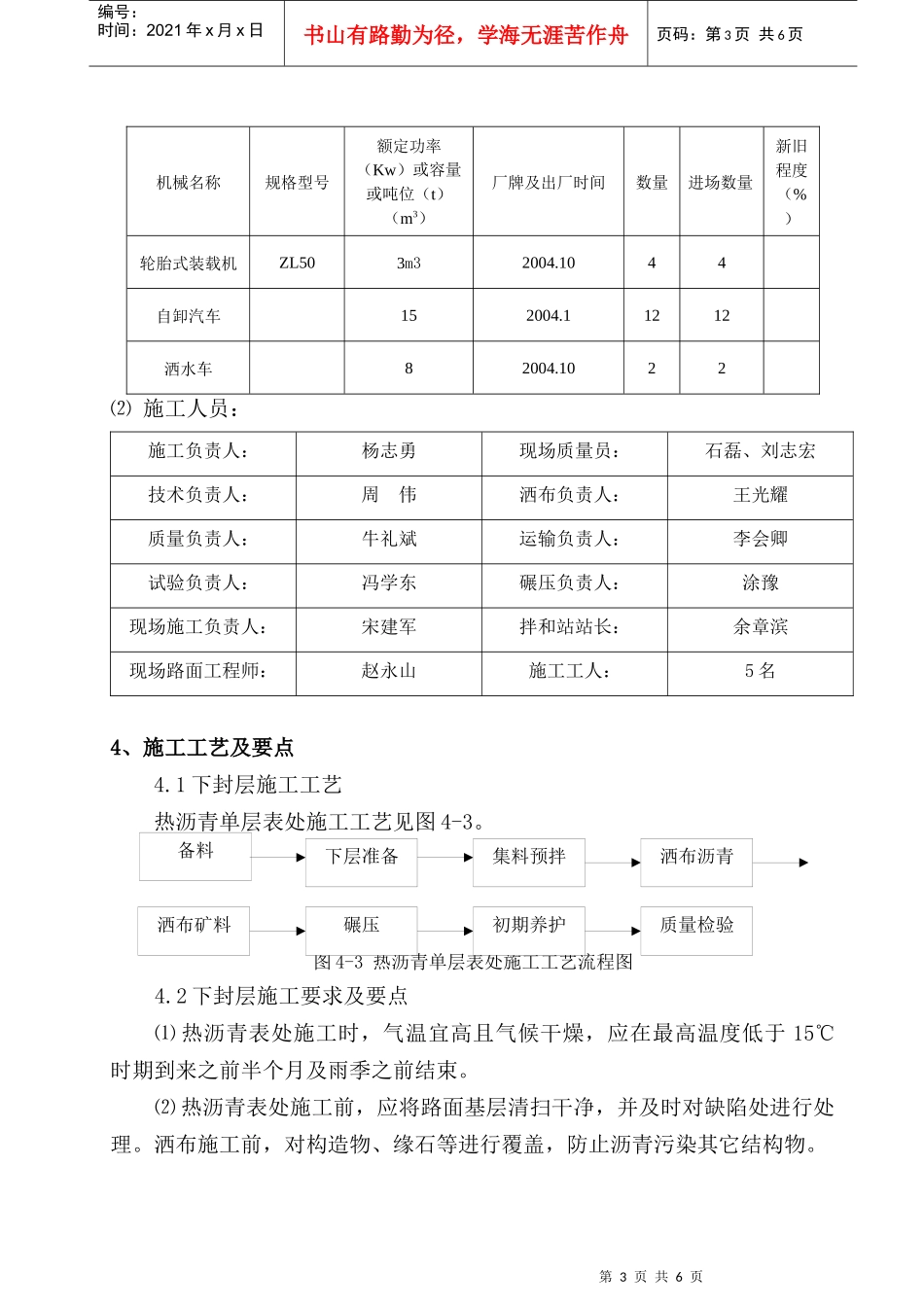

第1页共6页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共6页国家重点公路天津至汕尾线大高至鲁冀界段高速公路第三合同段(K18+500~K28+100全长9.6公里)下封层施工方案编制:审核:批准:津汕线大高至鲁冀界段高速公路第三合同项目经理部二00六年八月三十一日第2页共6页第1页共6页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共6页1、工程设计概况根据路面修改设计图纸,水泥稳定碎石基层施工完成后应及时喷洒透层,沥青混凝土面层施工前3d铺筑下封层,下封层采用热沥青单层表处,总厚度控制为6mm。透层主要作用为增加路面基层与面层之间的联结,要求透层渗透基层深度为5~10mm,避免沥青洒布量不足而导致渗透深度不够以及喷洒不均或过量而使表面形成油膜。热沥青单层表处主要作用为封闭基层表面,防止因沥青面层孔隙大而造成水下渗,使路面结构层形成早期破坏。2、下封层施工计划根据设计图纸及《公路沥青路面施工技术规范》要求,透层在水泥稳定碎石基层碾压成型后表面稍变干燥,但尚未硬化的情况下喷洒,具体喷洒时间根据水泥稳定基层施工时的气温及天气情况确定,这样有利于更好的渗入基层,达到设计要求效果。下封层热沥青单层表处则在沥青下面层施工前3d进行施工。K18+500~K28+100段透层计划于2006年7月30日开工,计划于2006年8月6日完工。3、计划投入的施工机械⑴透层及下封层热沥青单层表处具体投入施工机械见下表1.2.1。第三合同段透层、下封层施工机械设备表表1.2.1机械名称规格型号额定功率(Kw)或容量或吨位(t)(m3)厂牌及出厂时间数量进场数量新旧程度(%)沥青洒布机GZL51024700L2004.211集料洒布机11沥青拌和站40011第3页共6页第2页共6页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共6页机械名称规格型号额定功率(Kw)或容量或吨位(t)(m3)厂牌及出厂时间数量进场数量新旧程度(%)轮胎式装载机ZL503m32004.1044自卸汽车152004.11212洒水车82004.1022⑵施工人员:施工负责人:杨志勇现场质量员:石磊、刘志宏技术负责人:周伟洒布负责人:王光耀质量负责人:牛礼斌运输负责人:李会卿试验负责人:冯学东碾压负责人:涂豫现场施工负责人:宋建军拌和站站长:余章滨现场路面工程师:赵永山施工工人:5名4、施工工艺及要点4.1下封层施工工艺热沥青单层表处施工工艺见图4-3。图4-3热沥青单层表处施工工艺流程图4.2下封层施工要求及要点⑴热沥青表处施工时,气温宜高且气候干燥,应在最高温度低于15℃时期到来之前半个月及雨季之前结束。⑵热沥青表处施工前,应将路面基层清扫干净,并及时对缺陷处进行处理。洒布施工前,对构造物、缘石等进行覆盖,防止沥青污染其它结构物。备料下层准备集料预拌洒布沥青洒布矿料碾压初期养护质量检验第4页共6页第3页共6页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第4页共6页⑶洒布时沥青温度宜控制在130~170℃之间。沥青洒布用量暂定为1.0~1.2kg/m2。乳液用量按沥青的蒸发残留物含量60%计算,当沥青含量不同,应予以折算,保证沥青含量。⑷热沥青单层表处,矿料粒径应为5~10mm。⑸采用分幅洒布,纵向每幅搭接长度宜控制在10~15cm,不宜过长,且要避免搭接处漏洒而导致空白。横向接茬处应用铁板或建筑纸铺在本段起洒点及终点后,宽度为1.0~1.5m。⑹沥青洒布车喷洒沥青时,应保持稳定的速度和洒布量,并保证整个洒布宽度喷洒均匀。如发现洒布量不足、有花白、缺边时,应立即用人工补洒,,有沥青积聚时应予以刮除。采用沥青洒布车一次喷洒均匀,根据实际情况选用合适的喷嘴及洒油管高度。洒油管高度应使同一个地点接受两个或三个喷油嘴喷洒的沥青,如图4-2所示⑺沥青洒布车长度与集料撒布机联合作业,沥青洒布后应及时进行集料撒布,避免沥青洒布后等待较长时间才进行集料撒布,否则将影响沥青与集料间的结合。⑻集料撒布量宜为5~8m3/1000m2,局部缺料或过多处,用人工适当找第5页共6页第4页共6页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第5页共6页平,或将过多集料扫出。第一幅洒布沥青后应暂留10...
