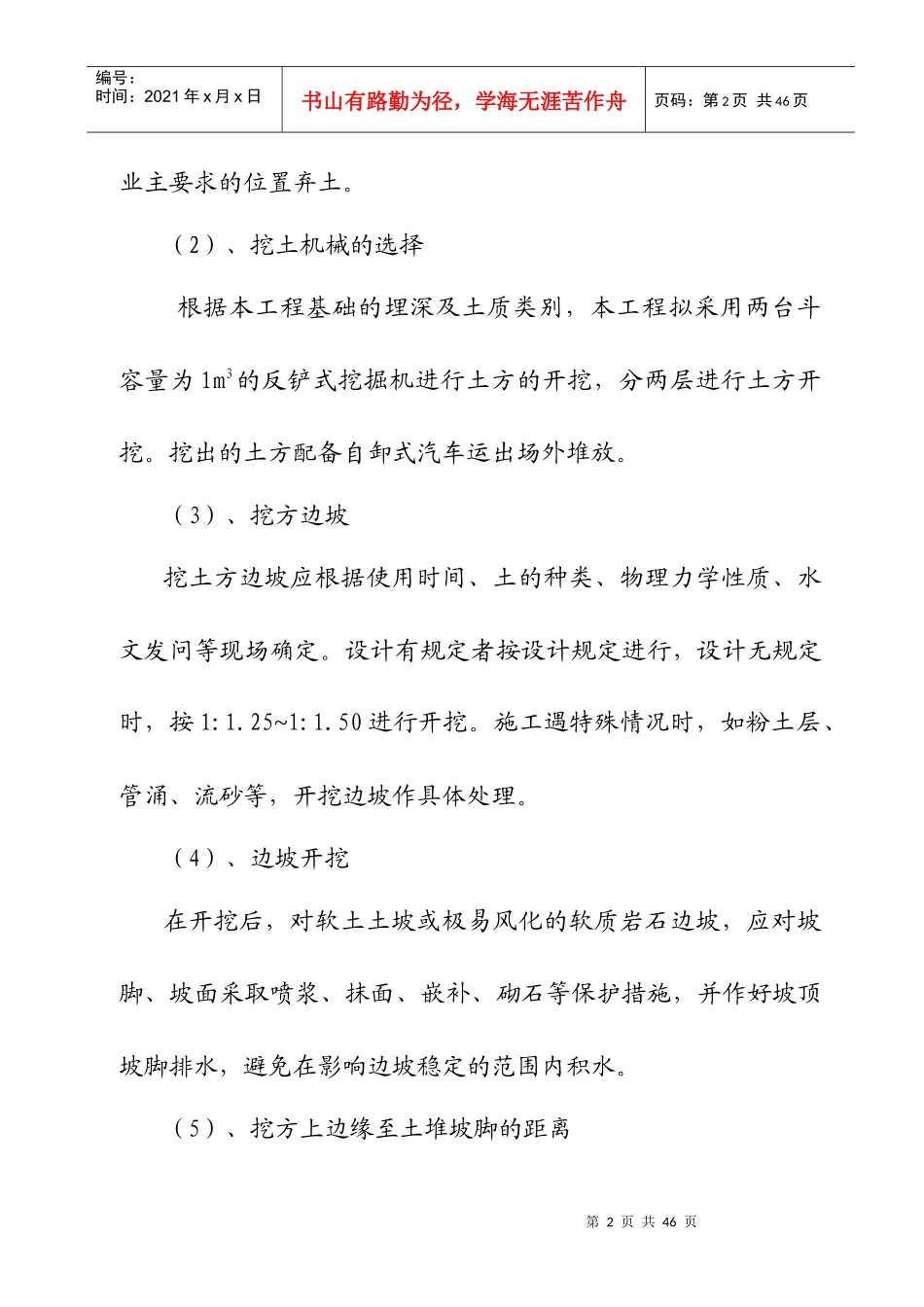

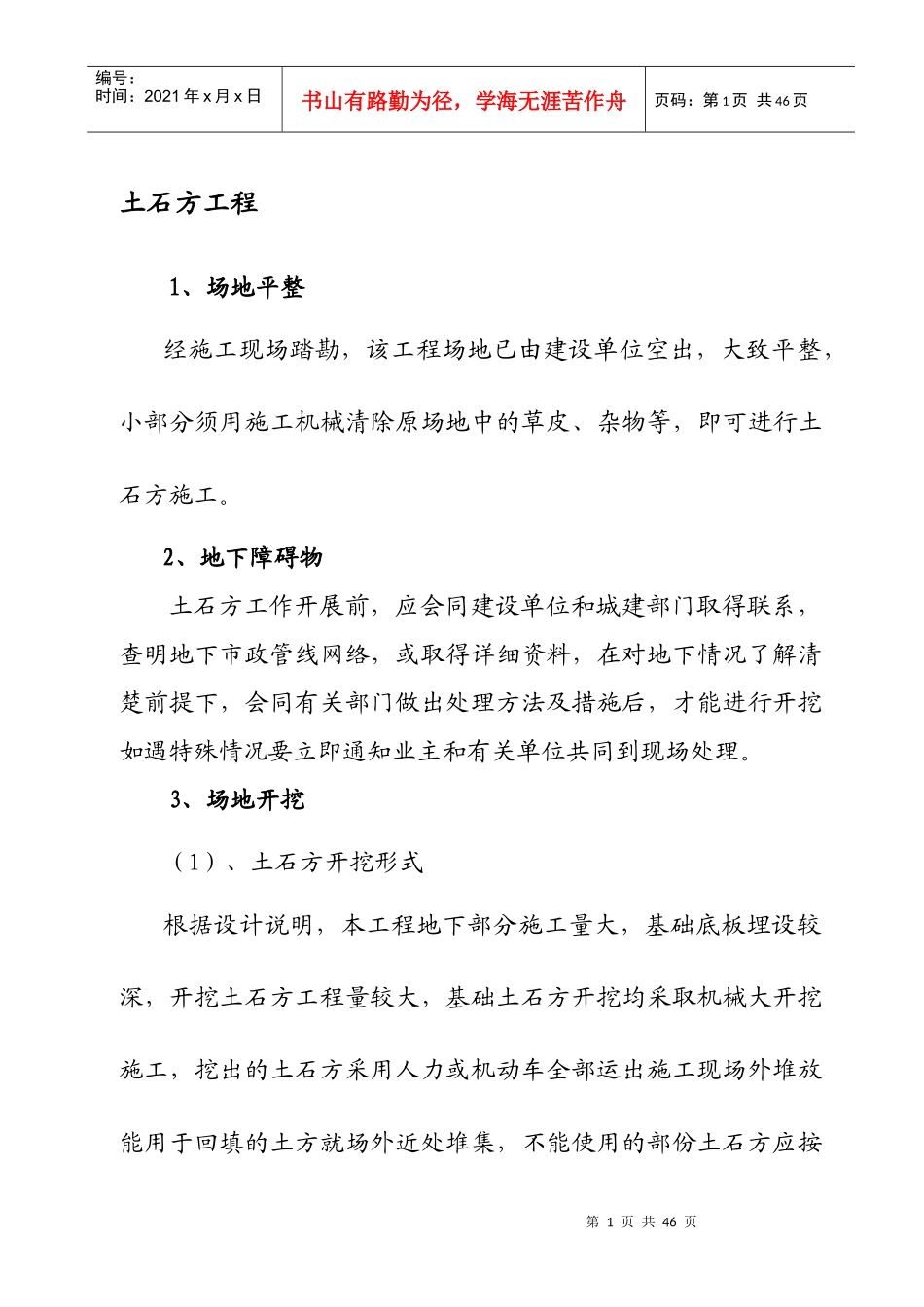

第1页共46页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共46页土石方工程1、场地平整经施工现场踏勘,该工程场地已由建设单位空出,大致平整,小部分须用施工机械清除原场地中的草皮、杂物等,即可进行土石方施工
2、地下障碍物土石方工作开展前,应会同建设单位和城建部门取得联系,查明地下市政管线网络,或取得详细资料,在对地下情况了解清楚前提下,会同有关部门做出处理方法及措施后,才能进行开挖如遇特殊情况要立即通知业主和有关单位共同到现场处理
3、场地开挖(1)、土石方开挖形式根据设计说明,本工程地下部分施工量大,基础底板埋设较深,开挖土石方工程量较大,基础土石方开挖均采取机械大开挖施工,挖出的土石方采用人力或机动车全部运出施工现场外堆放能用于回填的土方就场外近处堆集,不能使用的部份土石方应按第2页共46页第1页共46页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共46页业主要求的位置弃土
(2)、挖土机械的选择根据本工程基础的埋深及土质类别,本工程拟采用两台斗容量为1m3的反铲式挖掘机进行土方的开挖,分两层进行土方开挖
挖出的土方配备自卸式汽车运出场外堆放
(3)、挖方边坡挖土方边坡应根据使用时间、土的种类、物理力学性质、水文发问等现场确定
设计有规定者按设计规定进行,设计无规定时,按1:1
25~1:1
50进行开挖
施工遇特殊情况时,如粉土层、管涌、流砂等,开挖边坡作具体处理
(4)、边坡开挖在开挖后,对软土土坡或极易风化的软质岩石边坡,应对坡脚、坡面采取喷浆、抹面、嵌补、砌石等保护措施,并作好坡顶坡脚排水,避免在影响边坡稳定的范围内积水

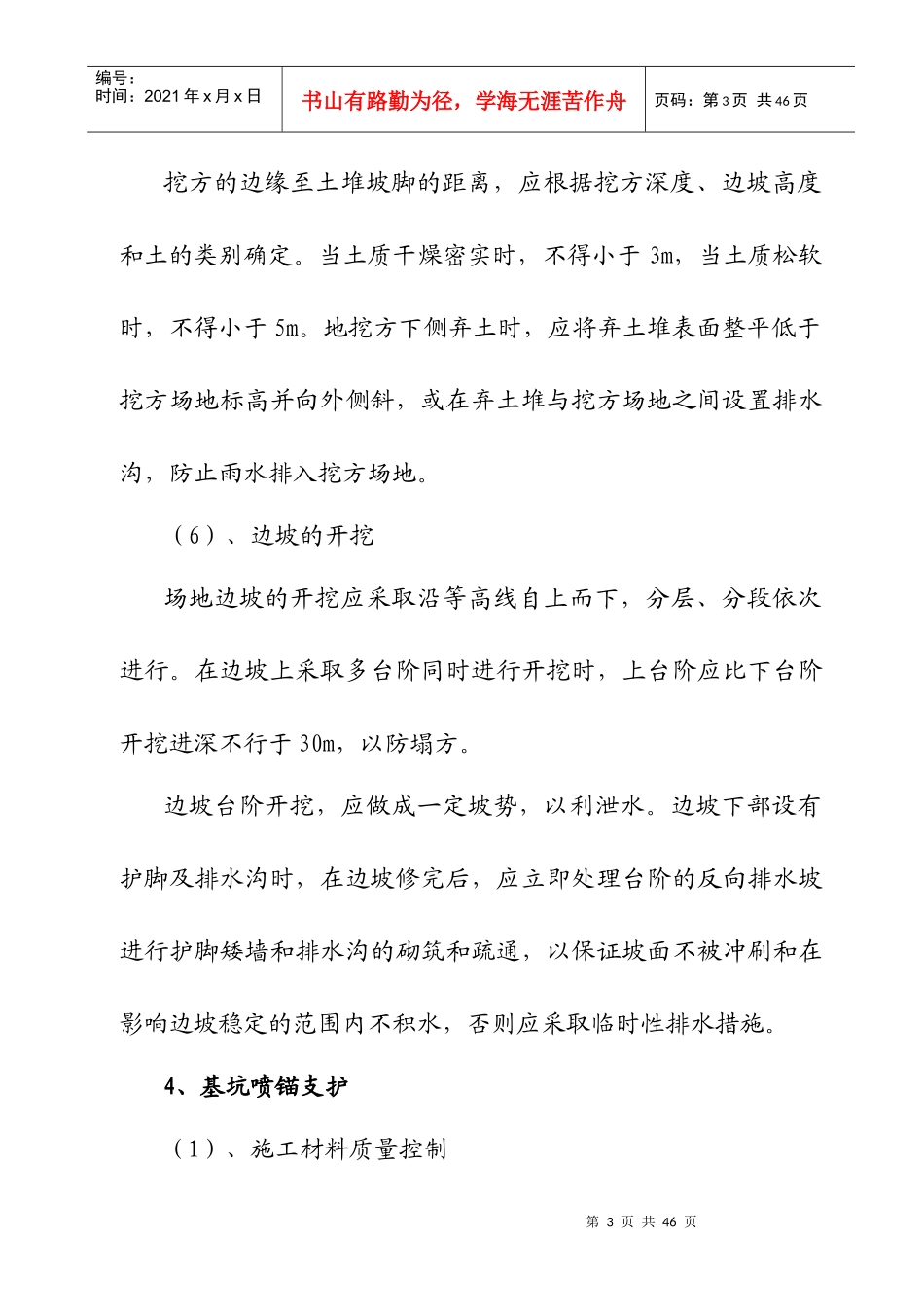

(5)、挖方上边缘至土堆坡脚的距离第3页共46页第2页共46页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共46页挖方的边缘至土堆坡脚的距离,应根据挖方深度、
