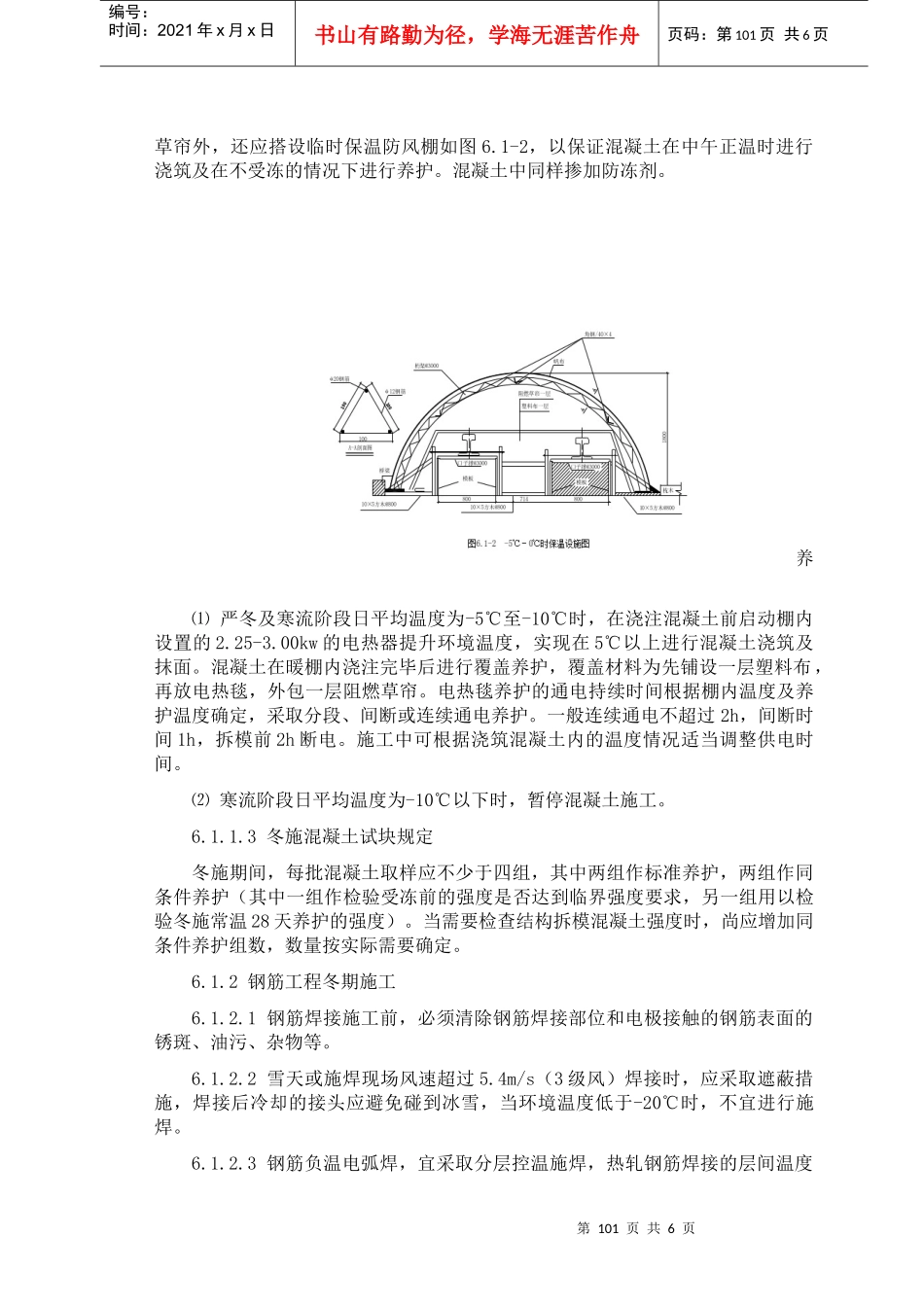

第100页共6页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第100页共6页6冬季和雨季施工方案北京市属中纬度暖温带地区,具有典型温带大陆性季风气候特点。一年四季分明,春季干燥多风,夏季炎热多雨,秋季晴爽,冬季较长,寒冷而少雪。多变的气候因素将会对施工进度和施工质量造成一定的影响,施工时应高度重视,针对季节变化制定施工保证方案,并采取有效保障措施。6.1冬季施工方案当室外日平均气温连续5天稳定低于5℃即进入冬期施工,当室外日平均气温连续5天高于5℃即解除冬期施工;根据北京地区气温记录,每年11月15日左右到次年3月15日左右为冬施期,历时4个月,分为初冬、严冬、寒流三个阶段。6.1.1混凝土冬期施工根据建筑工程冬季施工规程的规定,冬季浇筑的混凝土受冻临界强度应符合下列规定:混凝土采用硅酸盐水泥或普通硅酸盐水泥配制时,应为设计的混凝土强度标准值30%,采用矿渣硅酸盐水泥配制的混凝土应为设计的混凝土强度标准值40%,掺用防冻剂的混凝土当室外最低气温不低于-15℃时,不得小于4.0N/mm2。根据本工程的特点及北京地区冬季施工气温的变化,冬施混凝土保温拟采用蓄热法及暖棚法。6.1.1.1本工程在冬季施工的初冬阶段采用蓄热法蓄热法---利用保温材料或临时保温防风棚保持混凝土原有的热量和水化热量,维持混凝土硬化的温度。⑴初冬阶段日平均气温在0℃-5℃时,混凝土的保温采用覆盖两层塑料布加一层阻燃草帘(规格为1.0m×1.8m的阻燃草帘置于两层塑料布中间),如图6.1-1。混凝土抹面在中午正温时进行。采用掺加防冻剂的商品混凝土。⑵初冬阶段日平均气温在-5℃-0℃时,混凝土的保温除采用塑料布加阻燃第101页共6页第100页共6页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第101页共6页草帘外,还应搭设临时保温防风棚如图6.1-2,以保证混凝土在中午正温时进行浇筑及在不受冻的情况下进行养护。混凝土中同样掺加防冻剂。6.1.1.2在严冬季节及寒流阶段采用暖棚法暖棚法---在整体道床外面搭设暖棚(其结构同防风棚),棚内设电热毯养护、电热器、蒸气等采暖。⑴严冬及寒流阶段日平均温度为-5℃至-10℃时,在浇注混凝土前启动棚内设置的2.25-3.00kw的电热器提升环境温度,实现在5℃以上进行混凝土浇筑及抹面。混凝土在暖棚内浇注完毕后进行覆盖养护,覆盖材料为先铺设一层塑料布,再放电热毯,外包一层阻燃草帘。电热毯养护的通电持续时间根据棚内温度及养护温度确定,采取分段、间断或连续通电养护。一般连续通电不超过2h,间断时间1h,拆模前2h断电。施工中可根据浇筑混凝土内的温度情况适当调整供电时间。⑵寒流阶段日平均温度为-10℃以下时,暂停混凝土施工。6.1.1.3冬施混凝土试块规定冬施期间,每批混凝土取样应不少于四组,其中两组作标准养护,两组作同条件养护(其中一组作检验受冻前的强度是否达到临界强度要求,另一组用以检验冬施常温28天养护的强度)。当需要检查结构拆模混凝土强度时,尚应增加同条件养护组数,数量按实际需要确定。6.1.2钢筋工程冬期施工6.1.2.1钢筋焊接施工前,必须清除钢筋焊接部位和电极接触的钢筋表面的锈斑、油污、杂物等。6.1.2.2雪天或施焊现场风速超过5.4m/s(3级风)焊接时,应采取遮蔽措施,焊接后冷却的接头应避免碰到冰雪,当环境温度低于-20℃时,不宜进行施焊。6.1.2.3钢筋负温电弧焊,宜采取分层控温施焊,热轧钢筋焊接的层间温度第102页共6页第101页共6页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第102页共6页宜控制在150℃~350℃之间。6.1.2.4当钢筋负温电弧焊时,可根据钢筋级别、直径、接头型式和焊接位置,选择焊条和焊接电流,焊接时应采取防止产生过热、烧伤、咬肉和裂纹等措施。6.1.2.5焊条在使用前,应按照产品出厂证明书的规定进行烘干,存放在80℃~100℃烘箱内,使用时应取存在保温桶内,随用随取。6.1.3冬期施工测温根据冬期施工的不同阶段(室外气温的变化情况),合理采用不同的养护方法,使冬期施工测温工作尤为重要。主要测温设备为高低温度计(-20℃至100℃)及测温白铁管,另在工地实验室配备温度自动记录仪,协助作好测温工作。...
