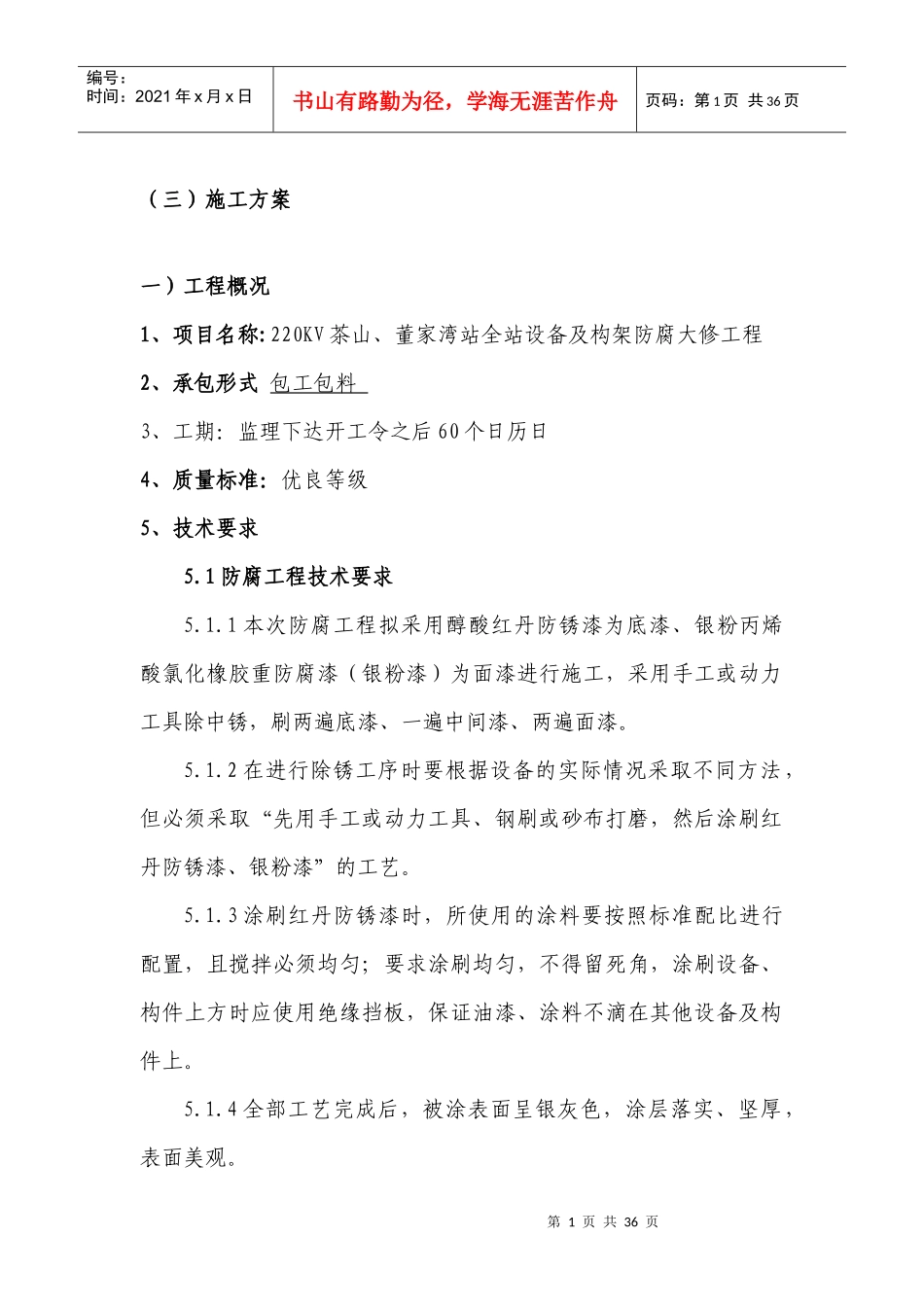

第1页共36页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共36页(三)施工方案一)工程概况1、项目名称:220KV茶山、董家湾站全站设备及构架防腐大修工程2、承包形式包工包料3、工期:监理下达开工令之后60个日历日4、质量标准:优良等级5、技术要求5.1防腐工程技术要求5.1.1本次防腐工程拟采用醇酸红丹防锈漆为底漆、银粉丙烯酸氯化橡胶重防腐漆(银粉漆)为面漆进行施工,采用手工或动力工具除中锈,刷两遍底漆、一遍中间漆、两遍面漆。5.1.2在进行除锈工序时要根据设备的实际情况采取不同方法,但必须采取“先用手工或动力工具、钢刷或砂布打磨,然后涂刷红丹防锈漆、银粉漆”的工艺。5.1.3涂刷红丹防锈漆时,所使用的涂料要按照标准配比进行配置,且搅拌必须均匀;要求涂刷均匀,不得留死角,涂刷设备、构件上方时应使用绝缘挡板,保证油漆、涂料不滴在其他设备及构件上。5.1.4全部工艺完成后,被涂表面呈银灰色,涂层落实、坚厚,表面美观。第2页共36页第1页共36页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共36页5.1.4水泥杆、基础等水泥面防腐涂刷外墙乳胶漆两遍。二)编制依据及引用标准1.《表面处理规范》SIS—0559002.《涂装前钢材表面锈蚀等级和除锈等级》GB8923-883.《钢结构工程施工质量验收规范》GB5025-20014.《钢结构工程质量检验评定标准》GB50211-955.《涂装作业安全规程,涂装前处理工艺安全》GB76926.《国家电网公司电力安全工作规程》(国家电网安监(2005)83号文)7.《防腐蚀工程施工操作规程》YSJ411-898.《电力建设施工及验收技术规范》DI/T5047-959.《电业安全工作规程》DJ408-9110.《供配电系统设计规范》GB50166-9211.《表面粗糙度参数及期数值》GB/T103112.《电力建设安全健康与环境管理规定》13.《涂料涂覆技术条件》GB765-8614.《电力建设施工及验收规范》三)施工前资源准备计划1.施工前技术准备1.1根据甲方要求,备齐甲方单位明确提出的技术规范要求及验收评定标准。第3页共36页第2页共36页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共36页1.2项目经理部对施工技术要求进行专业审核和具体情况综合评审,对所提出的各项技术问题,其它各方面的规范、规定及要求标准,充分做好相应准备措施。结合工程实际情况,提出施工技术方案。1.3项目经理部总工经甲方技术人员交底后,给各级管理人员及现场工作人员进行安全、技术交底。1.4对施工所采用的材料、工器具及工地其它应准备的物资材料,要做好充分准备并验收合格。1.5需要交甲方复验的证件、证书及材料质检报告、等级证明,一定要按时提供给甲方审验。2.施工现场条件准备2.1根据工程施工需要,首先搭建或租赁好临时办公室、工人生活用房,材料、工器具所需的库房,施工必要的工棚等临时设施。2.2对施工所用交通工具、施工机具、物资、材料、工器具、水、电等全部备齐并落实到位。2.3必须做好防潮、防雨、风、火及易燃易爆物品的应急防护措施。2.4设生活管理、材料管理、环境保护、安全文明施工等专职责任人。3.人力资源准备计划3.1针对本项变电站设备及金属构件防腐工程现实情况,我公第4页共36页第3页共36页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第4页共36页司进行了严密的组织工作。组织专业施工队伍,以施工队、班组为主体,结合本工程特点,配备各项工种作业技术骨干和经验丰富的施工作业人员,由项目部统一指挥管理。3.2劳动力分配计划表序号工种数量单位备注1管理人员8人安全、管理、技术2除锈工18人根据工程进度计划,由项目管理人员统一调动作业人员,两种技能以上作业人员占施工人员的70%。3涂漆工20人4生活、后勤3人5合计49人4.动力工器具配置计划我公司具有充足的施工机具及工器具装备,并保养良好,结合本防腐工程特点,拟投入以下主要施工机具及工器具。拟投入施工工器具情况表序号名称规格单位数量备注1工具车1.5/T辆32面包车8人/座辆23钢丝刷5×20mm把1504砂布60—80/目张2000第5页共36页第4页共36页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第5页共36页5角...
