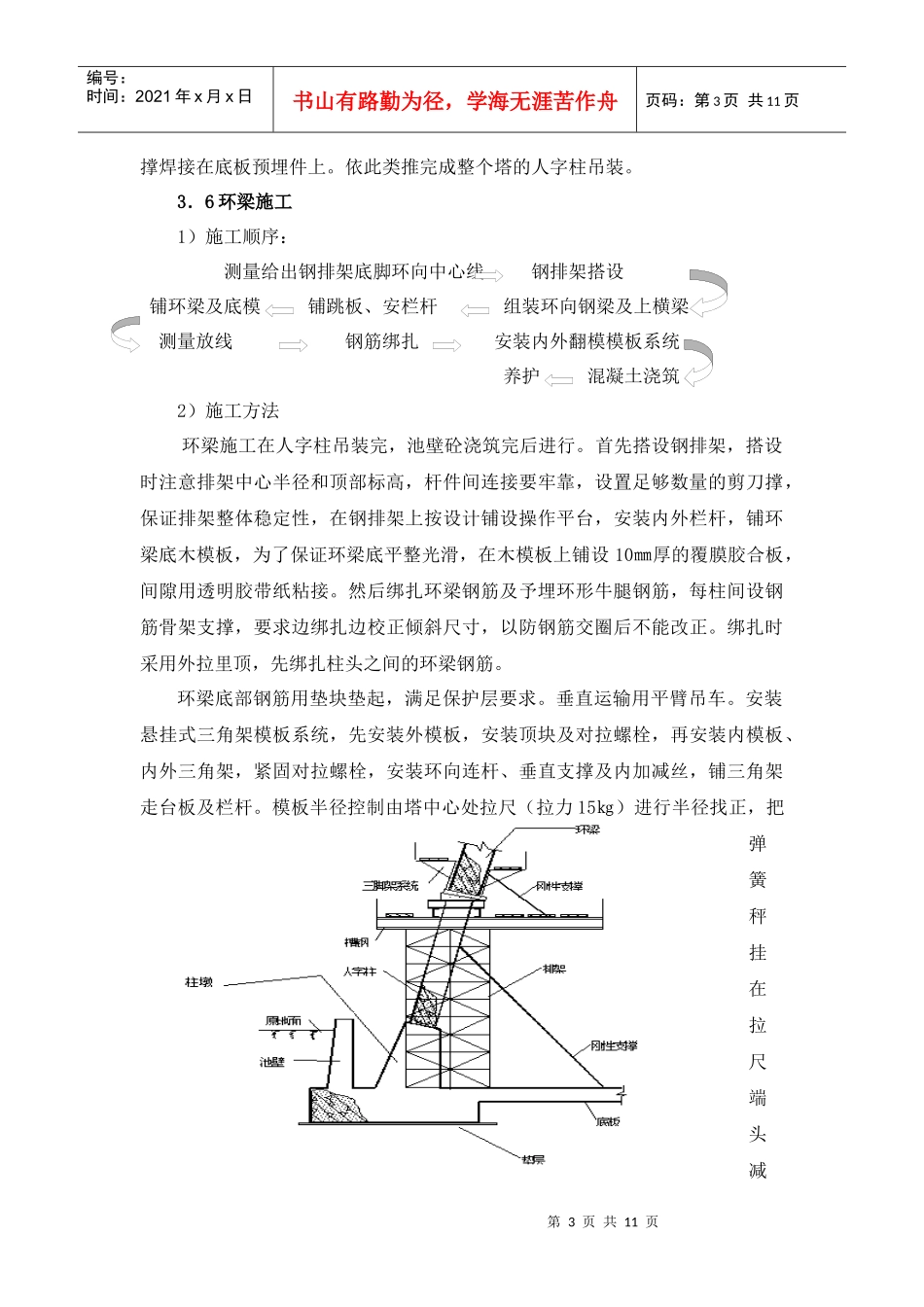

第1页共11页土方开挖示意图-10
500AA-AA编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共11页1.工程概况:2.主要项目施工顺序土方开挖毛石砌筑底板环基池壁人字柱吊装塔芯等其它项目淋水装置筒壁环梁池壁砼3.主要施工方法3.1土方工程土方开挖见下图
开挖机械采用1台反铲,运土机械采用2台自卸汽车

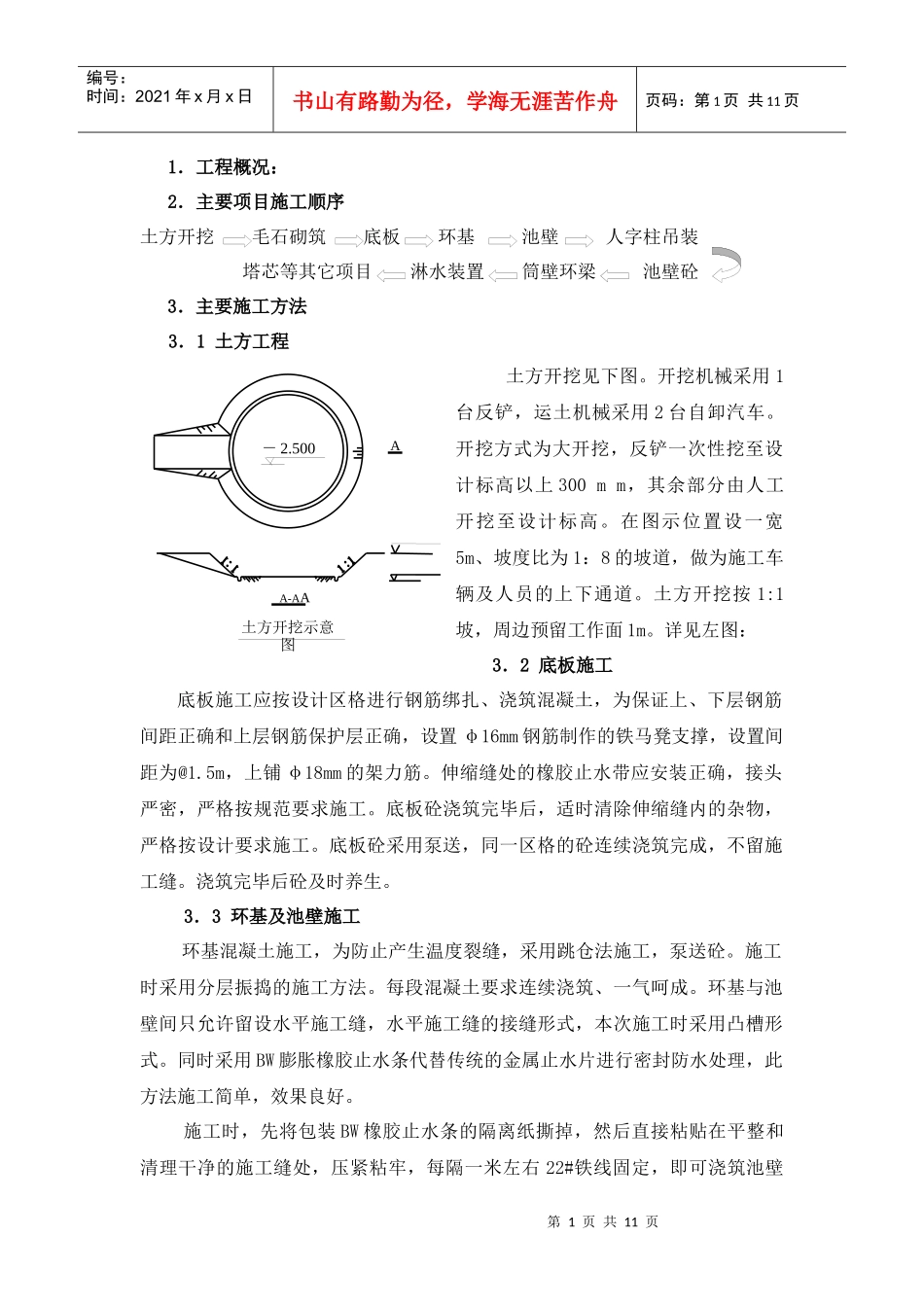

开挖方式为大开挖,反铲一次性挖至设计标高以上300mm,其余部分由人工开挖至设计标高
在图示位置设一宽5m、坡度比为1:8的坡道,做为施工车辆及人员的上下通道
土方开挖按1:1坡,周边预留工作面1m
详见左图:3.2底板施工底板施工应按设计区格进行钢筋绑扎、浇筑混凝土,为保证上、下层钢筋间距正确和上层钢筋保护层正确,设置φ16mm钢筋制作的铁马凳支撑,设置间距为@1
5m,上铺φ18mm的架力筋
伸缩缝处的橡胶止水带应安装正确,接头严密,严格按规范要求施工
底板砼浇筑完毕后,适时清除伸缩缝内的杂物,严格按设计要求施工
底板砼采用泵送,同一区格的砼连续浇筑完成,不留施工缝
浇筑完毕后砼及时养生
3.3环基及池壁施工环基混凝土施工,为防止产生温度裂缝,采用跳仓法施工,泵送砼
施工时采用分层振捣的施工方法
每段混凝土要求连续浇筑、一气呵成
环基与池壁间只允许留设水平施工缝,水平施工缝的接缝形式,本次施工时采用凸槽形式
同时采用BW膨胀橡胶止水条代替传统的金属止水片进行密封防水处理,此方法施工简单,效果良好
施工时,先将包装BW橡胶止水条的隔离纸撕掉,然后直接粘贴在平整和清理干净的施工缝处,压紧粘牢,每隔一米左右22#铁线固定,即可浇筑池壁第2页共11页第1页共11页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共11页混凝土
在施工缝上浇筑混凝土前,应将施工缝处的混凝土表面凿毛,清除浮粒和杂物,用水冲洗干净,保持湿
