第29届奥运会青岛国际帆船中心陆域建筑消防工程施工方案编制:审核:批准:编制单位:青岛金星科技工程有限公司编制日期:二○○五年四月二十八日一、工程概况第1页共35页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共35页1
1工程简介:第29届奥运会青岛国际帆船中心陆域建筑消防工程,位于青岛市燕儿岛路1号,建筑面积120000m2;分奥运村、运动员中心、后勤保障中心、媒体中心四个单位工程
2工程范围:火灾自动报警系统、自喷淋系统、消火栓系统、气体灭火系统、防火卷帘门系统
3工程质量等级:一次性验收合格(确保单项工程泰山杯,奥运整体项目鲁班奖)
4工程工期:总工期为日历工期180天,2006年9月31日前完工
其中:奥运村总工期为日历工期180天,2006年9月31日前完工
运动员中心总工期为日历工期180天,2006年9月31日前完工
后勤保障中心总工期为日历工期60天,2005年9月31前完工
媒体中心总工期为日历工期60天,2005年9月31前完工
二、施工组织管理2
1设立施工组织机构根据该工程的规模及工程工期等特点,我公司组织成立第29届奥运会青岛国际帆船中心陆域建筑消防工程项目经理部,配备管理人员和专业技术人员及技术、作风均过硬的施工队伍,从项目管理、作业操作两个层次对该项目实施全面管理,以保证整个工程保质保量地顺利完成
2施工组织机构构成2
1成立工程项目经理部本工程实行项目法施工,在公司内部范围内选聘具有国家壹级资质,并有相关施工经验的项目经理陈左英担任该工程项目经理,并在公司领导下成立项目经理部

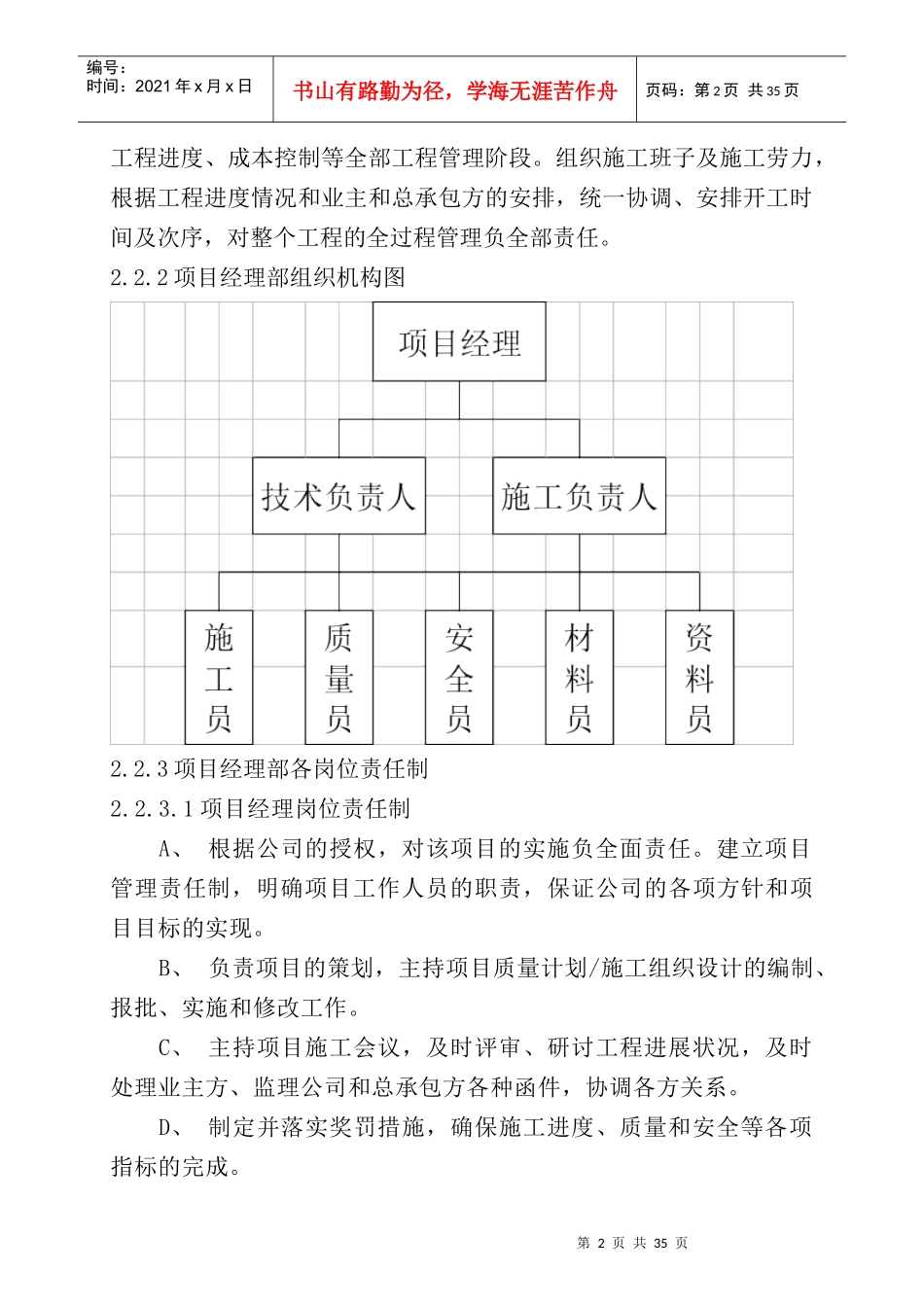

由项目经理部按照公司质量保证体系和生产管理体系的有关要求,统一进行整个工程的安全管理、质量管理、第2页共35页第1页共35页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共35页工程进度、成本控制
