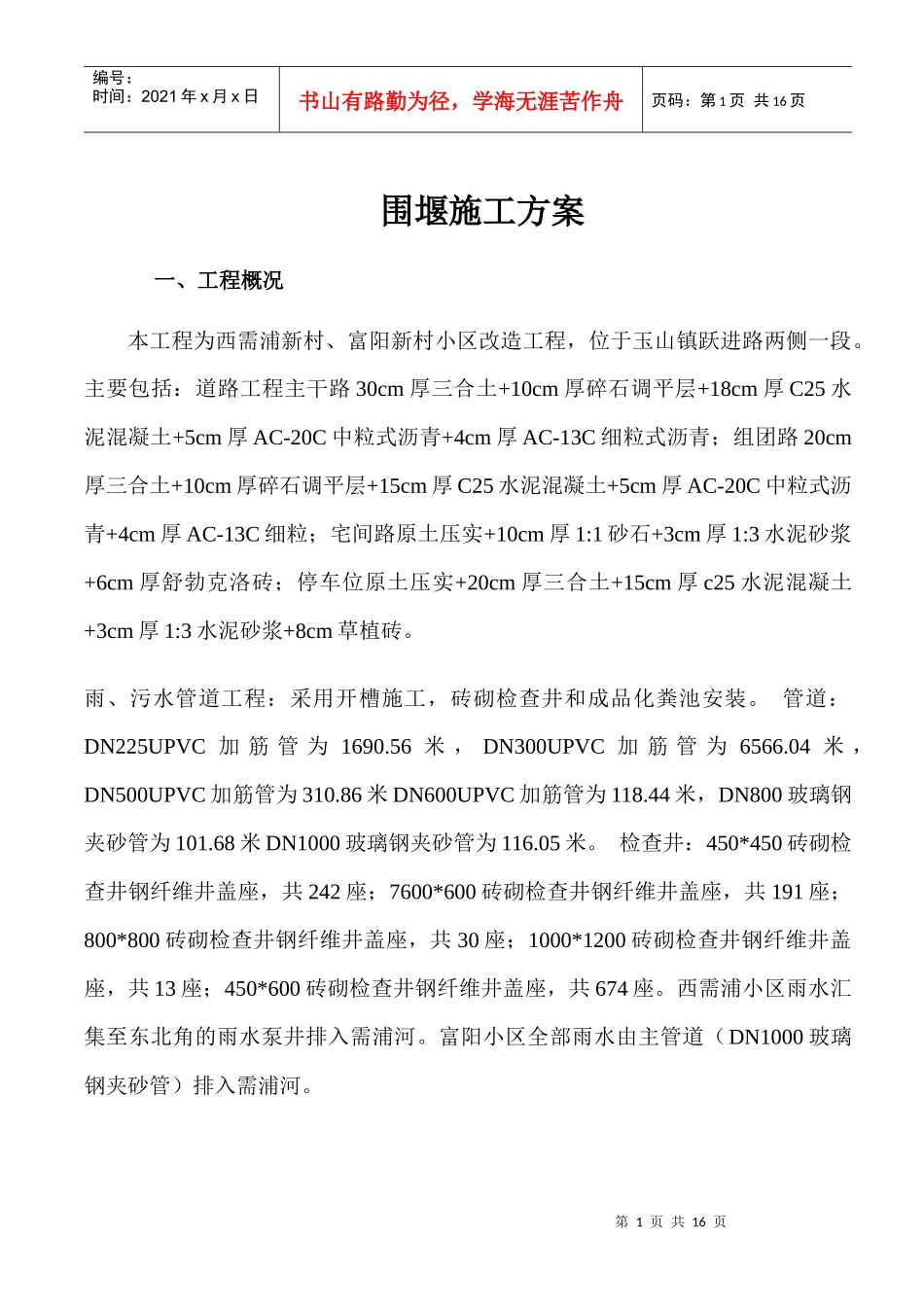

目录一、工程概况二、施工区域及水文情况三、围堰设计四、施工准备五、施工方法六、劳动力及机械需求计划七、质量控制八、安全保证措施九、防汛措施十、进度保证措施十一、环保措施十二、坍塌事故应急准备与响应预案第1页共16页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共16页围堰施工方案一、工程概况本工程为西需浦新村、富阳新村小区改造工程,位于玉山镇跃进路两侧一段
主要包括:道路工程主干路30cm厚三合土+10cm厚碎石调平层+18cm厚C25水泥混凝土+5cm厚AC-20C中粒式沥青+4cm厚AC-13C细粒式沥青;组团路20cm厚三合土+10cm厚碎石调平层+15cm厚C25水泥混凝土+5cm厚AC-20C中粒式沥青+4cm厚AC-13C细粒;宅间路原土压实+10cm厚1:1砂石+3cm厚1:3水泥砂浆+6cm厚舒勃克洛砖;停车位原土压实+20cm厚三合土+15cm厚c25水泥混凝土+3cm厚1:3水泥砂浆+8cm草植砖
雨、污水管道工程:采用开槽施工,砖砌检查井和成品化粪池安装
管道:DN225UPVC加筋管为1690
56米,DN300UPVC加筋管为6566
04米,DN500UPVC加筋管为310
86米DN600UPVC加筋管为118
44米,DN800玻璃钢夹砂管为101
68米DN1000玻璃钢夹砂管为116
检查井:450*450砖砌检查井钢纤维井盖座,共242座;7600*600砖砌检查井钢纤维井盖座,共191座;800*800砖砌检查井钢纤维井盖座,共30座;1000*1200砖砌检查井钢纤维井盖座,共13座;450*600砖砌检查井钢纤维井盖座,共674座
西需浦小区雨水汇集至东北角的雨水泵井排入需浦河
富阳小区全部雨水由主管道(DN1000玻璃钢夹砂管)排入需浦河
第2页共16页第1页共16页编号:时间:2021年x月x
