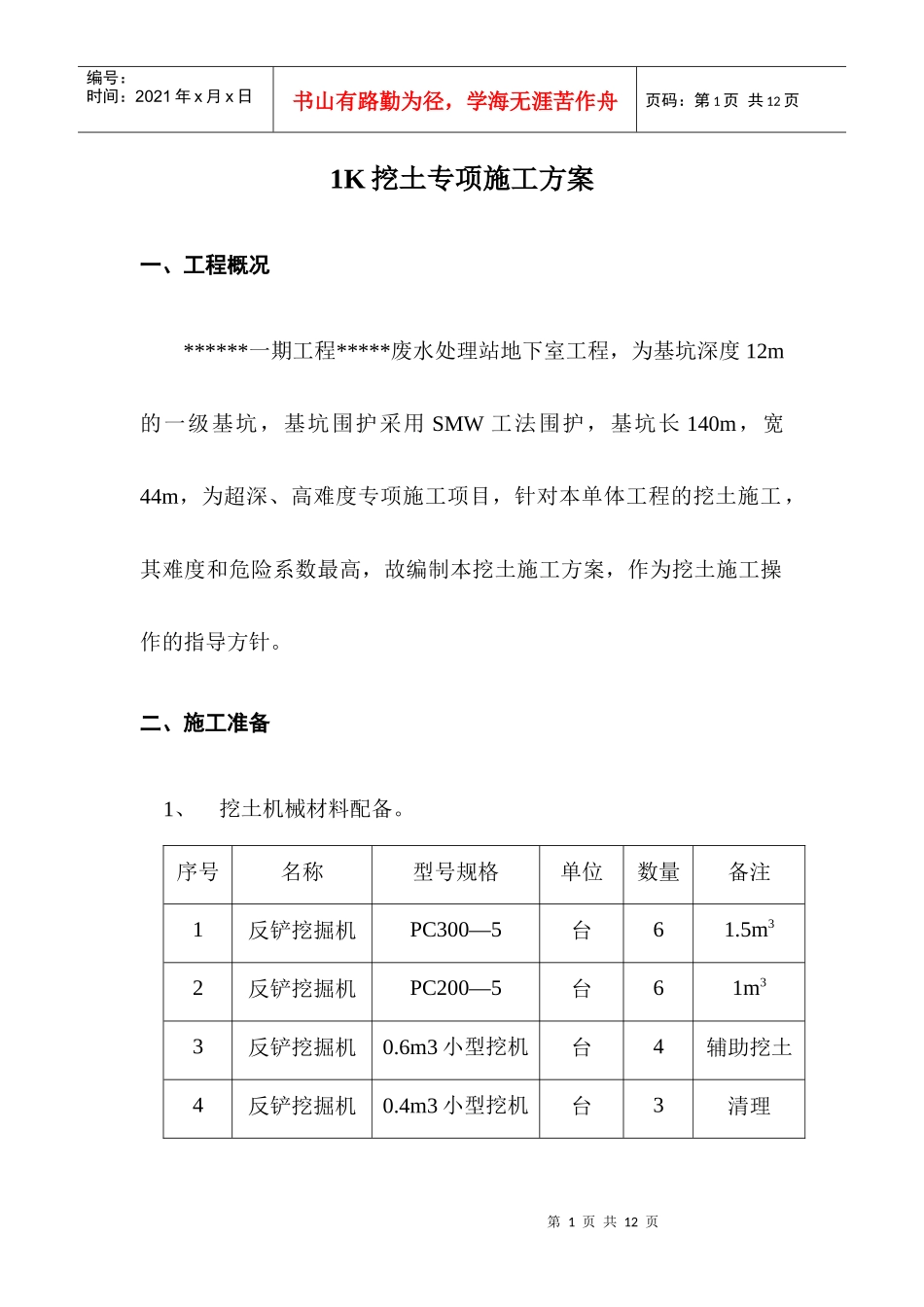

第1页共12页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共12页1K挖土专项施工方案一、工程概况******一期工程*****废水处理站地下室工程,为基坑深度12m的一级基坑,基坑围护采用SMW工法围护,基坑长140m,宽44m,为超深、高难度专项施工项目,针对本单体工程的挖土施工,其难度和危险系数最高,故编制本挖土施工方案,作为挖土施工操作的指导方针
二、施工准备1、挖土机械材料配备
序号名称型号规格单位数量备注1反铲挖掘机PC300—5台61
5m32反铲挖掘机PC200—5台61m33反铲挖掘机0
6m3小型挖机台4辅助挖土4反铲挖掘机0

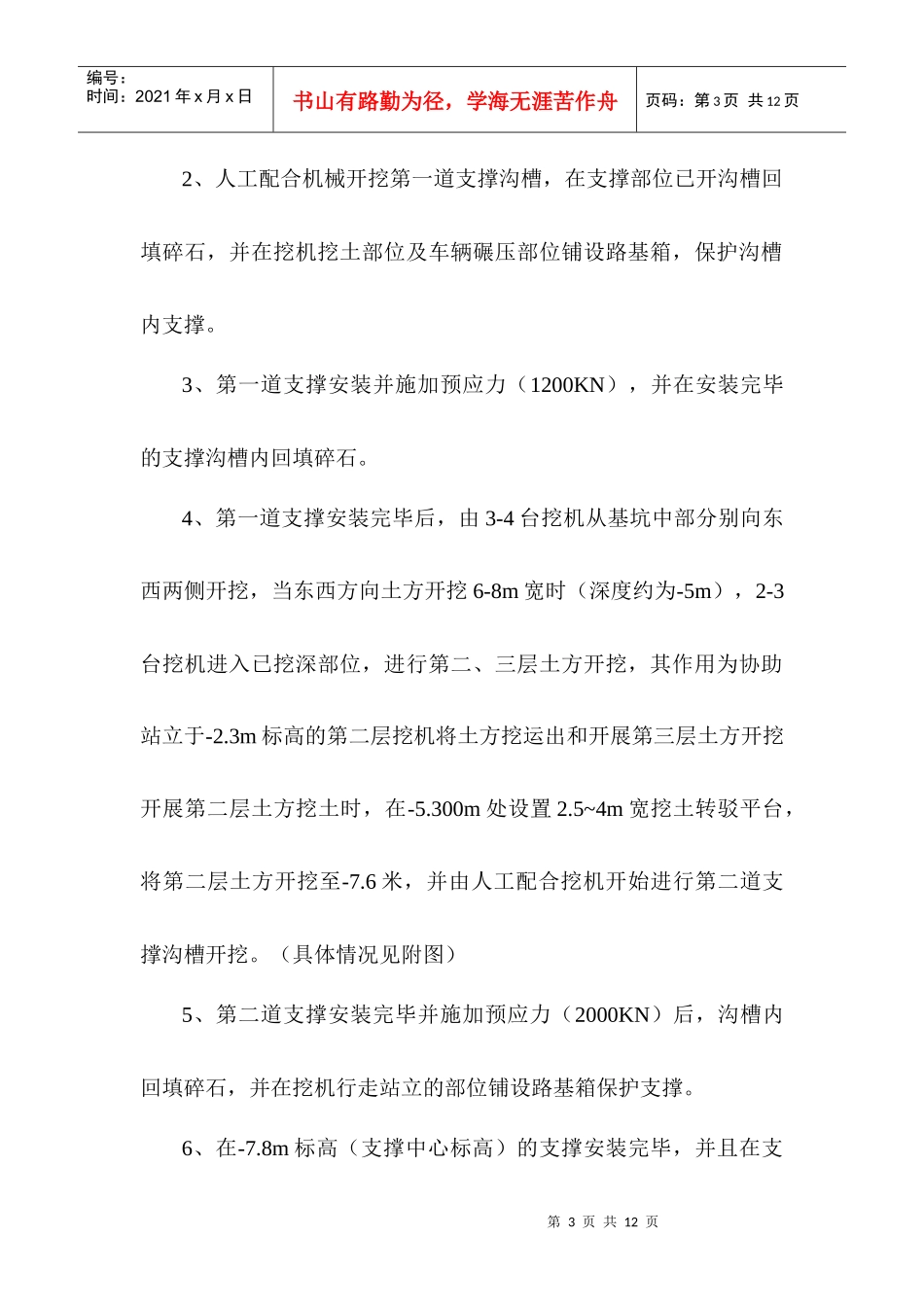

4m3小型挖机台3清理第2页共12页第1页共12页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共12页2长臂挖掘机现代200台23自卸汽车5T东风牌辆按需4路基箱6m×1
5m块2002、挖土施工前对具体施工班组和挖土机械操作人员进行详细的技术安全交底并做好技术安全交底记录
三、施工工序表层卸土→第一道支撑处沟槽开挖→第一道支撑安装(全部)→土方开挖→第二道支撑处沟槽开挖→第二道支撑安装→土方开挖(第二道支撑和土方开挖交替进行)→盲沟施工→垫层施工四、土方开挖施工技术措施1K生化废水处理站基坑土方开挖采用机械分层分段开挖,采用边开挖边支撑,分段距离不大于8米,分层主要分为三层开挖:1、第一层为表面卸土至-2
6米,并于厂房东西两侧铺设15m长坡道,坡道面层满铺路基箱作为挖掘机和车辆的进出通道

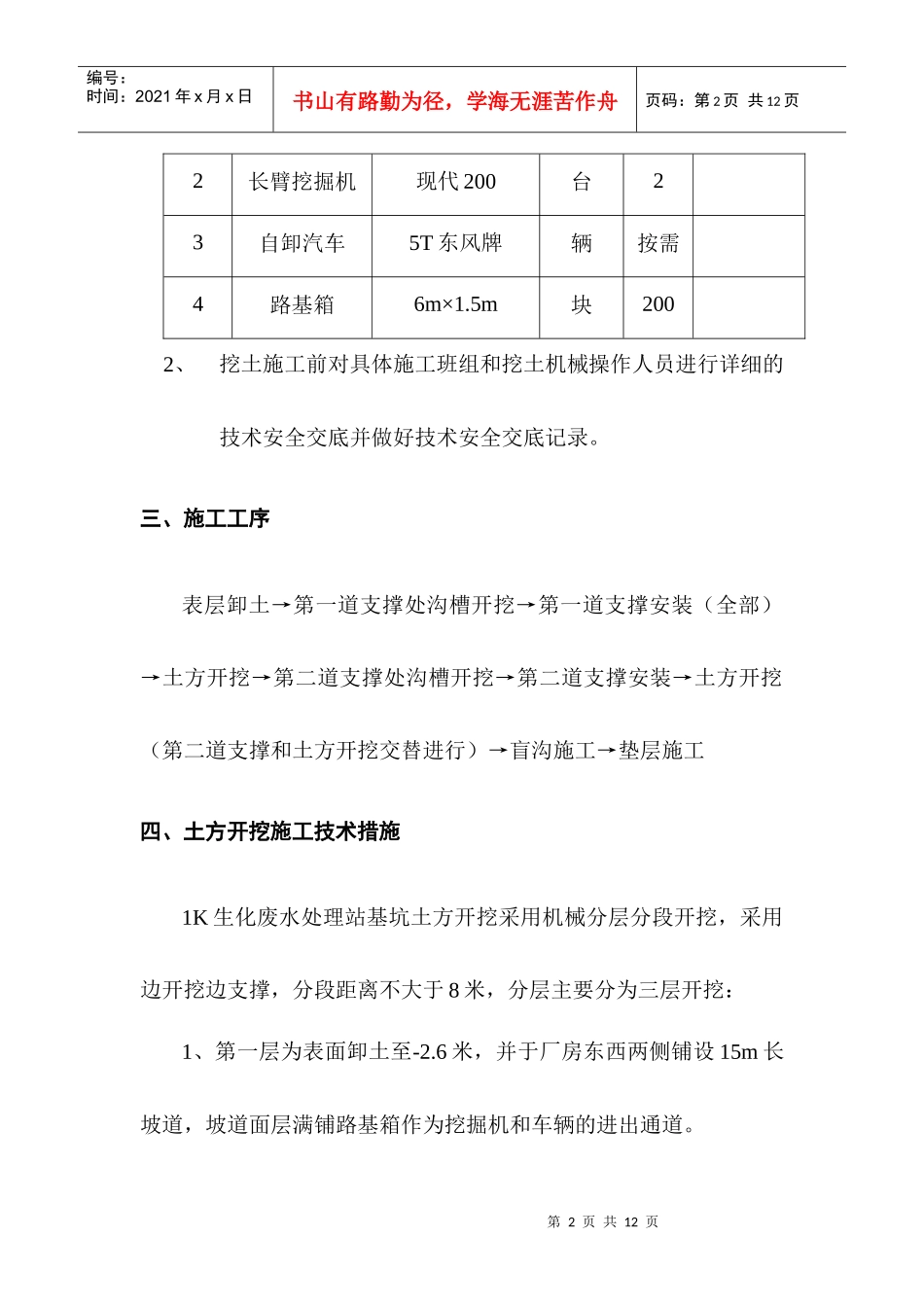

第3页共12页第2页共12页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共12页2、人工配合机械开挖第一道支撑沟槽,在支撑部位已开沟槽回填碎石,并在挖机挖土部位及车辆碾压部位铺设路基箱,保护沟槽内支撑
3、第一道支撑安装并施加预应力(1200KN),并在安装完
