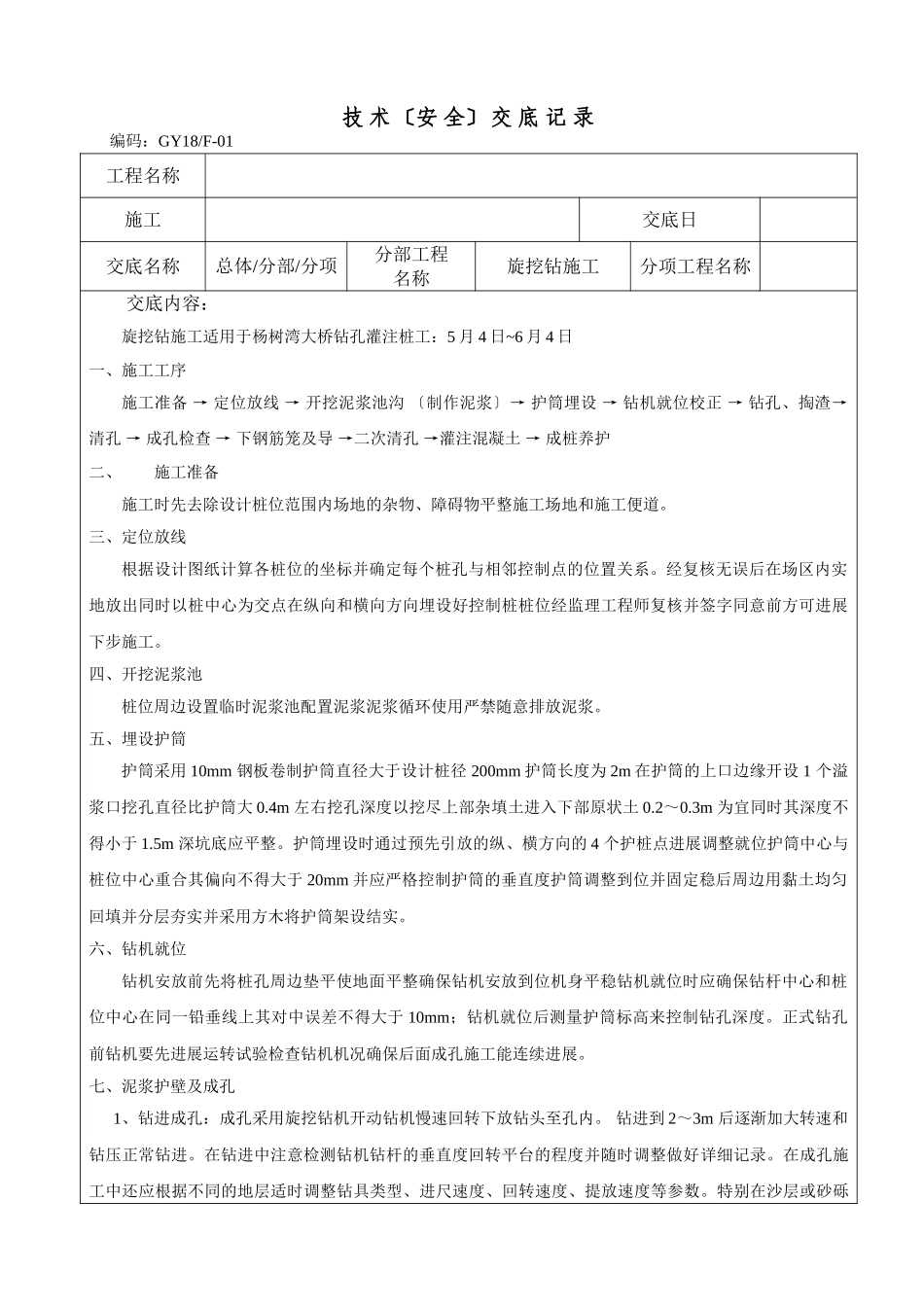

技术〔安全〕交底记录编码:GY18/F-01工程名称施工交底日交底名称总体/分部/分项分部工程名称旋挖钻施工分项工程名称交底内容:旋挖钻施工适用于杨树湾大桥钻孔灌注桩工:5月4日~6月4日一、施工工序施工准备→定位放线→开挖泥浆池沟〔制作泥浆〕→护筒埋设→钻机就位校正→钻孔、掏渣→清孔→成孔检查→下钢筋笼及导→二次清孔→灌注混凝土→成桩养护二、施工准备施工时先去除设计桩位范围内场地的杂物、障碍物平整施工场地和施工便道
三、定位放线根据设计图纸计算各桩位的坐标并确定每个桩孔与相邻控制点的位置关系
经复核无误后在场区内实地放出同时以桩中心为交点在纵向和横向方向埋设好控制桩桩位经监理工程师复核并签字同意前方可进展下步施工
四、开挖泥浆池桩位周边设置临时泥浆池配置泥浆泥浆循环使用严禁随意排放泥浆
五、埋设护筒护筒采用10mm钢板卷制护筒直径大于设计桩径200mm护筒长度为2m在护筒的上口边缘开设1个溢浆口挖孔直径比护筒大0
4m左右挖孔深度以挖尽上部杂填土进入下部原状土0
3m为宜同时其深度不得小于1
5m深坑底应平整
护筒埋设时通过预先引放的纵、横方向的4个护桩点进展调整就位护筒中心与桩位中心重合其偏向不得大于20mm并应严格控制护筒的垂直度护筒调整到位并固定稳后周边用黏土均匀回填并分层夯实并采用方木将护筒架设结实
六、钻机就位钻机安放前先将桩孔周边垫平使地面平整确保钻机安放到位机身平稳钻机就位时应确保钻杆中心和桩位中心在同一铅垂线上其对中误差不得大于10mm;钻机就位后测量护筒标高来控制钻孔深度
正式钻孔前钻机要先进展运转试验检查钻机机况确保后面成孔施工能连续进展
七、泥浆护壁及成孔1、钻进成孔:成孔采用旋挖钻机开动钻机慢速回转下放钻头至孔内
钻进到2~3m后逐渐加大转速和钻压正常钻进
在钻进中注意检测钻机钻杆的垂直度回转平台的程度并随时调整做好详细记录
在成孔施工中还
