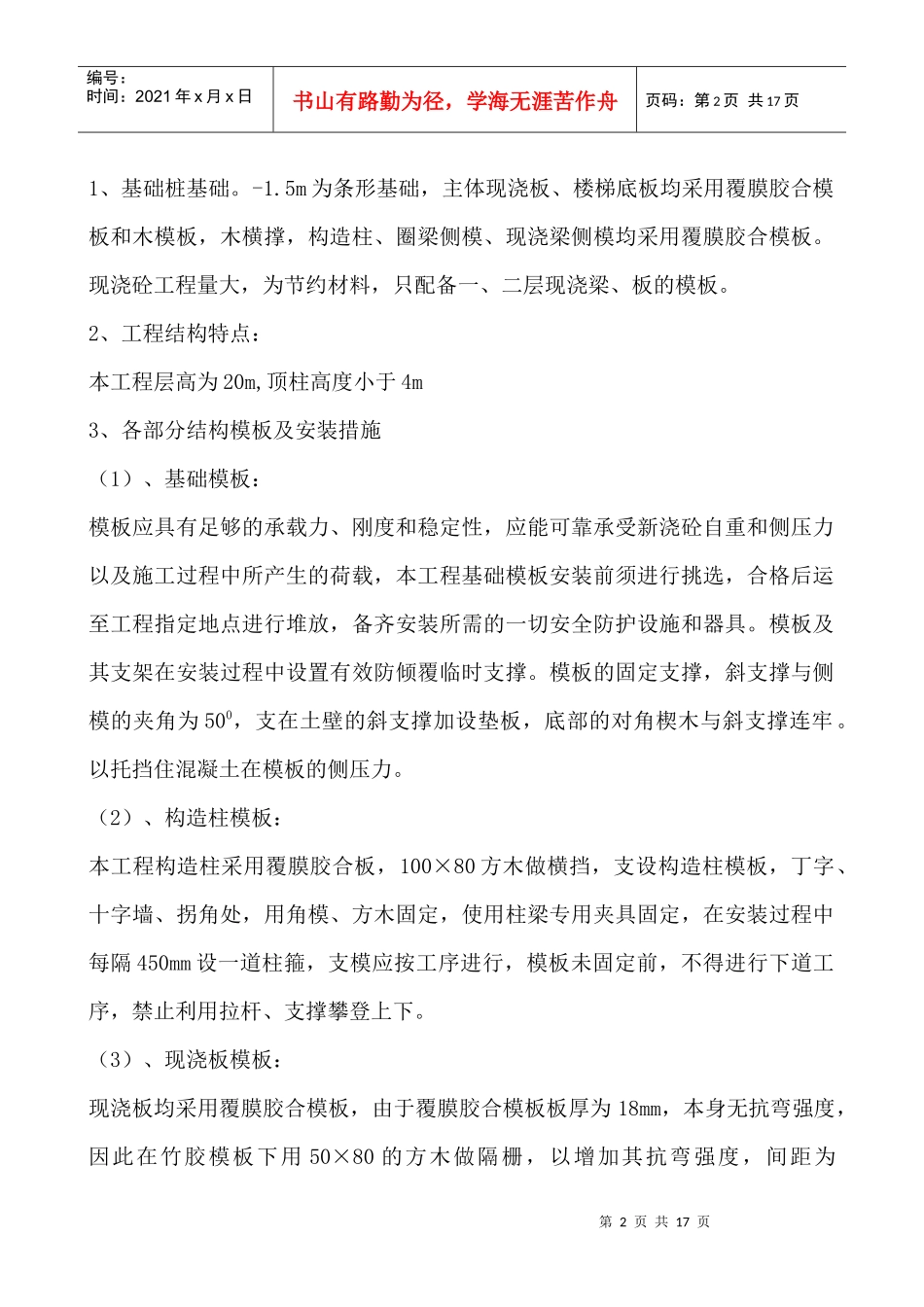

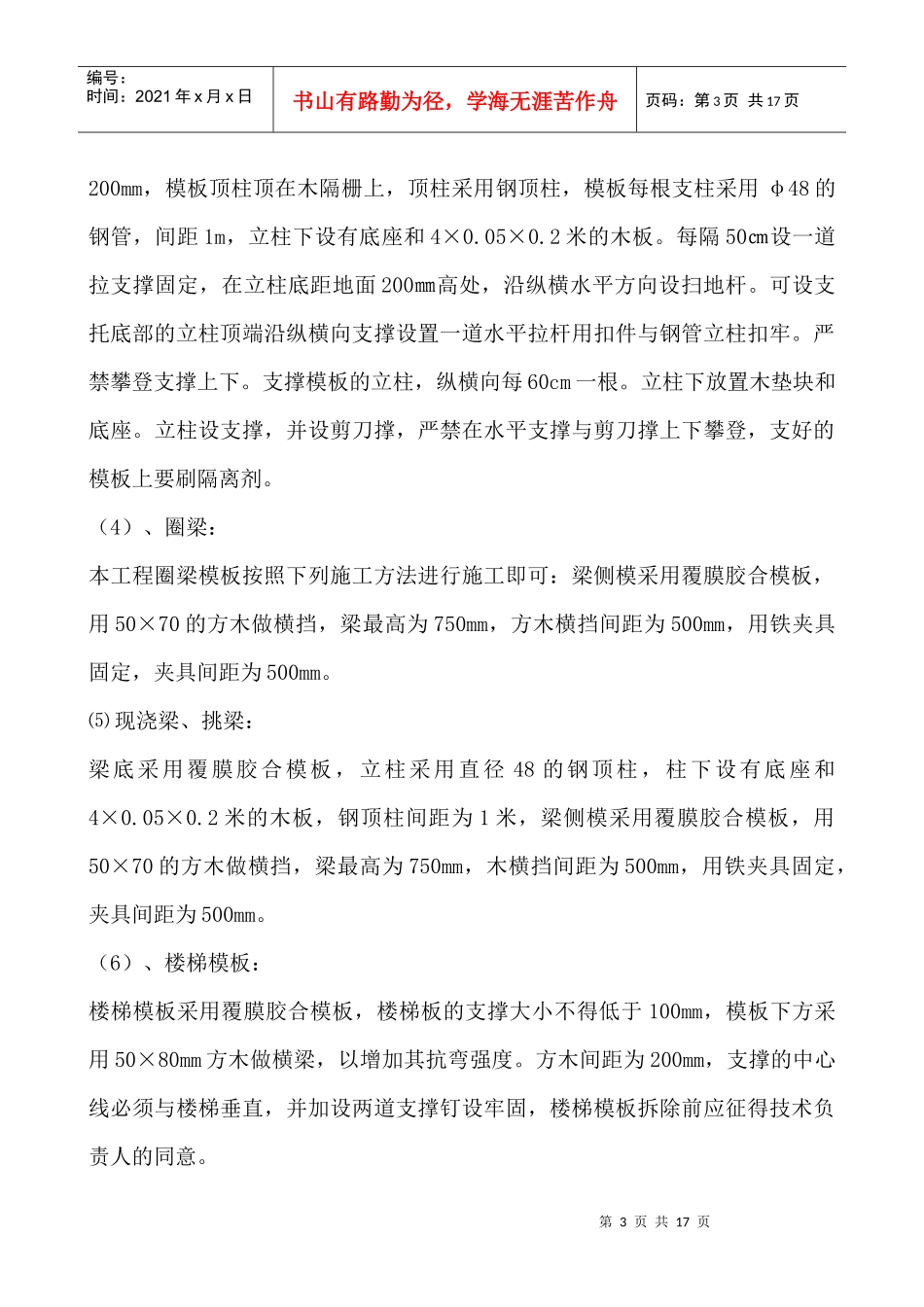

第1页共17页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共17页一、工程概况:工程名称:长青沙农民集中居住区六期107#(B型)建筑面积:4032平方米层数:五层结构形式:砖混结构建设单位:施工单位:监理单位:设计单位:勘察单位:二、作业条件及现场勘察三、编制依据:勘察报告、JGJ162-2008《建筑施工模板安全技术规范》。四、人员组织:组长:组员:木工组成员五、施工工期:本工程模板搭设从基础开始搭设,至工程主体完成为止,其中根据工程实际需要搭设,模板工程必须跟随工程进度,严格按照规定搭设。六、施工工艺:第2页共17页第1页共17页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共17页1、基础桩基础。-1.5m为条形基础,主体现浇板、楼梯底板均采用覆膜胶合模板和木模板,木横撑,构造柱、圈梁侧模、现浇梁侧模均采用覆膜胶合模板。现浇砼工程量大,为节约材料,只配备一、二层现浇梁、板的模板。2、工程结构特点:本工程层高为20m,顶柱高度小于4m3、各部分结构模板及安装措施(1)、基础模板:模板应具有足够的承载力、刚度和稳定性,应能可靠承受新浇砼自重和侧压力以及施工过程中所产生的荷载,本工程基础模板安装前须进行挑选,合格后运至工程指定地点进行堆放,备齐安装所需的一切安全防护设施和器具。模板及其支架在安装过程中设置有效防倾覆临时支撑。模板的固定支撑,斜支撑与侧模的夹角为500,支在土壁的斜支撑加设垫板,底部的对角楔木与斜支撑连牢。以托挡住混凝土在模板的侧压力。(2)、构造柱模板:本工程构造柱采用覆膜胶合板,100×80方木做横挡,支设构造柱模板,丁字、十字墙、拐角处,用角模、方木固定,使用柱梁专用夹具固定,在安装过程中每隔450mm设一道柱箍,支模应按工序进行,模板未固定前,不得进行下道工序,禁止利用拉杆、支撑攀登上下。(3)、现浇板模板:现浇板均采用覆膜胶合模板,由于覆膜胶合模板板厚为18mm,本身无抗弯强度,因此在竹胶模板下用50×80的方木做隔栅,以增加其抗弯强度,间距为第3页共17页第2页共17页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共17页200mm,模板顶柱顶在木隔栅上,顶柱采用钢顶柱,模板每根支柱采用φ48的钢管,间距1m,立柱下设有底座和4×0.05×0.2米的木板。每隔50㎝设一道拉支撑固定,在立柱底距地面200㎜高处,沿纵横水平方向设扫地杆。可设支托底部的立柱顶端沿纵横向支撑设置一道水平拉杆用扣件与钢管立柱扣牢。严禁攀登支撑上下。支撑模板的立柱,纵横向每60cm一根。立柱下放置木垫块和底座。立柱设支撑,并设剪刀撑,严禁在水平支撑与剪刀撑上下攀登,支好的模板上要刷隔离剂。(4)、圈梁:本工程圈梁模板按照下列施工方法进行施工即可:梁侧模采用覆膜胶合模板,用50×70的方木做横挡,梁最高为750mm,方木横挡间距为500mm,用铁夹具固定,夹具间距为500mm。⑸现浇梁、挑梁:梁底采用覆膜胶合模板,立柱采用直径48的钢顶柱,柱下设有底座和4×0.05×0.2米的木板,钢顶柱间距为1米,梁侧模采用覆膜胶合模板,用50×70的方木做横挡,梁最高为750mm,木横挡间距为500mm,用铁夹具固定,夹具间距为500mm。(6)、楼梯模板:楼梯模板采用覆膜胶合模板,楼梯板的支撑大小不得低于100mm,模板下方采用50×80mm方木做横梁,以增加其抗弯强度。方木间距为200mm,支撑的中心线必须与楼梯垂直,并加设两道支撑钉设牢固,楼梯模板拆除前应征得技术负责人的同意。第4页共17页第3页共17页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第4页共17页(7)、本工程模板施工无特殊部位,一些预留洞口施工时现浇板底模照常施工,用木模板定出位置做好预留,混凝土强度达到设计要求拆模后,按规定进行养护。质量保证措施1、把好施工质量关(1)认真仔细地学习和阅读施工图纸,吃透和领会施工图的要求,及时提出不明之处,遇工程变更或其他技术措施,均以施工联系单和签证手续为依据,施工前认真做好各项技术交底工作,严格按国家颁行《混凝土结构工程施工质量验收规范》GB50204-2002和其它有关规定施工和验收,并...
