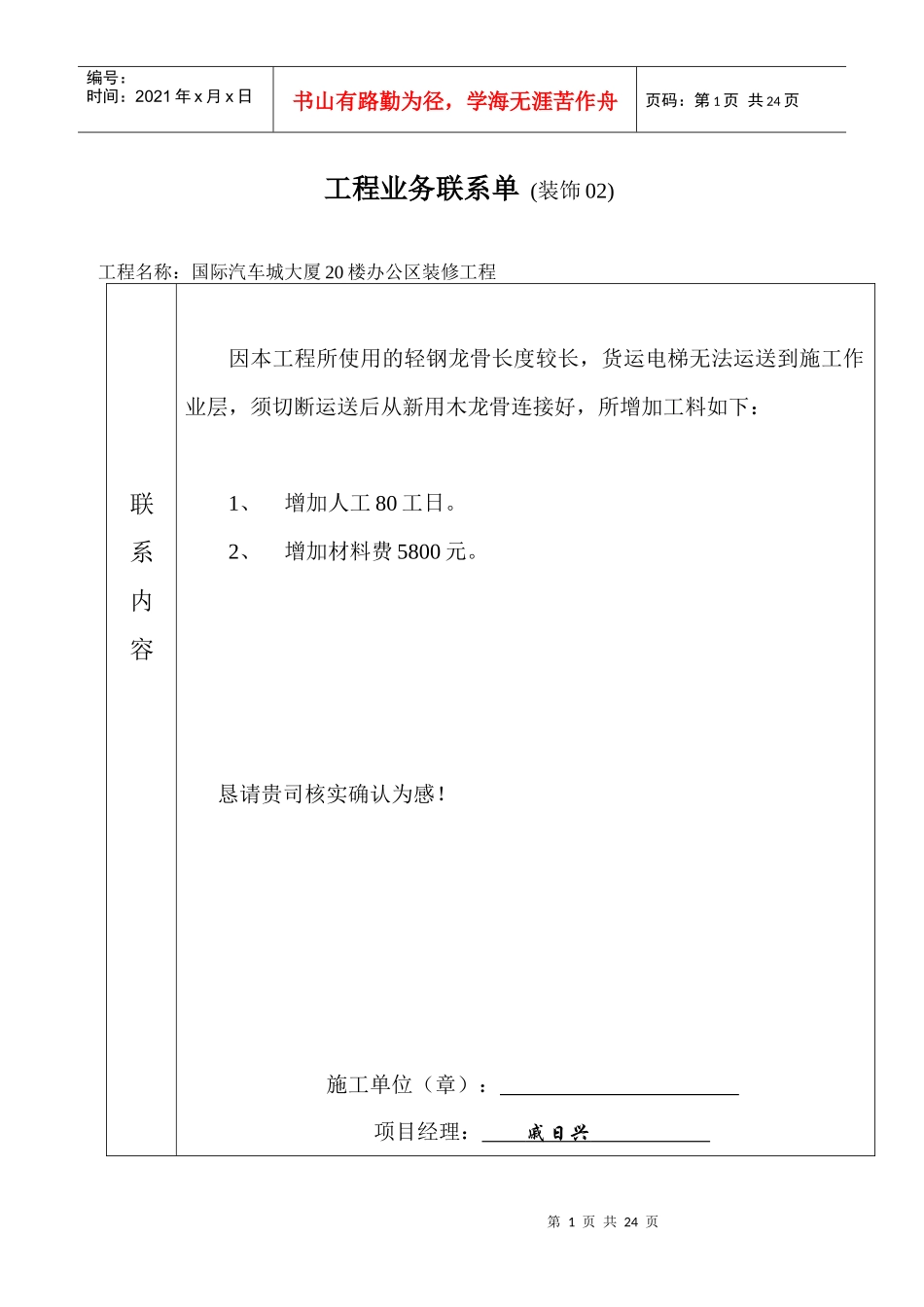

第1页共24页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共24页工程业务联系单(装饰02)工程名称:国际汽车城大厦20楼办公区装修工程联系内容因本工程所使用的轻钢龙骨长度较长,货运电梯无法运送到施工作业层,须切断运送后从新用木龙骨连接好,所增加工料如下:1、增加人工80工日
2、增加材料费5800元
恳请贵司核实确认为感

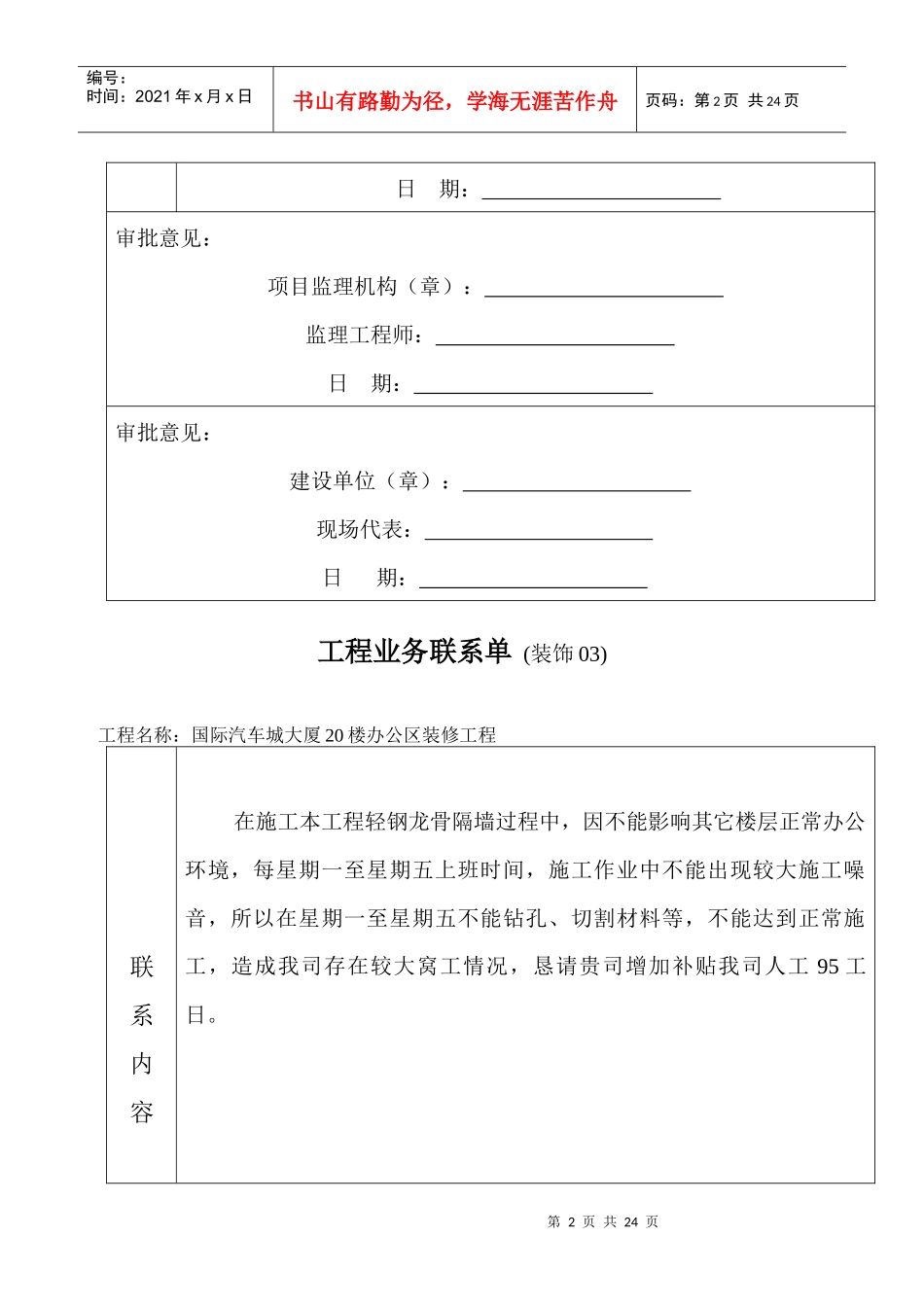

施工单位(章):项目经理:戚日兴第2页共24页第1页共24页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共24页日期:审批意见:项目监理机构(章):监理工程师:日期:审批意见:建设单位(章):现场代表:日期:工程业务联系单(装饰03)工程名称:国际汽车城大厦20楼办公区装修工程联系内容在施工本工程轻钢龙骨隔墙过程中,因不能影响其它楼层正常办公环境,每星期一至星期五上班时间,施工作业中不能出现较大施工噪音,所以在星期一至星期五不能钻孔、切割材料等,不能达到正常施工,造成我司存在较大窝工情况,恳请贵司增加补贴我司人工95工日
第3页共24页第2页共24页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共24页恳请贵司核实确认为感

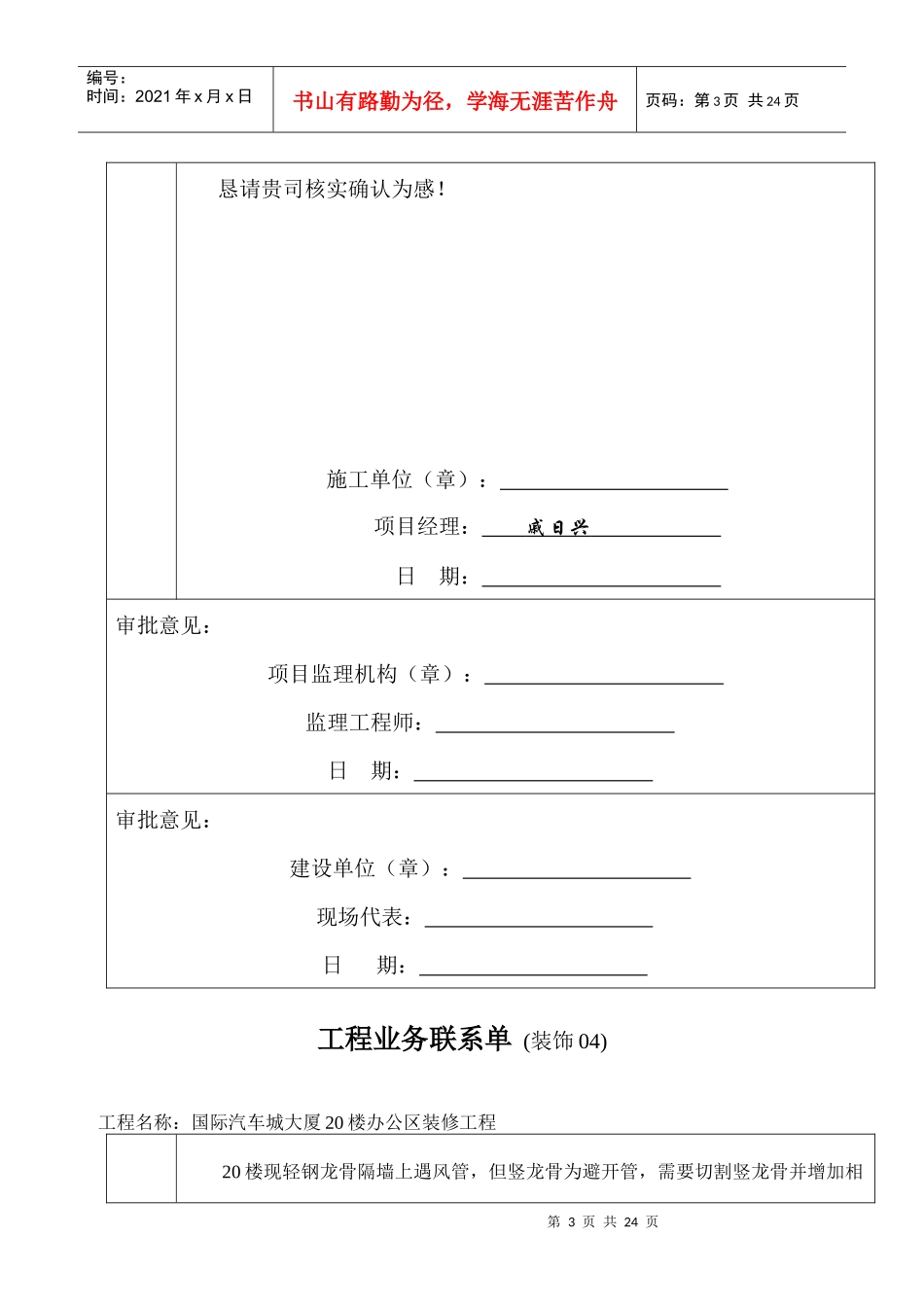

施工单位(章):项目经理:戚日兴日期:审批意见:项目监理机构(章):监理工程师:日期:审批意见:建设单位(章):现场代表:日期:工程业务联系单(装饰04)工程名称:国际汽车城大厦20楼办公区装修工程20楼现轻钢龙骨隔墙上遇风管,但竖龙骨为避开管,需要切割竖龙骨并增加相第4页共24页第3页共24页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第4页共24页联系内容应的竖龙骨横向以起加固作用,经现场测定每个加固位置所需要用料及人工费如下:(附详图)修改加固费方案:(数量为14个)1、增加75型轻钢龙骨:1
52元/m=13
