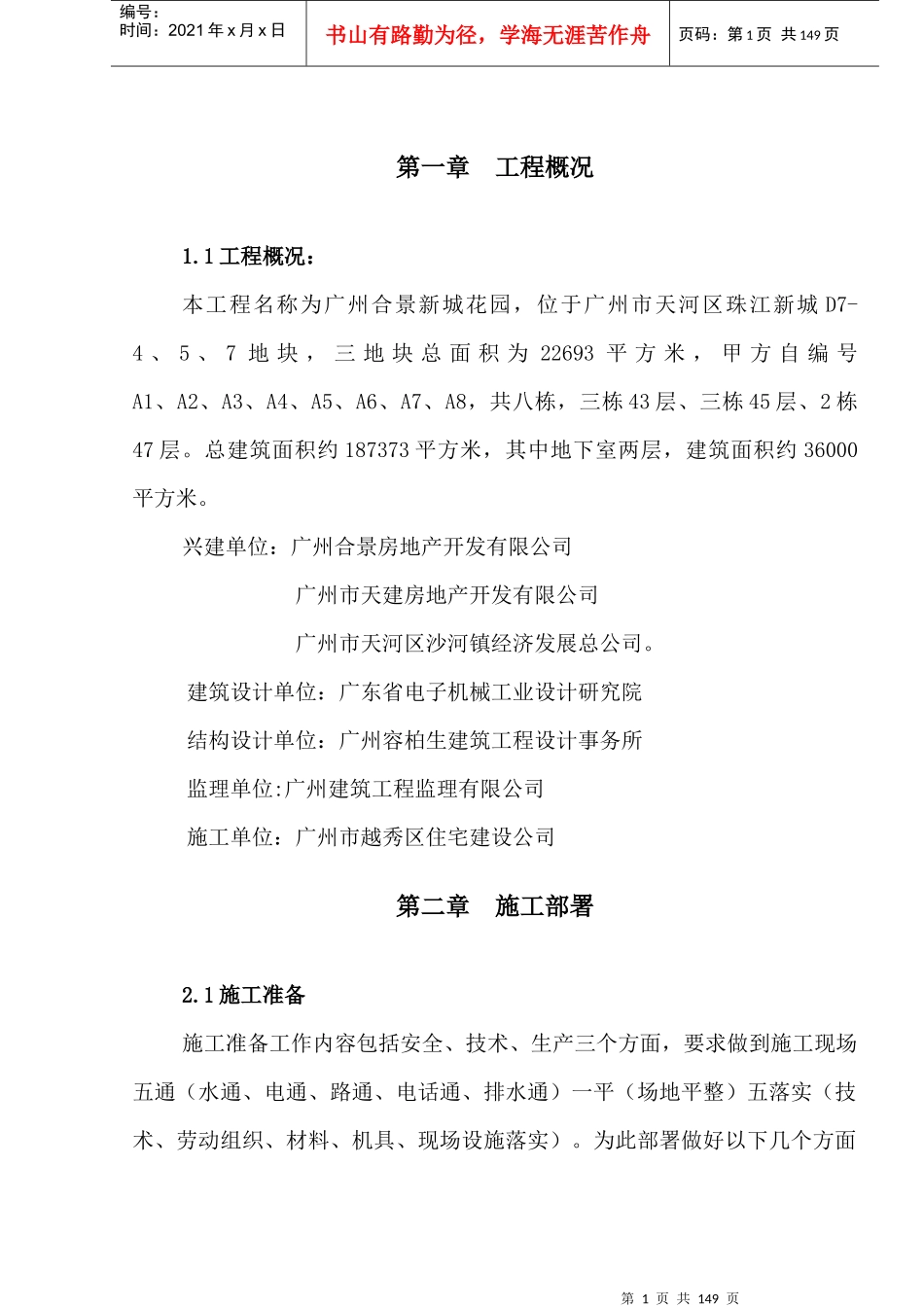

第1页共149页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共149页第一章工程概况1
1工程概况:本工程名称为广州合景新城花园,位于广州市天河区珠江新城D7-4、5、7地块,三地块总面积为22693平方米,甲方自编号A1、A2、A3、A4、A5、A6、A7、A8,共八栋,三栋43层、三栋45层、2栋47层
总建筑面积约187373平方米,其中地下室两层,建筑面积约36000平方米
兴建单位:广州合景房地产开发有限公司广州市天建房地产开发有限公司广州市天河区沙河镇经济发展总公司
建筑设计单位:广东省电子机械工业设计研究院结构设计单位:广州容柏生建筑工程设计事务所监理单位:广州建筑工程监理有限公司施工单位:广州市越秀区住宅建设公司第二章施工部署2
1施工准备施工准备工作内容包括安全、技术、生产三个方面,要求做到施工现场五通(水通、电通、路通、电话通、排水通)一平(场地平整)五落实(技术、劳动组织、材料、机具、现场设施落实)
为此部署做好以下几个方面第2页共149页第1页共149页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共149页工作:2
1现场准备2
1建造施工临时设施为了使工地施工用地能更充分地发挥作用,并保持工地干净整洁,搞好现场文明施工,我司在工程施工期间将在甲方同意的情况下,按施工总平面图和施工设施需要设置施工区、办公区、食堂和工人生活区,建造各项施工临时设施
具体设置现场人员办公室、钢筋堆场(在基础、地下室施工时考虑场外加工)、木作加工场、砂石堆场、水泥仓、机械维修房、工具房、材料堆场等并浇C10素混凝土100厚作硬地化处理;并在工地1#、2#大门口各设一洗车槽
现场必须对散体物料(如砂、细石等)堆场作适当围护,和用240厚砖砌砂石池
具体工作按《广州市建设工地文明施工规定》执行
