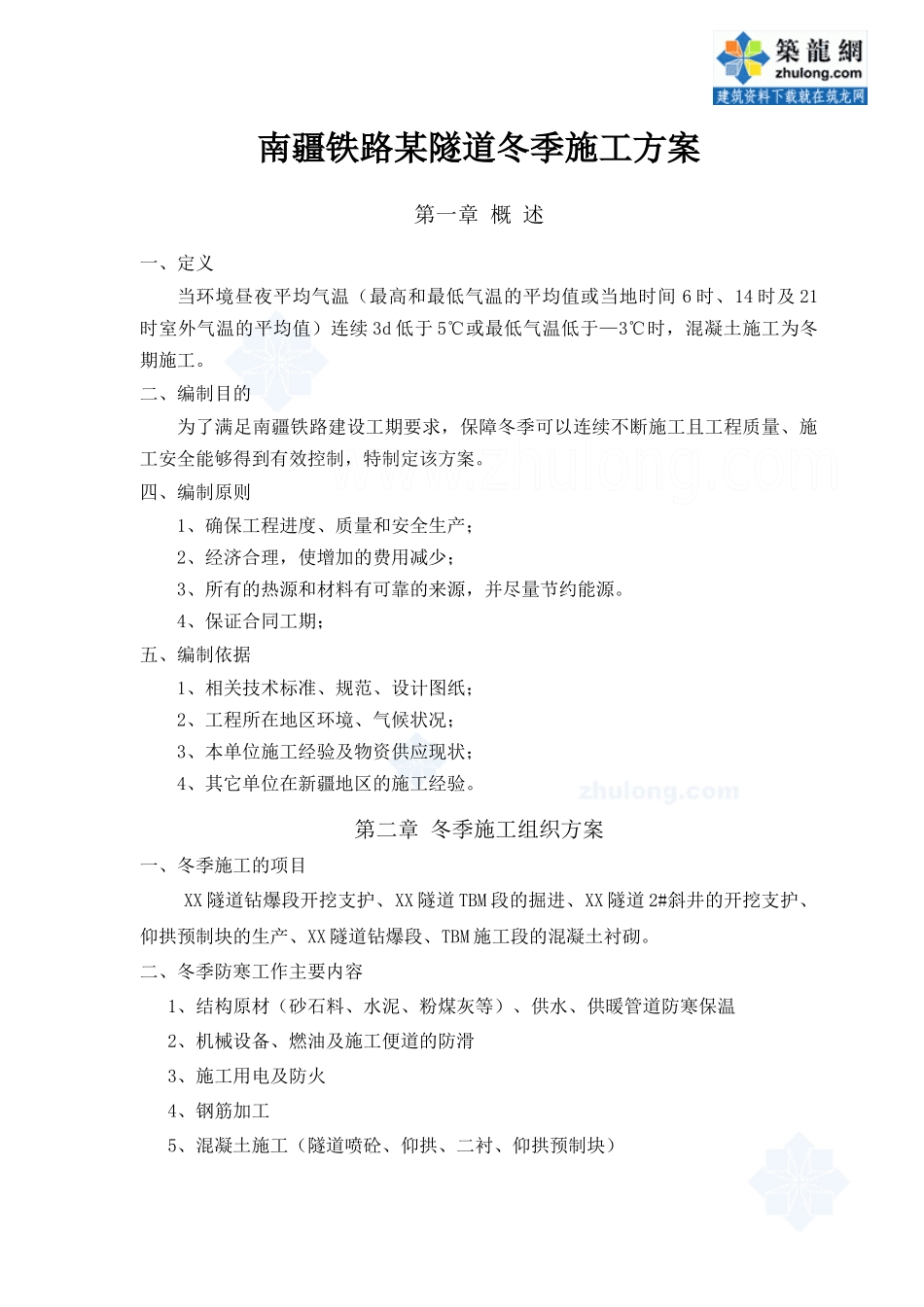

南疆铁路某隧道冬季施工方案第一章概述一、定义当环境昼夜平均气温(最高和最低气温的平均值或当地时间6时、14时及21时室外气温的平均值)连续3d低于5℃或最低气温低于—3℃时,混凝土施工为冬期施工
二、编制目的为了满足南疆铁路建设工期要求,保障冬季可以连续不断施工且工程质量、施工安全能够得到有效控制,特制定该方案
四、编制原则1、确保工程进度、质量和安全生产;2、经济合理,使增加的费用减少;3、所有的热源和材料有可靠的来源,并尽量节约能源
4、保证合同工期;五、编制依据1、相关技术标准、规范、设计图纸;2、工程所在地区环境、气候状况;3、本单位施工经验及物资供应现状;4、其它单位在新疆地区的施工经验
第二章冬季施工组织方案一、冬季施工的项目XX隧道钻爆段开挖支护、XX隧道TBM段的掘进、XX隧道2#斜井的开挖支护、仰拱预制块的生产、XX隧道钻爆段、TBM施工段的混凝土衬砌

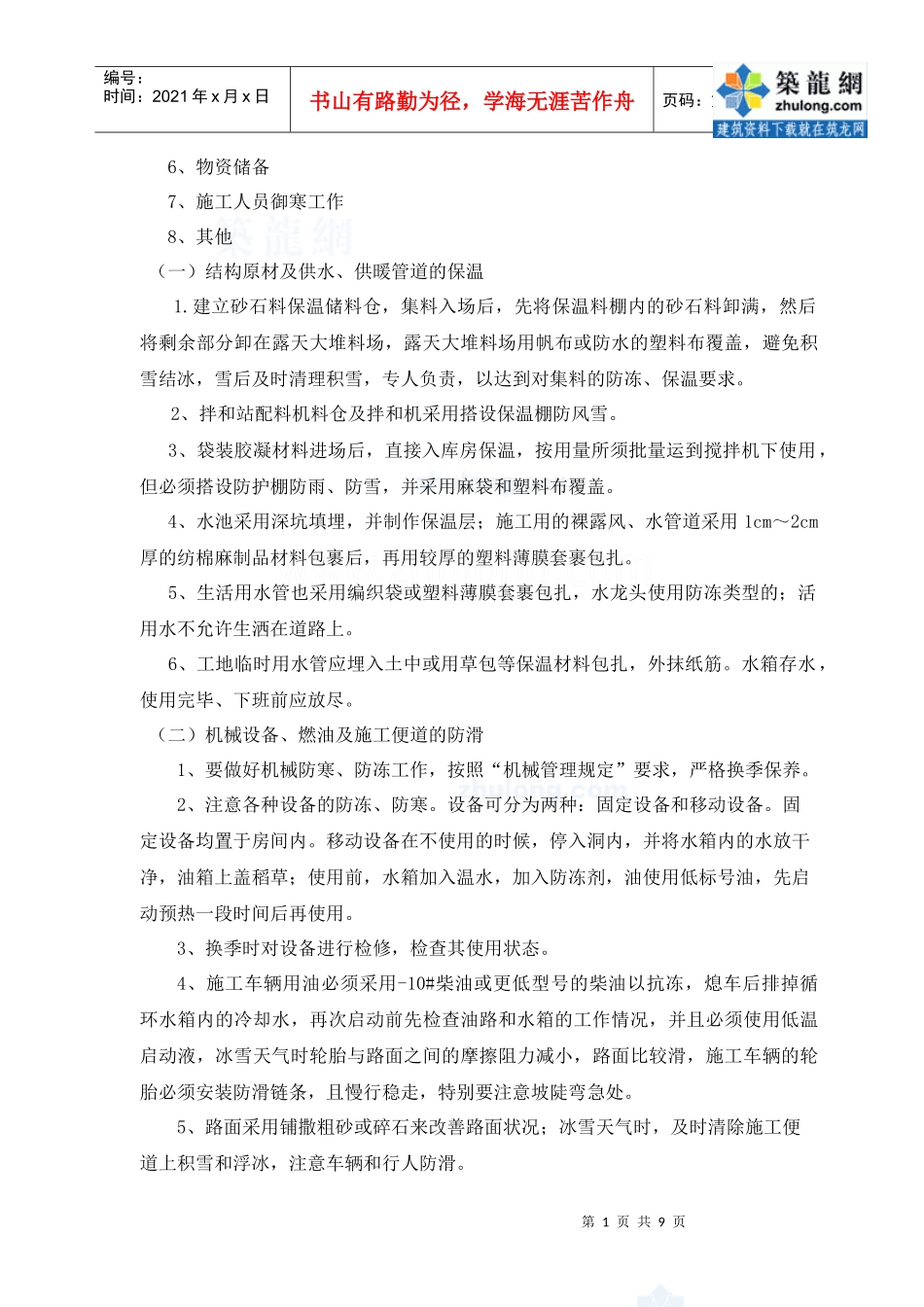

二、冬季防寒工作主要内容1、结构原材(砂石料、水泥、粉煤灰等)、供水、供暖管道防寒保温2、机械设备、燃油及施工便道的防滑3、施工用电及防火4、钢筋加工5、混凝土施工(隧道喷砼、仰拱、二衬、仰拱预制块)第1页共9页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共9页6、物资储备7、施工人员御寒工作8、其他(一)结构原材及供水、供暖管道的保温1
建立砂石料保温储料仓,集料入场后,先将保温料棚内的砂石料卸满,然后将剩余部分卸在露天大堆料场,露天大堆料场用帆布或防水的塑料布覆盖,避免积雪结冰,雪后及时清理积雪,专人负责,以达到对集料的防冻、保温要求
2、拌和站配料机料仓及拌和机采用搭设保温棚防风雪
3、袋装胶凝材料进场后,直接入库房保温,按用量所须批量运到搅拌机下使用,但必须搭设防护棚防雨、防雪,并采用麻袋和塑料布覆盖
4、水池采用深坑填埋,并制作保温层;施工用的裸露风、水管道采用1cm~
