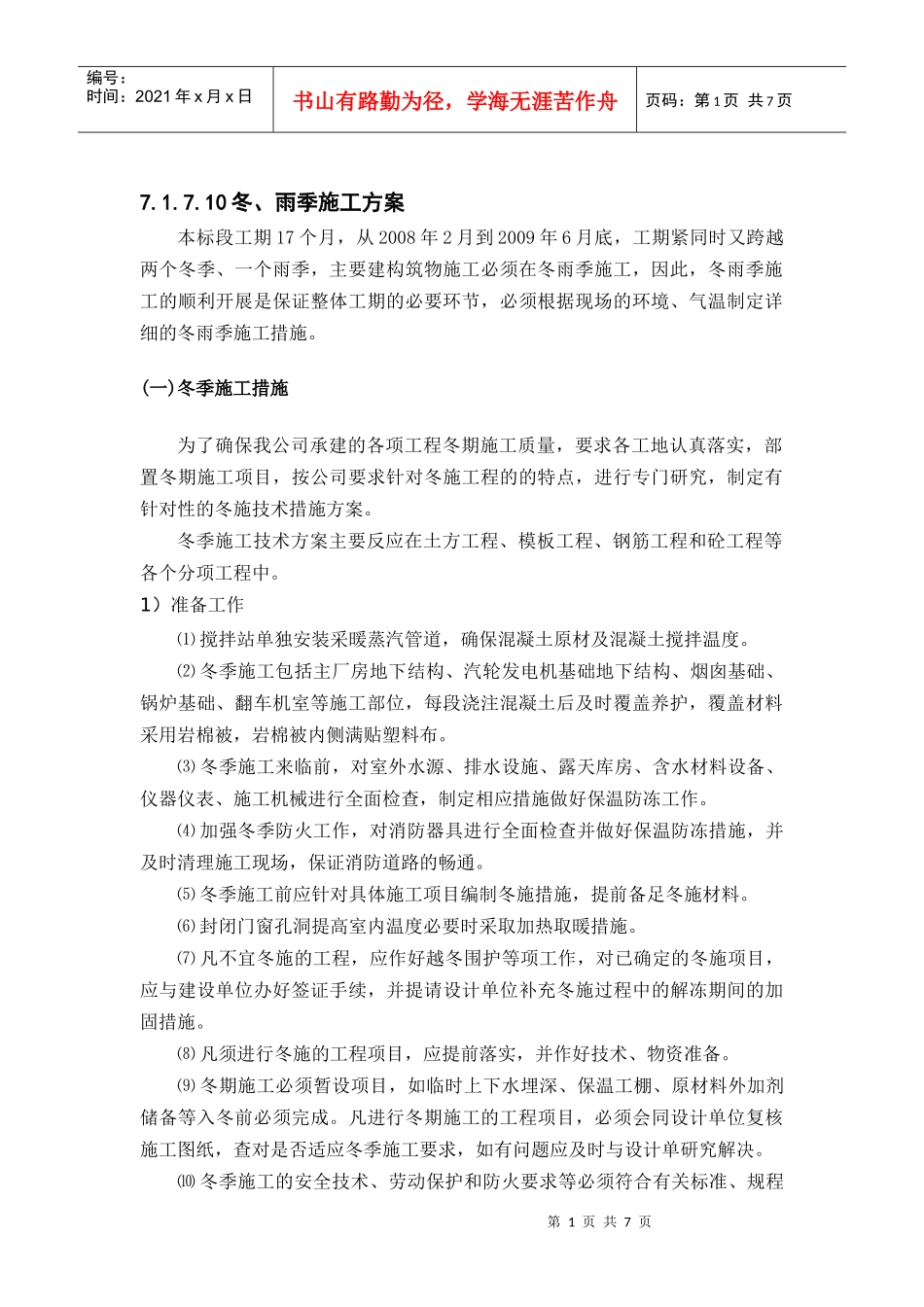

10冬、雨季施工方案本标段工期17个月,从2008年2月到2009年6月底,工期紧同时又跨越两个冬季、一个雨季,主要建构筑物施工必须在冬雨季施工,因此,冬雨季施工的顺利开展是保证整体工期的必要环节,必须根据现场的环境、气温制定详细的冬雨季施工措施
(一)冬季施工措施为了确保我公司承建的各项工程冬期施工质量,要求各工地认真落实,部置冬期施工项目,按公司要求针对冬施工程的的特点,进行专门研究,制定有针对性的冬施技术措施方案
冬季施工技术方案主要反应在土方工程、模板工程、钢筋工程和砼工程等各个分项工程中
1)准备工作⑴搅拌站单独安装采暖蒸汽管道,确保混凝土原材及混凝土搅拌温度
⑵冬季施工包括主厂房地下结构、汽轮发电机基础地下结构、烟囱基础、锅炉基础、翻车机室等施工部位,每段浇注混凝土后及时覆盖养护,覆盖材料采用岩棉被,岩棉被内侧满贴塑料布
⑶冬季施工来临前,对室外水源、排水设施、露天库房、含水材料设备、仪器仪表、施工机械进行全面检查,制定相应措施做好保温防冻工作
⑷加强冬季防火工作,对消防器具进行全面检查并做好保温防冻措施,并及时清理施工现场,保证消防道路的畅通
⑸冬季施工前应针对具体施工项目编制冬施措施,提前备足冬施材料
⑹封闭门窗孔洞提高室内温度必要时采取加热取暖措施
⑺凡不宜冬施的工程,应作好越冬围护等项工作,对已确定的冬施项目,应与建设单位办好签证手续,并提请设计单位补充冬施过程中的解冻期间的加固措施
⑻凡须进行冬施的工程项目,应提前落实,并作好技术、物资准备
⑼冬期施工必须暂设项目,如临时上下水埋深、保温工棚、原材料外加剂储备等入冬前必须完成
凡进行冬期施工的工程项目,必须会同设计单位复核施工图纸,查对是否适应冬季施工要求,如有问题应及时与设计单研究解决

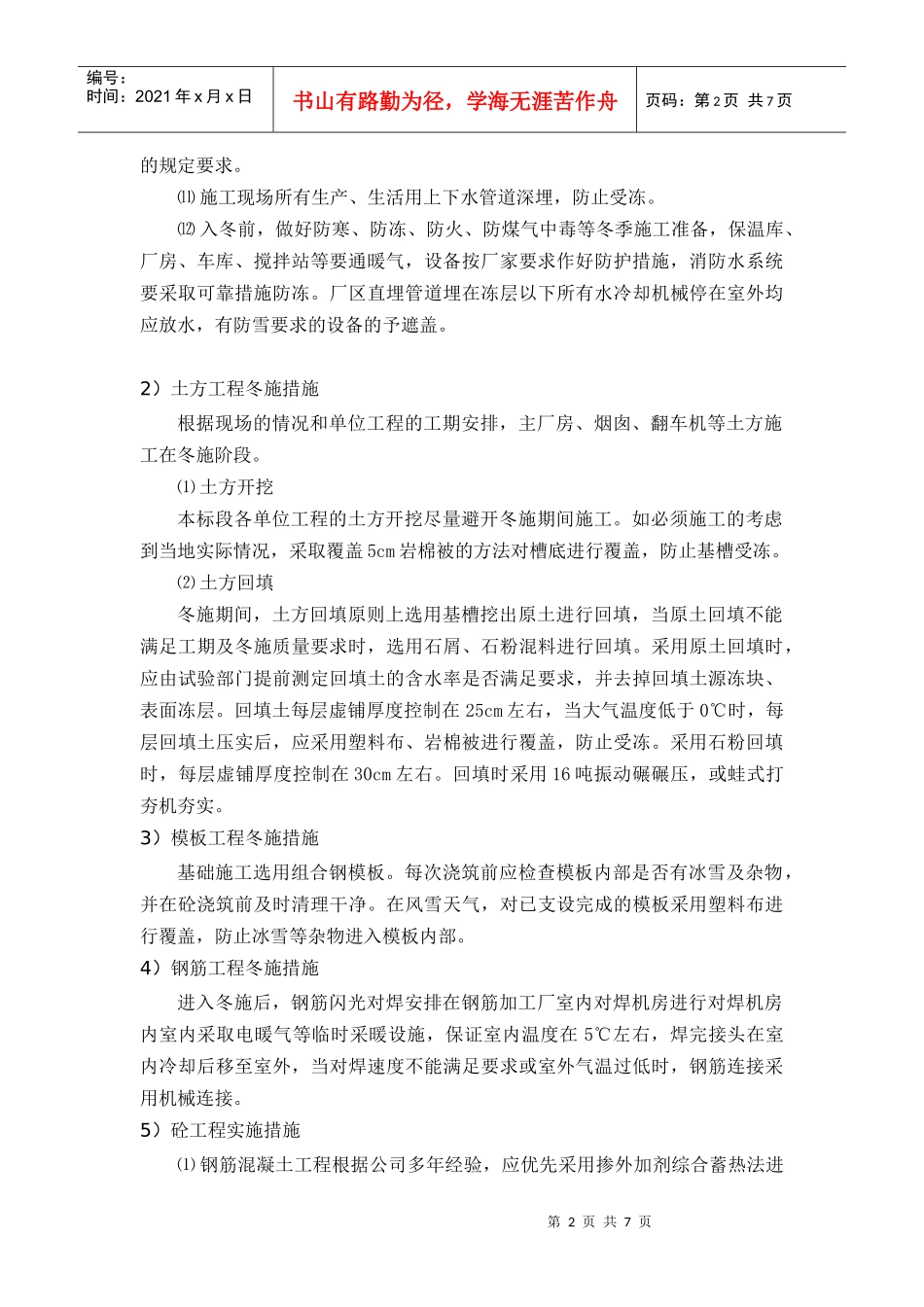

⑽冬季施工的安
