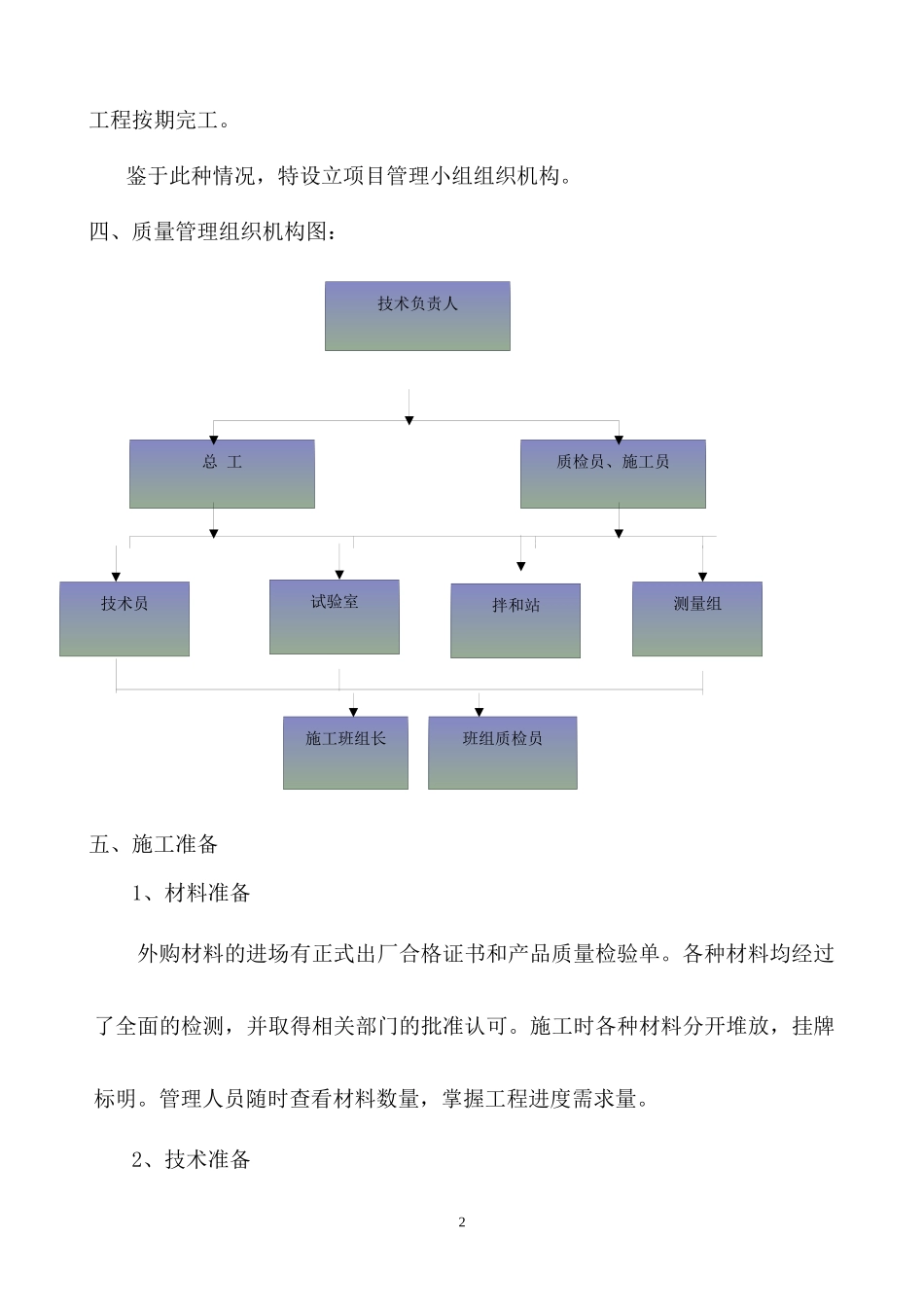

挡土墙施工方案一、工程概况:该新建项目位于海南省东线高速龙桥路段(大约7公里处)东西两边,基地面积53123.59平米(79.69亩),地位于海口市城区以外,靠近龙桥镇;基地周边都没有建筑物,现场为荒地,土质以火山石为主,植物以杂草和矮灌木为主。东区周边挡土墙,根据图纸设计,挡土墙分为两段,第一段从A点到B点,约有114米,墙高3.15米,基础宽3.1米(不含垫层)。第二段从B点到C点,约有282米,墙高4.95米,基础宽3.4米(不含垫层)。A、B、C段基础垫层全部为C20砼,挡土墙为C30砼,墙底标高为服务区地平面的相对标高。二、安全、质量、工期总目标1、安全目标:贯彻“安全第一,预防为主”安全生产责任重于泰山,的方针,消灭施工较大及以上施工安全事故;消灭较大及以上道路交通责任事故。2、质量目标:按照验收标准,各检验批、分项、分部工程施工质量检验合格率达到85%,单位工程一次验收合格率达到85%;主体工程质量合格率达到90%。3、工期目标:按合同要求,确保月(如期)竣工。三、工程管理机构针对本工程的工作难度大,现场管理复杂,工期紧的特点。我公司将根据质量保证体系,组成一个精干高效,科学管理、结构合理的工程项目管理小组加强施工现场管理,调动水平较高、具有丰富施工经验、服务态度好、勤奋实干的各专业工程技术和管理人员参加管理。确保足够的资金、投入完备的施工机械设备,有决心、有信心克服一切困难,保证按期保质保量保文明安全地将1工程按期完工。鉴于此种情况,特设立项目管理小组组织机构。四、质量管理组织机构图:五、施工准备1、材料准备外购材料的进场有正式出厂合格证书和产品质量检验单。各种材料均经过了全面的检测,并取得相关部门的批准认可。施工时各种材料分开堆放,挂牌标明。管理人员随时查看材料数量,掌握工程进度需求量。2、技术准备技术负责人技术员试验室测量组施工班组长总工质检员、施工员班组质检员拌和站2①认真详细的审查了设计图纸及各项相关文件,对相关施工人员进行了技术交底。然后进行现场核对,如发现确有设计不当或地形不符需要变更设计时,及时报监理工程师批准。②组织进行上岗培训和技能学习,加强质量意识、安全意识和环境保护意识等教育。③砂浆及相应砼的施工配合比已全部调整完成。3、测量准备测量组已完成挡土墙工程基础及开挖线的施工放样工作。4、场地准备a、根据设计要求,并结合现场实际情况合理地布置好施工现场,并对场地进行清理。b、设置好料场,开挖排水沟,搭设临时工棚。安装调试好砂浆(混凝土)搅拌机械。c、安装好施工标志牌及安全标志牌。六、施工方案该工程施工要求施工人员按照施工工序严格进行,控制好各道工序的施工质量。挡土墙施工顺序如下:3测量放样→基础石方开挖→修整、夯实基底→浇筑基础垫层(C20)→钢筋制作、绑扎制模浇筑墙身→水泥砂浆勾缝→墙背回填→交工验收。其工艺流程如下图451、施工放样先用全站仪放出挡土墙基础外边线,再根据挡土墙基础外边线将挡土墙基础的几何尺寸按图纸要求进行放样,放出基础的开挖线。2、基础开挖a、基坑开挖前应通知监理工程师,以便检查、测量基础的平面位置和现有地面标高。并向监理工程师进行报验。b、用挖掘机开挖至距基底设计标高30cm后采用人工挖除。开挖过程中如有挖掘机无法开挖的石方,采用人工撬除或少量炸药炸除。检测地基承载力,如达不到要求,及时报批处理方案。如果超挖,采取砂砾回填。挖基土方堆放在距基坑边缘6m以外,对开挖出来能就近利用的片石,将表面清除干净,分类堆放。对不能用于回填的土和利用的片石及时运出施工场地,保持场地整洁。c、对于深挖基坑:坑侧土松软或浸湿的地方,要及时安全地架设好支撑设施,以防止塌方。基坑开挖的同时,随时注意地质情况,并作好原始记录。d、开挖过程中,如遇地下水,则在基底四周设排水沟和集水井,将水汇集到集水井中视水量大小用人工或抽水机排出。63、修整、夯实基底a、当墙基础为土质时,采用人工清除表面松散浮土,按设计图纸做成向内倾斜的单一坡度,并用小型夯实机具夯实。b、当墙基础设置在岩石的横坡上时,应清除表面风化层,并做成台阶形,台阶的高宽比不得大...
