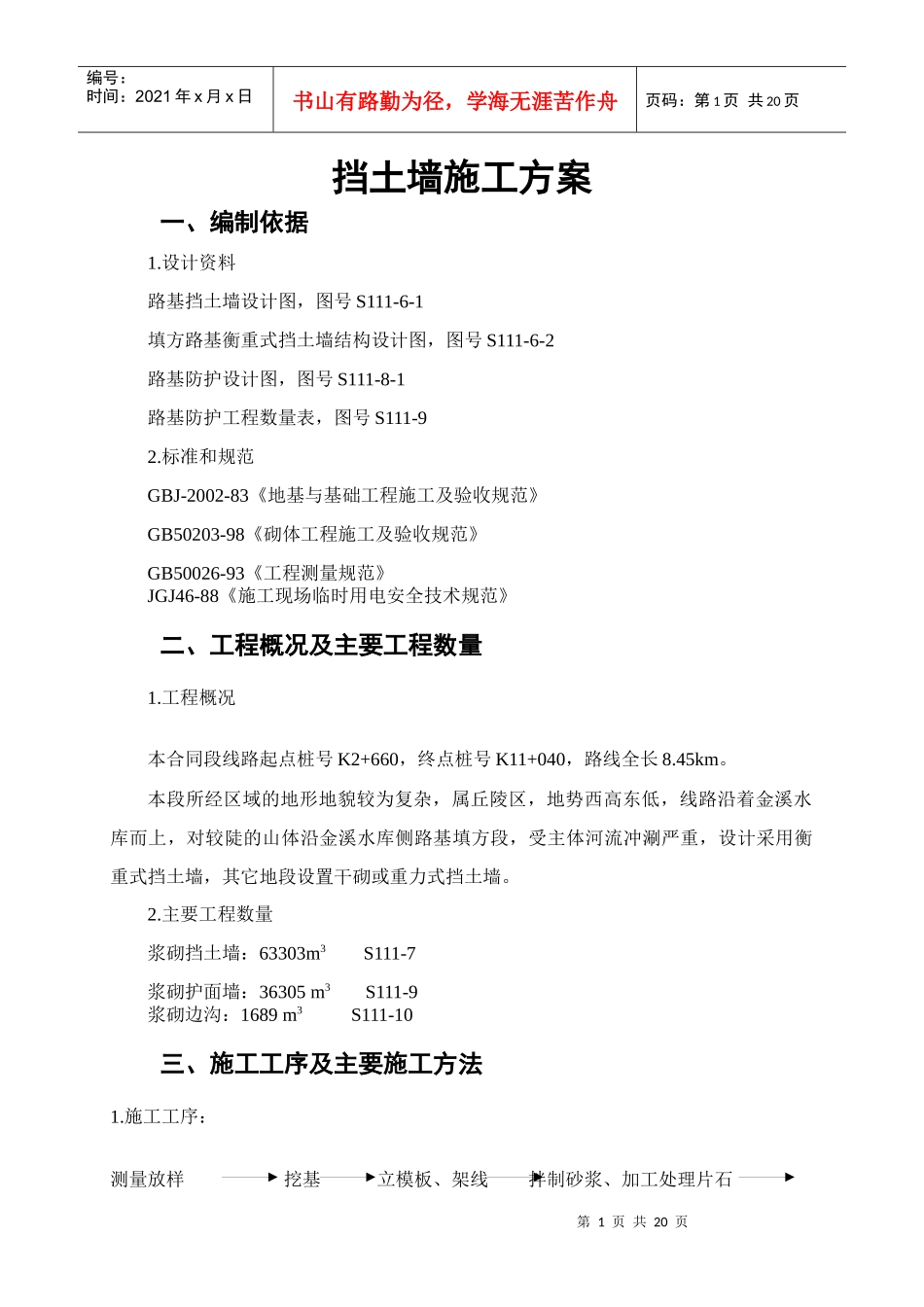

永缙线巽宅至界坑段改建工程挡土墙施工方案永缙线巽宅至界坑段一期改建工程高挡土墙专项施工方案设计人:审核人:顺吉集团有限公司二OO九年四月十日第1页共20页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共20页挡土墙施工方案一、编制依据1
设计资料路基挡土墙设计图,图号S111-6-1填方路基衡重式挡土墙结构设计图,图号S111-6-2路基防护设计图,图号S111-8-1路基防护工程数量表,图号S111-92
标准和规范GBJ-2002-83《地基与基础工程施工及验收规范》GB50203-98《砌体工程施工及验收规范》GB50026-93《工程测量规范》JGJ46-88《施工现场临时用电安全技术规范》二、工程概况及主要工程数量1
工程概况本合同段线路起点桩号K2+660,终点桩号K11+040,路线全长8
本段所经区域的地形地貌较为复杂,属丘陵区,地势西高东低,线路沿着金溪水库而上,对较陡的山体沿金溪水库侧路基填方段,受主体河流冲涮严重,设计采用衡重式挡土墙,其它地段设置干砌或重力式挡土墙
主要工程数量浆砌挡土墙:63303m3S111-7浆砌护面墙:36305m3S111-9浆砌边沟:1689m3S111-10三、施工工序及主要施工方法1
施工工序:测量放样挖基立模板、架线拌制砂浆、加工处理片石第2页共20页第1页共20页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共20页运砂浆、块石砌筑勾缝养护
1放样测量,做好排水,防止水的侵害
2挡土墙基坑开挖,基坑开挖后,基底整平夯实,做成向外倾斜3%的坡,挡土墙基底承载力应满足设计要求,部分路段不能满足时可加深基础埋深或采用扩大基础底面积,并作承载力试验,确保地基强度

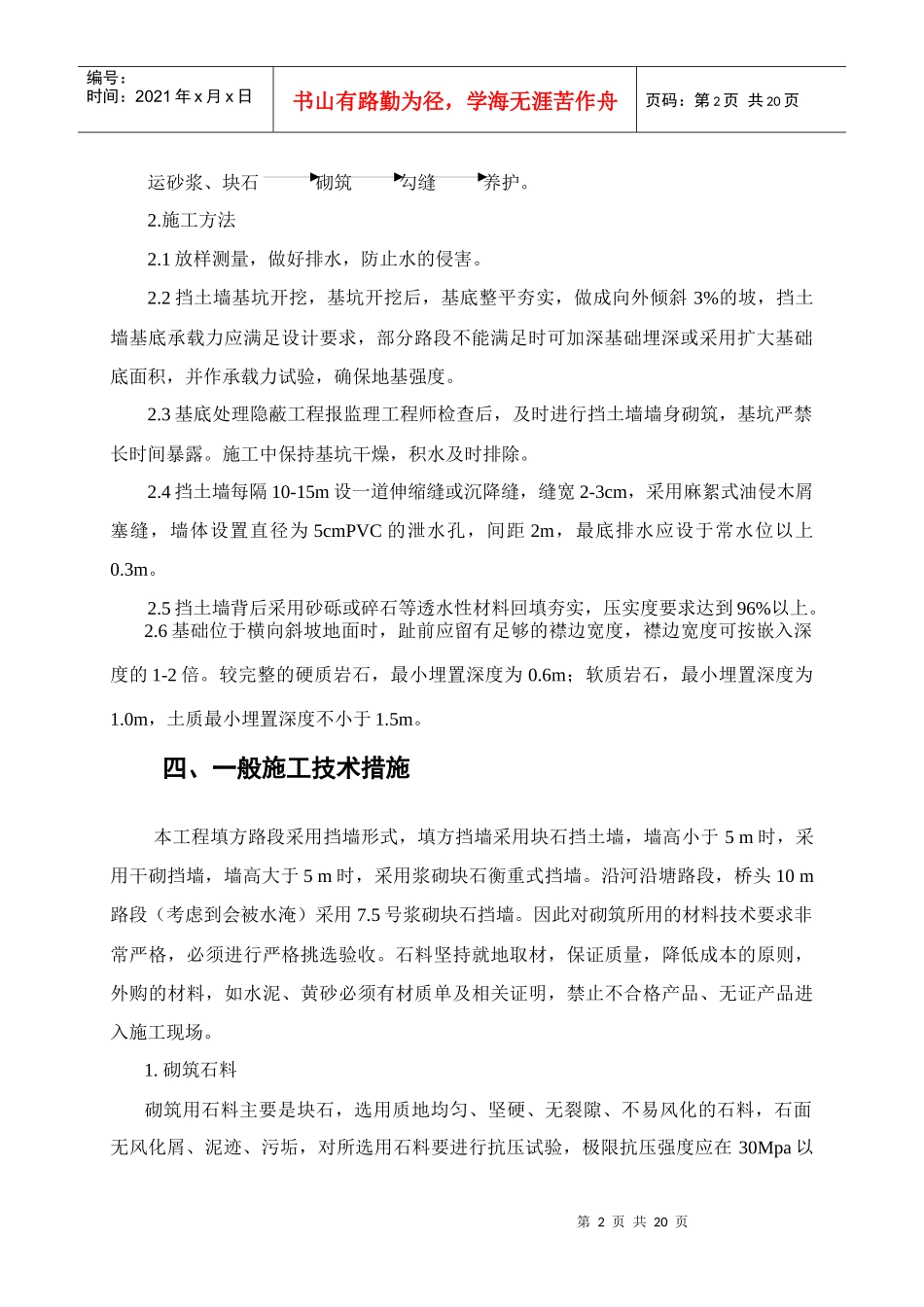

3基底处理隐蔽工程报监理工程师检查后,及时进行挡土墙墙身砌筑,基坑严禁长
