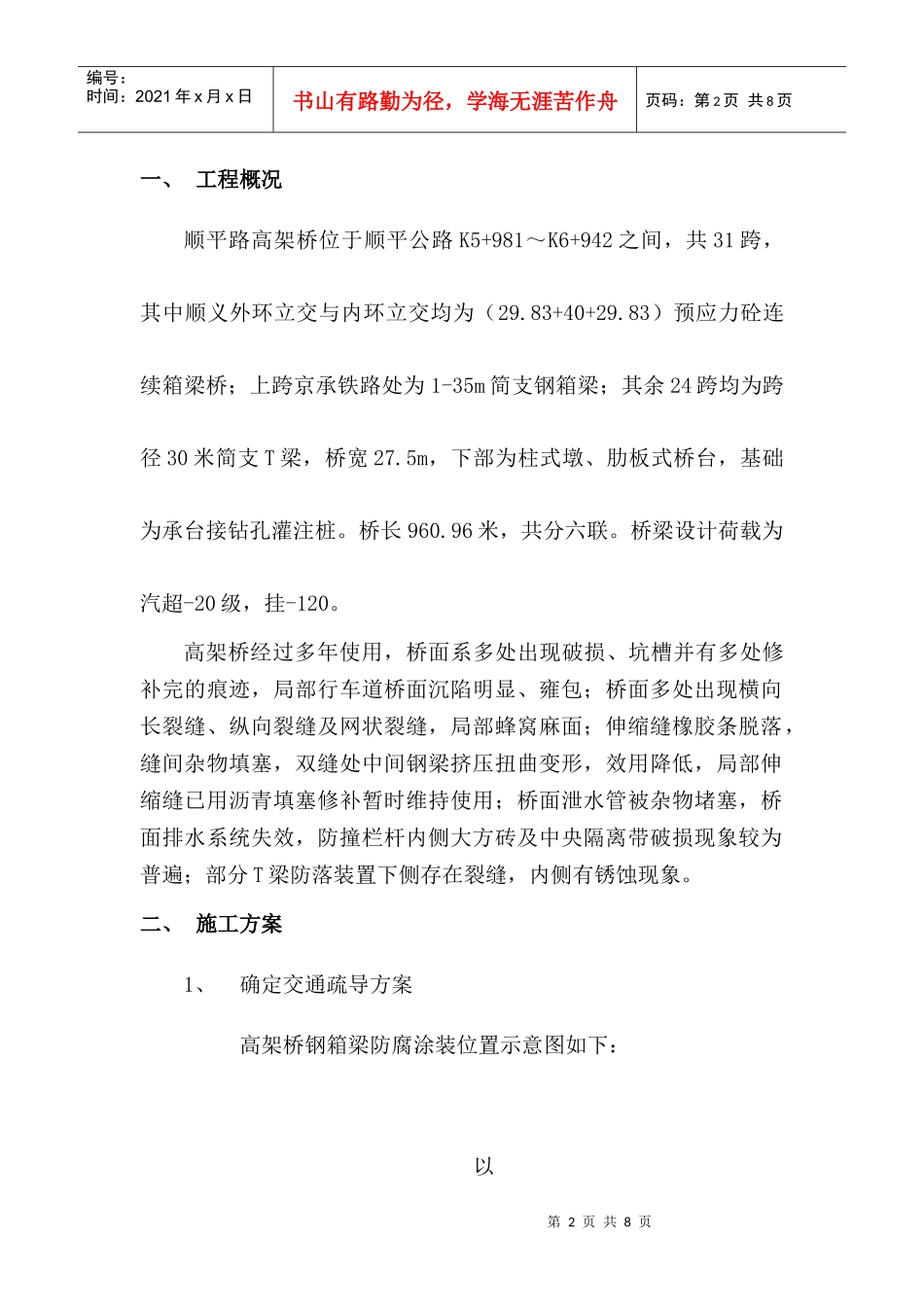

第1页共8页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共8页顺义区顺平路高架桥大修工程钢箱梁涂装施工方案编制:审核:审批:日期:第2页共8页第1页共8页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共8页一、工程概况顺平路高架桥位于顺平公路K5+981~K6+942之间,共31跨,其中顺义外环立交与内环立交均为(29
83+40+29
83)预应力砼连续箱梁桥;上跨京承铁路处为1-35m简支钢箱梁;其余24跨均为跨径30米简支T梁,桥宽27
5m,下部为柱式墩、肋板式桥台,基础为承台接钻孔灌注桩
96米,共分六联
桥梁设计荷载为汽超-20级,挂-120
高架桥经过多年使用,桥面系多处出现破损、坑槽并有多处修补完的痕迹,局部行车道桥面沉陷明显、雍包;桥面多处出现横向长裂缝、纵向裂缝及网状裂缝,局部蜂窝麻面;伸缩缝橡胶条脱落,缝间杂物填塞,双缝处中间钢梁挤压扭曲变形,效用降低,局部伸缩缝已用沥青填塞修补暂时维持使用;桥面泄水管被杂物堵塞,桥面排水系统失效,防撞栏杆内侧大方砖及中央隔离带破损现象较为普遍;部分T梁防落装置下侧存在裂缝,内侧有锈蚀现象

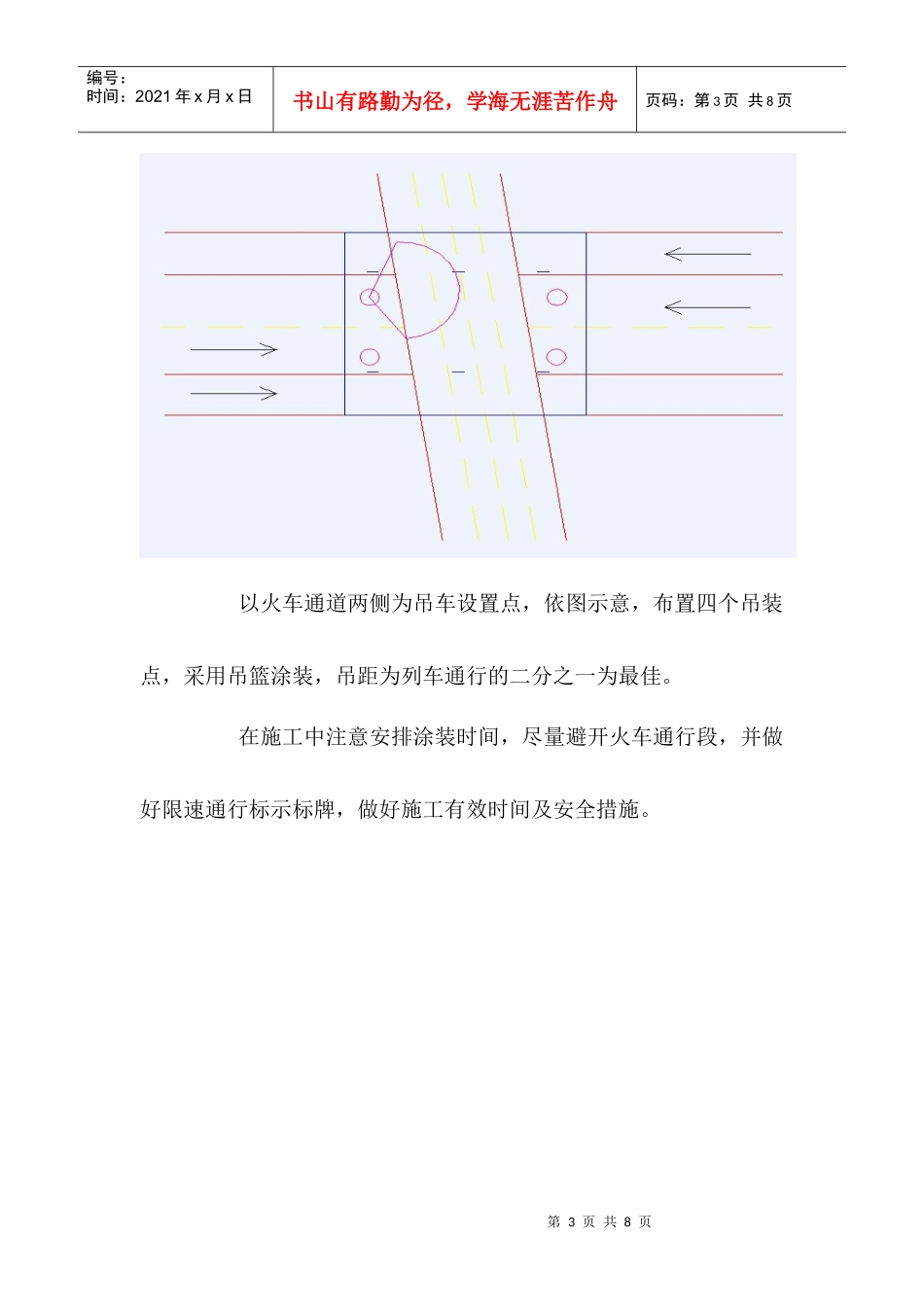

二、施工方案1、确定交通疏导方案高架桥钢箱梁防腐涂装位置示意图如下:以第3页共8页第2页共8页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共8页以火车通道两侧为吊车设置点,依图示意,布置四个吊装点,采用吊篮涂装,吊距为列车通行的二分之一为最佳
在施工中注意安排涂装时间,尽量避开火车通行段,并做好限速通行标示标牌,做好施工有效时间及安全措施
