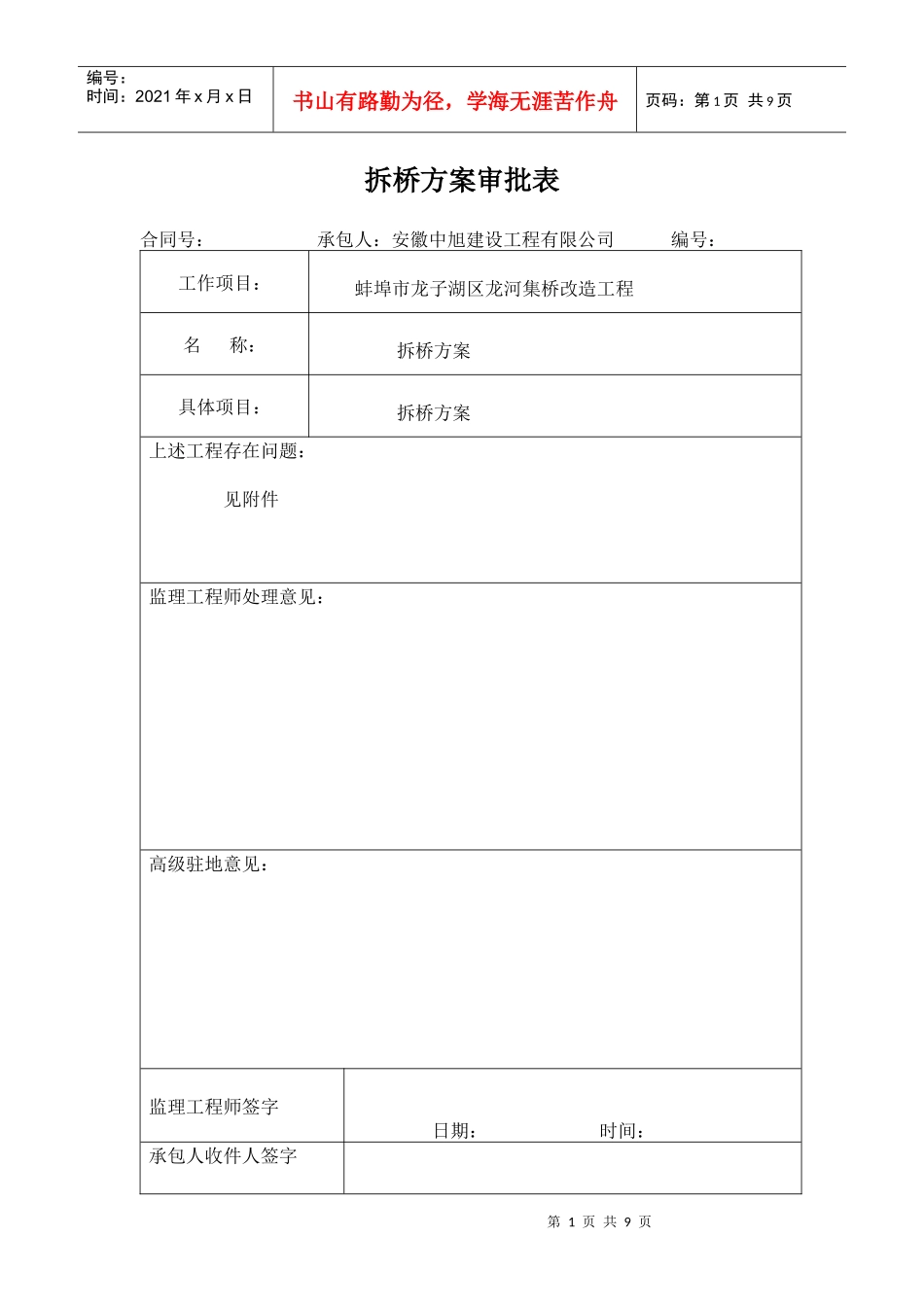

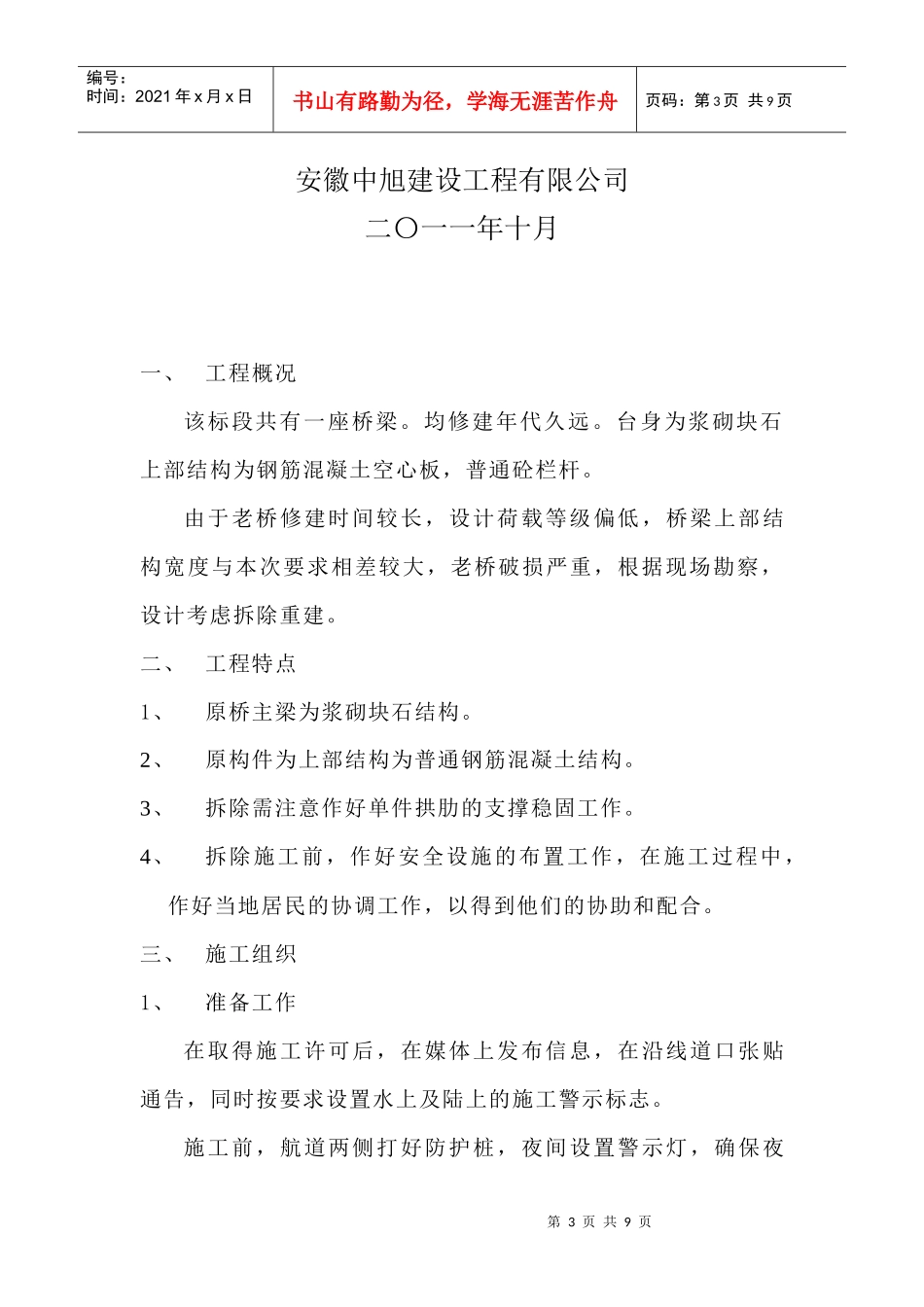

第1页共9页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共9页拆桥方案审批表合同号:承包人:安徽中旭建设工程有限公司编号:工作项目:蚌埠市龙子湖区龙河集桥改造工程名称:拆桥方案具体项目:拆桥方案上述工程存在问题:见附件监理工程师处理意见:高级驻地意见:监理工程师签字日期:时间:承包人收件人签字第2页共9页第1页共9页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共9页日期:时间:蚌埠市龙子湖区龙河集桥改造工程老桥拆除施工技术方案第3页共9页第2页共9页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共9页安徽中旭建设工程有限公司二〇一一年十月一、工程概况该标段共有一座桥梁
均修建年代久远
台身为浆砌块石上部结构为钢筋混凝土空心板,普通砼栏杆
由于老桥修建时间较长,设计荷载等级偏低,桥梁上部结构宽度与本次要求相差较大,老桥破损严重,根据现场勘察,设计考虑拆除重建
二、工程特点1、原桥主梁为浆砌块石结构
2、原构件为上部结构为普通钢筋混凝土结构
3、拆除需注意作好单件拱肋的支撑稳固工作
4、拆除施工前,作好安全设施的布置工作,在施工过程中,作好当地居民的协调工作,以得到他们的协助和配合
三、施工组织1、准备工作在取得施工许可后,在媒体上发布信息,在沿线道口张贴通告,同时按要求设置水上及陆上的施工警示标志
施工前,航道两侧打好防护桩,夜间设置警示灯,确保夜第4页共9页第3页共9页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第4页共9页间安全
检查机械设备的工作性能,探明施工水域内航道及汽浮吊行走范围内的水深,清理鱼网及障碍物,确保满足安全施工的要求
2、施工人员为了确保拆除工作安全顺利的进行,项目部专门成立了拆除领导小组,并且配备了包括管理、协调、操作等全套人员
如下:组长:立冬副
