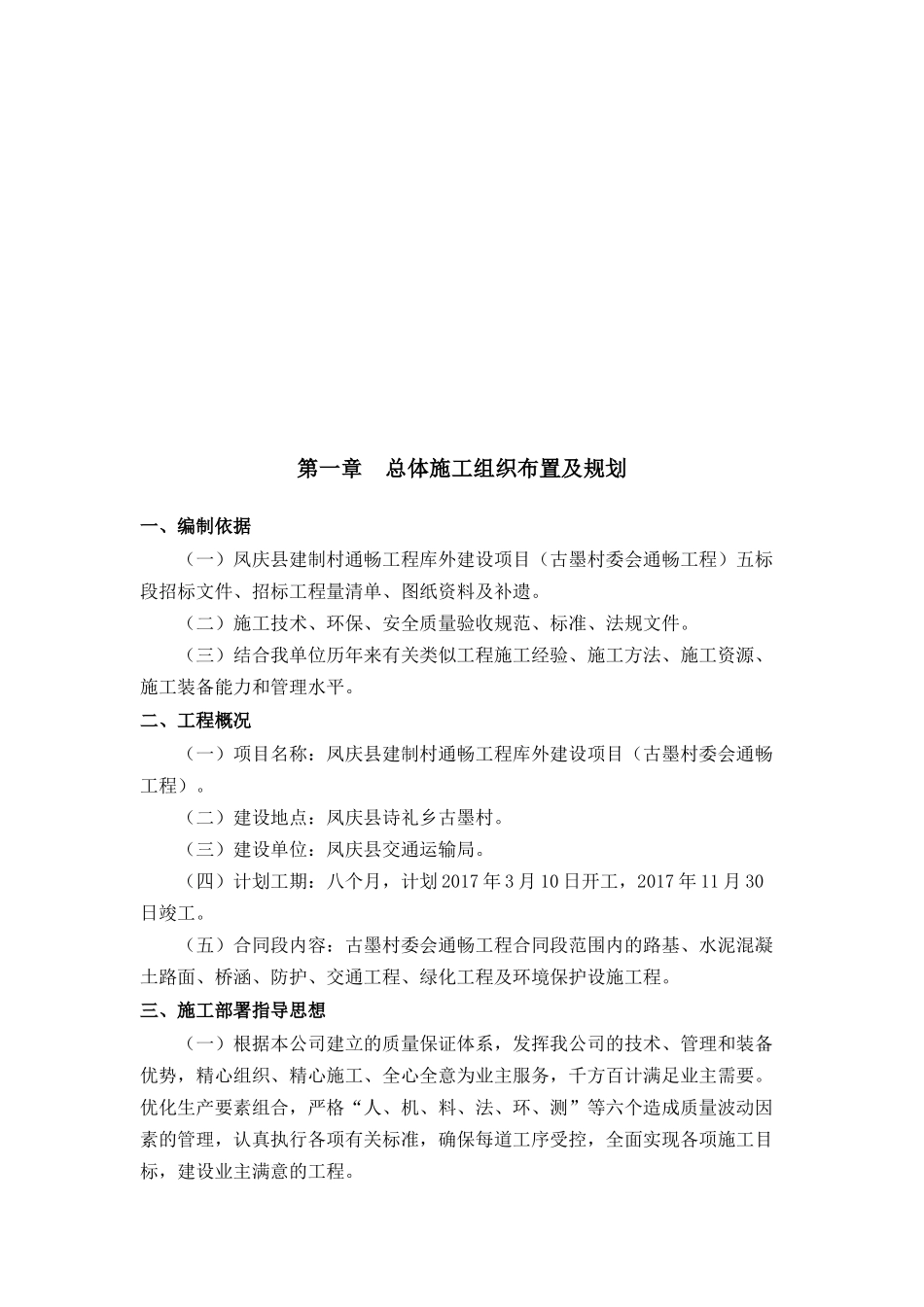

五、施工组织设计目录第一章总体施工组织布置及规划第二章主要工程项目的施工方案、方法与技术措施第三章工期保证体系及保证措施第四章工程质量保证体系及保证措施第五章安全生产管理体系及保证措施第六章环境保护、水土保持保证体系及保证措施第七章文明施工、文物保护体系及保证措施第八章项目风险预测与防范,事故应急预案第九章其他应说明的事项附表一:施工总体计划表附表二:分项工程进度率计划(斜率图)附表三:工程管理曲线附表四:分项工程生产率和施工周期表附表五:施工总平面图附表六:劳动力计划表附表七:临时占地计划表附表八:外供电力需求计划表附表九:合同用款估算表第一章总体施工组织布置及规划一、编制依据(一)凤庆县建制村通畅工程库外建设项目(古墨村委会通畅工程)五标段招标文件、招标工程量清单、图纸资料及补遗
(二)施工技术、环保、安全质量验收规范、标准、法规文件
(三)结合我单位历年来有关类似工程施工经验、施工方法、施工资源、施工装备能力和管理水平
二、工程概况(一)项目名称:凤庆县建制村通畅工程库外建设项目(古墨村委会通畅工程)
(二)建设地点:凤庆县诗礼乡古墨村
(三)建设单位:凤庆县交通运输局
(四)计划工期:八个月,计划2017年3月10日开工,2017年11月30日竣工
(五)合同段内容:古墨村委会通畅工程合同段范围内的路基、水泥混凝土路面、桥涵、防护、交通工程、绿化工程及环境保护设施工程
三、施工部署指导思想(一)根据本公司建立的质量保证体系,发挥我公司的技术、管理和装备优势,精心组织、精心施工、全心全意为业主服务,千方百计满足业主需要
优化生产要素组合,严格“人、机、料、法、环、测”等六个造成质量波动因素的管理,认真执行各项有关标准,确保每道工序受控,全面实现各项施工目标,建设业主满意的工程
(二)本工程施工期间以工程进度及质量、安全文明施工为控制前提,人、料、物应首先满足以上先决条
